登录
第三方登录
历时10个月攻坚 随州电网“换心强筋”迎夏峰
湖北日报 2026-06-15 18:10:34

6月15日8时33分,随着最后一项调试送电操作顺利完成,国网湖北超高压公司鄂西北运维分部500千伏编钟变电站1号主变扩建及220千伏双母双分改造工程正式投产送电。这项历时10个月的重点电网工程圆满收官,标志着随州地区唯一的500千伏枢纽变电站完成全面升级,区域电网网架结构、供电承载能力与新能源消纳水平实现大幅跃升,为今夏用电高峰提供坚强保障。

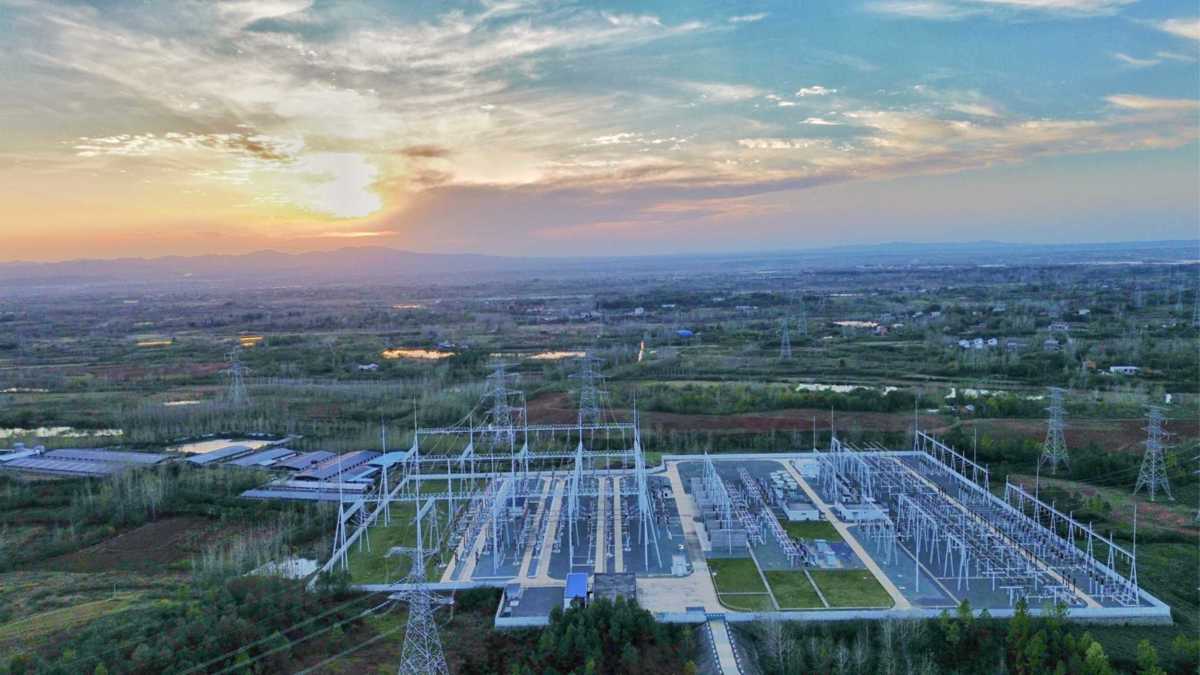

0.jpg6月15日,500千伏编钟变电站全景图。(摄影:陈英杰)

作为湖北省西电东送的关键节点,500千伏编钟变电站是联通襄阳、孝感等地电网的核心枢纽,在全省能源保供与电力网架布局中占据重要地位。近年来,随州风光资源优势持续释放,全市新能源并网装机容量突破390万千瓦,风电、光伏等绿色能源呈规模化发展态势,但原有电网架构输送能力不足,清洁能源“发得出、送不走”的难题逐渐凸显,同时区域用电负荷逐年攀升,对变电站供电容量、运行灵活性提出更高要求。

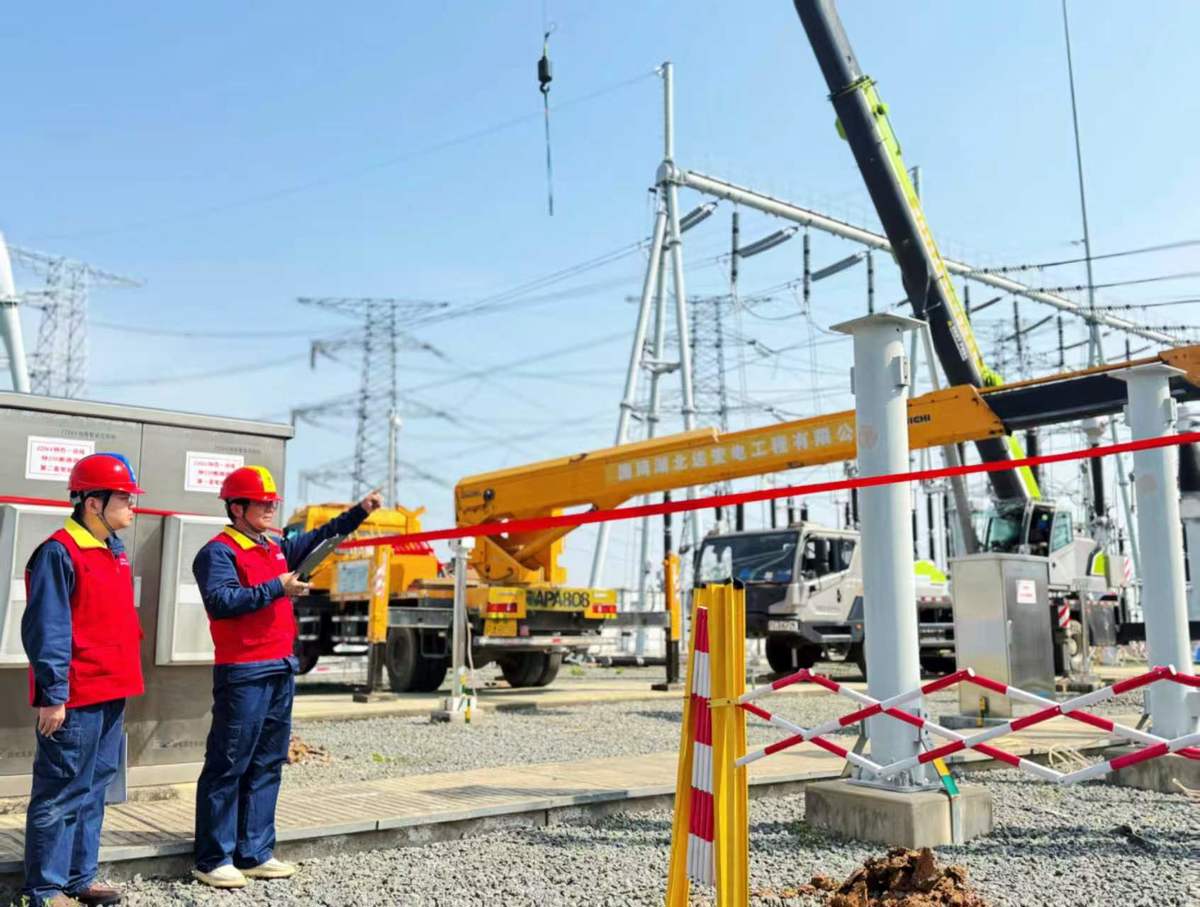

4.jpg5月27日,国网湖北超高压公司鄂西北运维分部员工在500千伏编钟变电站改扩建施工现场开展安全管控工作。(摄影:陈英杰)

“如果说主变是电网的‘心脏’,那母线则是电网的‘血脉’,是变电站稳定运转不可或缺的关键部分,本次改造工作至关重要。”该站负责人沈文涛介绍道。工程于2025年8月11日正式开工,通过新增1台1000兆伏安变压器等一系列举措,为电网“强心脏、健筋骨”,破解供电与新能源消纳双重瓶颈。

“现场交叉作业点位多,周边大量设备处于带电运行状态,大家务必盯紧每一处风险点,开工前再逐项核对安全措施!”工程期间,沈文涛每日反复叮嘱现场作业人员。该工程全程在带电运行的变电站内开展施工作业,存在作业场地狭小、多工种交叉作业、安全管控风险高等难点,叠加冬春低温、阴雨潮湿等不利天气,给现场施工组织带来不小挑战。分部科学制定专项施工方案,细化安全管控措施,精准把控主变吊装、设备接线、高压试验等关键工序,全过程落实质量监督与安全旁站制度,累计查处并闭环整改安全隐患32项,督促完成115条验收问题闭环消缺,实现新建设备“零缺陷”投产。

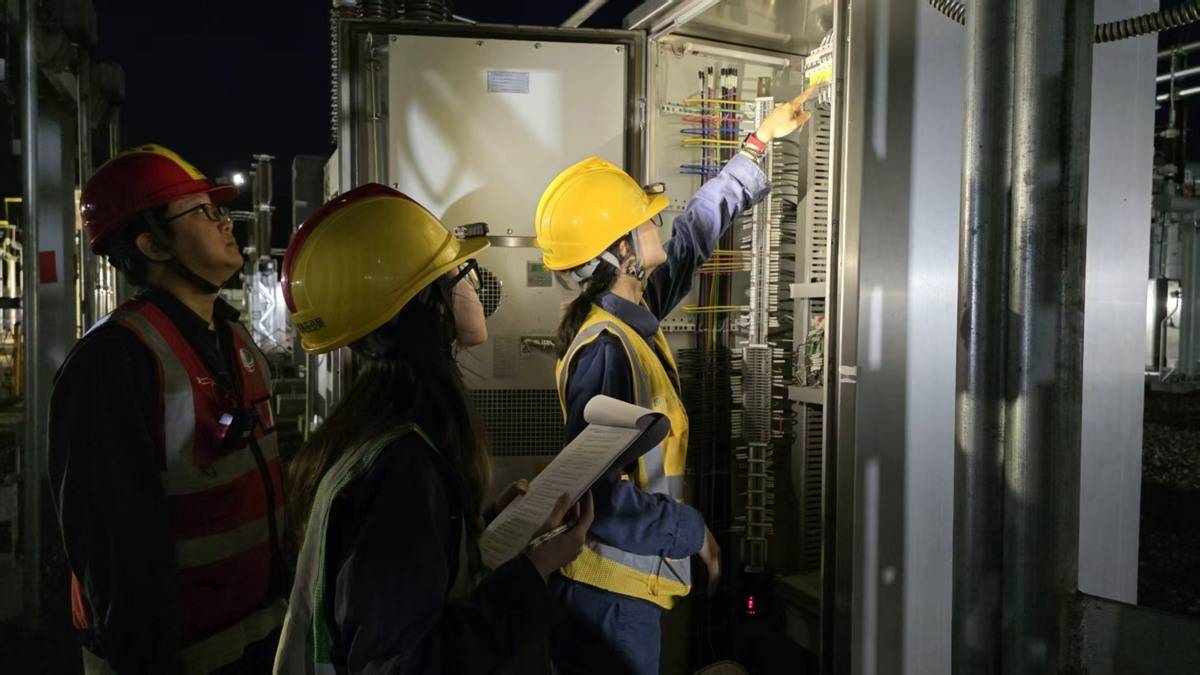

6.jpg6月14日晚,国网湖北超高压公司鄂西北运维分部员工在500千伏编钟变电站进行#1主变调试送电工作。(摄影:聂子凡)

如今,升级后的编钟变电站新增变电容量100万千伏安,相当于为百万人口的中等城市,每位市民额外增加了近1千瓦的用电保障能力,这一增容不仅能稳稳承接今夏用电高峰考验,更将充分释放随州风光资源潜力,促进源源不断的绿电借助升级后的网架顺畅汇入主网,助力鄂西北地区加快打造湖北绿色能源枢纽,推动“双碳”目标落地见效,为服务地方经济社会高质量发展注入强劲绿色动能。(通讯员汪明洋)

责任编辑:廖志慧
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
