新工艺解锁新突破!湖北电网这项绿色施工实现安全、生态、省钱三赢
湖北日报 2026-06-11 19:12:46

——鄂州电厂四期500千伏送出工程创新悬索跨越架施工纪实

湖北日报全媒记者 熊星星 通讯员钟超仁 付贝杯 盛淞茂 张玮

6月8日,湖北电网又一绿色环保建设工地诞生。这一项目不仅顺利突破了三处二级风险(最高风险等级)跨越施工,还节约了一半的跨越搭架费用,并保护了绿水青山,妥妥地实现了三赢。

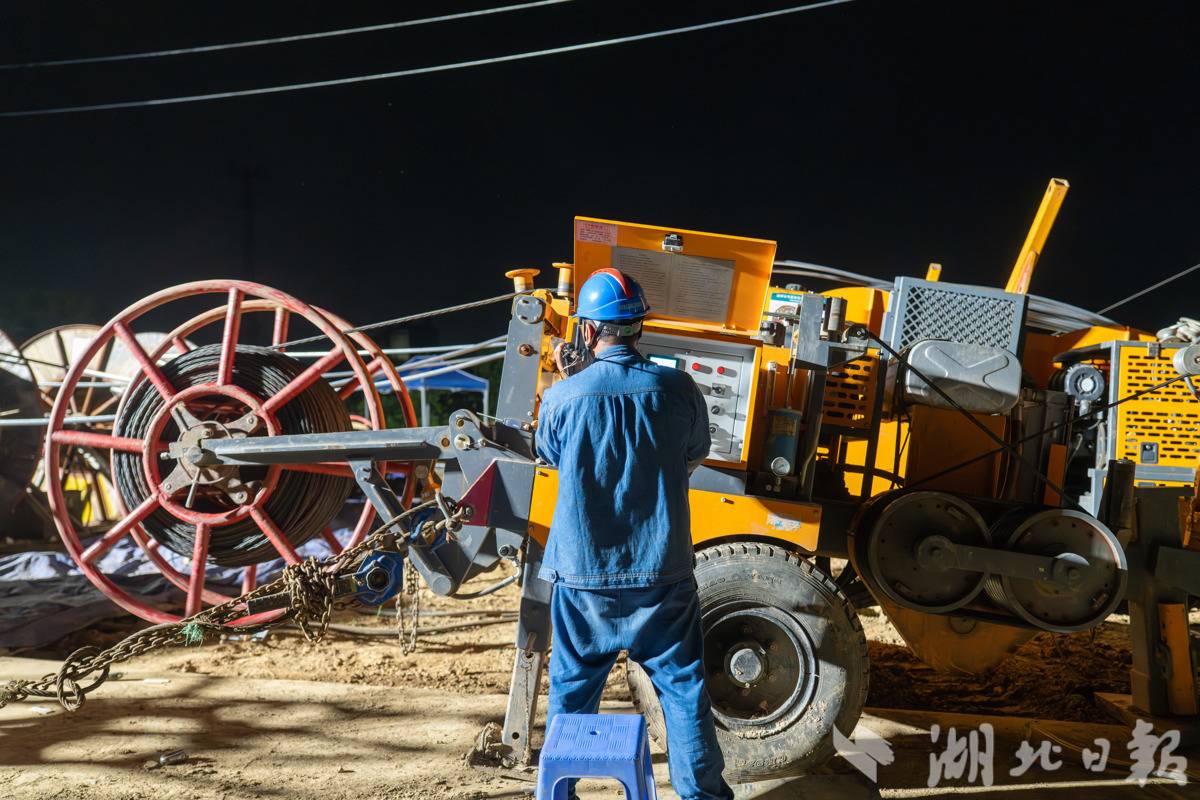

施工现场

该项目,搭建普通跨越架加占地费需110万元, 在采取悬索跨越架后仅花费50万元,费用节约了一半还拐了一个弯。业主项目部经理周洋笑着说。

周洋(右)

施工单位国网湖北输变电公司悬索跨越架工作负责人崔德朝介绍,这种施工工艺资质要求高、材料特殊、所用工具复杂,目前正在探索阶段。很显然,这次的跨越实践,取得了巨大的成功。

作为湖北省重点迎峰度夏保电工程,鄂州电厂四期500千伏送出工程肩负鄂州电厂四期两台百万千瓦机组电力外送重任,项目受前期核准滞后影响,有效施工工期有所压缩。全线三处二级风险跨越施工为工程重中之重,其中一段铁塔因同步跨越武石城际高铁、武鄂高速,线下鱼塘连片、林地密布、民居坐落,传统落地式满堂跨越架施工矛盾突出。

国网湖北中超公司业主项目部牵头优化施工思路,摒弃常规搭设方案,创新采用悬索式跨越架施工工艺,在保障6月8日前全段二级风险施工按期收官的前提下,同步实现施工安全、生态保护、造价管控三重利好,为省内复杂工况下跨铁路高速线路绿色施工提供宝贵实践样本。

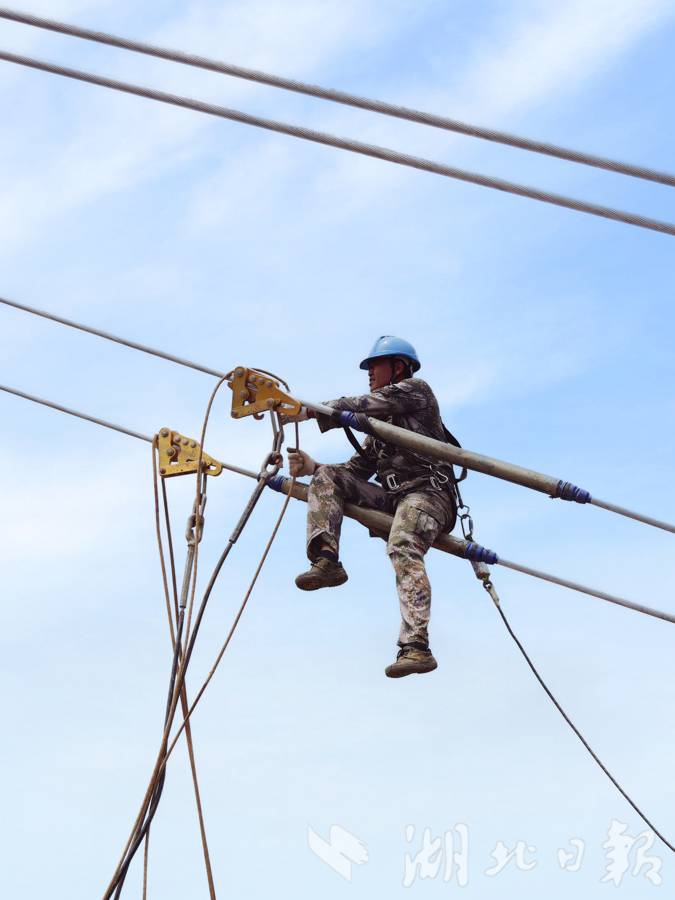

施工人员高空作业

项目建设背景:常规施工方案困局重重

鄂州电厂四期500千伏送出工程是保障鄂东今夏用电平稳的关键电源配套项目,原定6月28日全线充电投产。在三处二级风险作业中,59#-61#塔区段施工环境最为特殊,260米档距内横跨城际铁路与高速公路,线下成片杨树林、连片养殖荷塘、农户看护房交错分布。按照最初设计方案,此处需搭设高度超40米落地满堂跨越架。

从生态层面来看,落地架基础施工要大面积征用林地、开挖塘边护坡,成片林木需要砍伐,养殖水域遭到占用,农户看护用房必须拆迁补偿,既破坏乡村原生植被与水系环境,也会直接损害养殖户经济收益,与环水保相关管控要求相悖。从手续办理上,林地采伐、临时占地、房屋拆迁、水域占用需分头对接自然资源、林业、交通、属地村镇等多个主管部门,审批链条冗长,在项目工期极度紧张的客观条件下,极易延误既定架线节点。从安全角度分析,四十米超高架受风荷载影响大,高空作业点位密集,暴雨、大风等极端天气下极易发生架体倾斜、垮塌,一旦架体倾倒侵入高铁线路,将造成难以估量的行车安全事故。加之施工期间本地接连遭遇多轮暴雨大风天气,进一步放大传统落地跨越架施工的安全隐患,原有施工方案难以适配现场实际工况。

多方研判优化方案,悬索跨越落地实施

为破解传统施工带来的安全、环保、成本、工期多重难题,业主项目部负责人周洋牵头,统筹设计、监理、施工等多方技术力量,多次深入现场实地踏勘,结合地形地貌、线路标高、气象条件反复开展受力验算与方案研讨,最终敲定以悬索式跨越架替代落地脚手架的优化方案,并逐级完成内部评审及武汉铁路局专项方案评审。

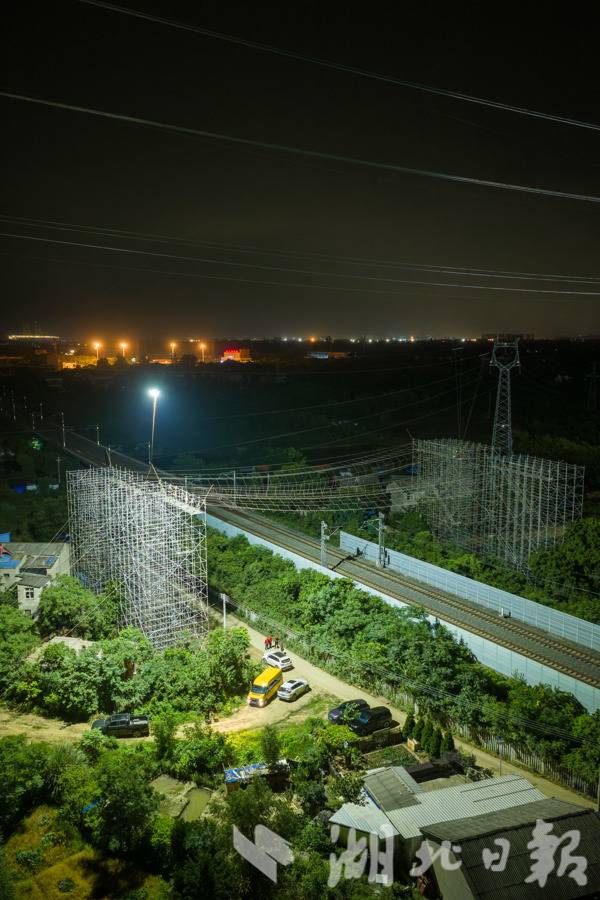

该方案依托线路两端原有铁塔作为承力锚点,利用高强绝缘悬索在空中构建全封闭防护体系,跨径全线依靠悬索张拉实现封网防护,全程不在线下林地、鱼塘、民居区域设置任何落地支撑基础。项目团队结合三处跨线错峰施工计划,沪渝高速区段日间作业,涉高铁区段利用铁路夜间天窗点组织施工,业主项目部5名管理人员分区定岗驻守现场,施工、监理、业主三级人员全过程在岗监护,专人实时监测导线弧垂与悬索受力变化;夜间高铁施工配套系留无人机高空照明,选用智能集控张牵设备精准管控放线张力,从人员、装备、管理全链条筑牢新工艺落地保障。针对高温酷暑、阴雨泥泞等天气,项目落实错峰施工、现场配备防暑急救物资、泥泞路段铺设钢板等保障举措,灵活规避恶劣天气带来的施工阻碍。

新工艺落地多维获益,安全环保效益凸显

一是筑牢安全防线,规避重大事故隐患。悬索方案彻底取消四十米超高落地架密集高空作业,大幅降低高空坍塌、坠物、架体倒伏侵线等重大安全风险,面对汛期多发的暴雨大风天气,悬索结构抗灾性能远优于传统脚手架,从源头消除架体垮塌威胁。截至当前,本段施工平稳有序,开工以来现场零违章,按照进度计划可于6月8日完成主体架线,并顺利完成拆网收尾,全段二级风险施工圆满收官。

二是严守生态底线,守护乡村绿水青山。得益于方案优化,施工沿线杨树林完整保留,荷塘水体、水生植被不受施工扰动,农户看护用房原地留存,无林木砍伐、塘埂开挖、征地拆迁等破坏行为,施工废弃物统一收集外运,切实落地水土保持与林地保护要求,顺利通过环保、水保现场督查。

三是严控建设成本,实现投资精益管控。新工艺省去林木青苗补偿、鱼塘停产赔付、房屋拆迁安置、占地复绿等多项大额开支,同时大幅缩减跨越架主材耗材与架子工用工数量,有效压缩工程临时征地与人工成本,实现降本增效。

理性看待工艺局限,因地制宜择优选用

据项目负责人周洋介绍,悬索跨越综合优势突出,但受行业应用现状制约,短期内难以大范围推广。目前国网系统内悬索跨越施工案例偏少,工艺标准化体系仍在完善,潜在工况风险有待持续摸索,且新工艺对施工人员专业技能、现场精细化管控标准要求严苛。出于铁路运营安全稳妥考量,铁路主管部门更偏好工艺成熟、应用普及的落地式跨越架。只有遇到线下生态敏感、地势低洼、超高搭设受限等特殊复杂工况,经过全方位技术论证后,悬索跨越才作为优选方案落地应用。

【结语】

立足项目实际优化施工工艺,是鄂州电厂四期送出工程践行绿色基建理念的生动实践。项目以技术革新破解工程建设与生态保护之间的矛盾,在紧工期、高风险的建设压力下,走出一条安全可靠、生态友好、经济节约的施工新路径。据了解,项目部将持续总结悬索跨越实操经验,为今后省内同类跨交通干线、生态敏感区电网工程建设提供可复制、可参考的优化思路。

责任编辑:刘长松
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
