湖北日报讯(记者熊星星、通讯员钟超仁、付贝杯、盛淞茂、张玮)鏖战酷暑抢工期,硬核攻坚保供电!6月8日18时,国网湖北电力鄂州电厂四期500千伏送出工程三处二级风险(为最高风险等级)跨线架线施工全部顺利收官,标志着湖北电网一条至关重要的鄂东能源大动脉成功贯通。此次施工一次性攻克多项超高风险跨线难题,全面清除项目核心安全堵点,为6月28日全线如期送电、保障鄂州电厂四期两台百万千瓦机组迎峰度夏满负荷外送,筑牢关键性工程支撑。

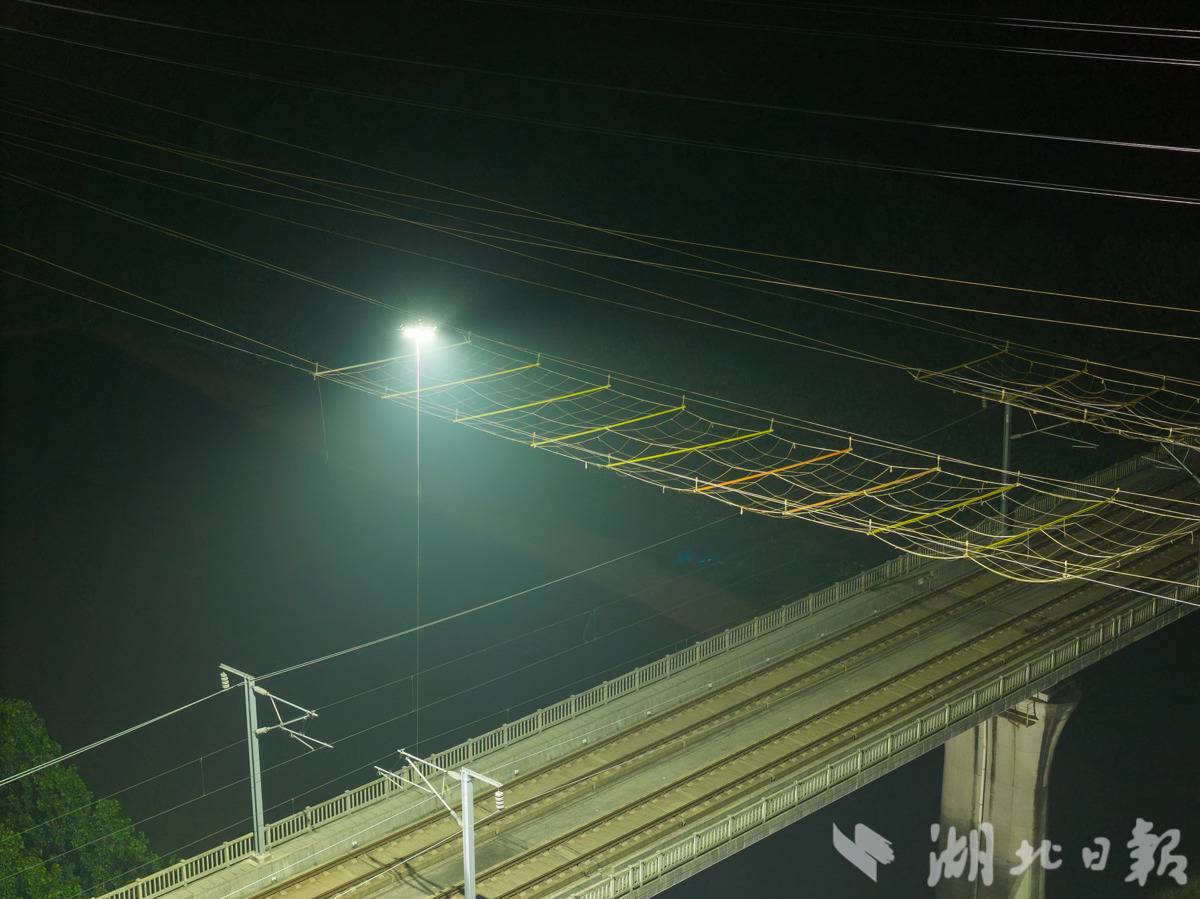

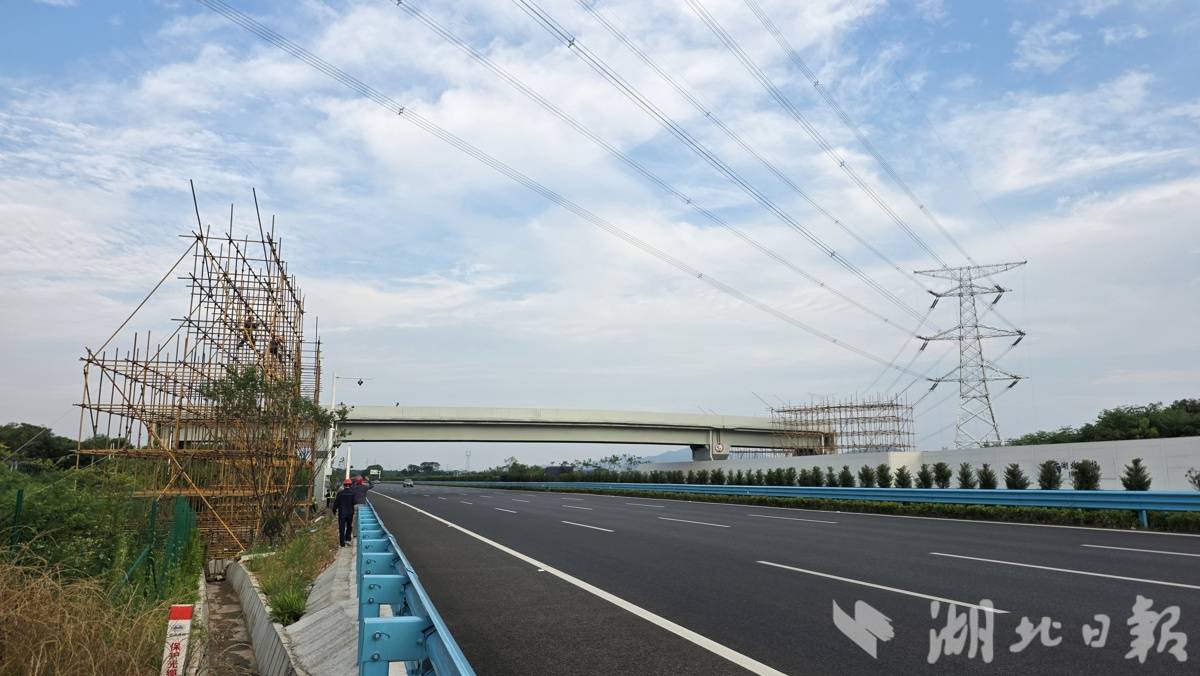

本次施工集中攻克38#—40#跨武冈城际高铁、G105—G109#跨沪渝高速、59#—61#跨武石城际、武鄂高速四大关键断点,同步完成三处二级风险、四处重大交通干线叠加跨越作业。在同一电网工程中,集中叠加多重高危跨线工况,施工难度大、安全风险高、协调链条长,在湖北电网建设史上极为少见。此次关键节点的顺利打通,彻底扫清项目最大施工障碍,为今夏鄂东电网从容迎战用电高峰、保障区域供电平稳吃下“定心丸”。

作为全省重点迎峰度夏保电兜底工程,鄂州电厂四期500千伏送出工程全长54.9公里,线路横跨葛店、华容、鄂城三地,新建铁塔138基,是优化鄂东电网架构、补强区域供电能力、保障民生和产业用电的核心配套项目。受前期审批周期影响,项目于去年12月15日开工建设,扣除春节停工时间,有效施工周期不足6个月,较常规工期压缩超三分之二。短工期、多跨线、高风险、难协调,多重考验叠加,让这场保电攻坚任务异常艰巨。
为打赢这场极限工期保电攻坚战,国网湖北中超公司牵头统筹,集结设计、监理、施工多方力量协同作战,靶向破解各类建设难题。项目前期,攻坚专班主动靠前、高频对接,先后7次赴武汉铁路局、3次对接省交通厅,同步联动自然资源、林业、园林等多个属地部门,逐条落实跨越许可、路径审批、环水保评估、临时用地协调等各项手续,精准锁定铁路、高速专属施工“天窗期”,为工程高效推进打通全部前置堵点。
安全为本,技术托底。项目严格执行多级技术评审机制,织密全流程安全技术防线,建立“施工单位专家内审—监理业主复核—中超公司终审”三级把关体系。针对涉铁超高风险施工内容,专项报送武汉铁路局开展独立评审,层层校验施工方案、校核受力数据、排查风险隐患,从技术源头保障整个施工过程科学规范、安全可控。

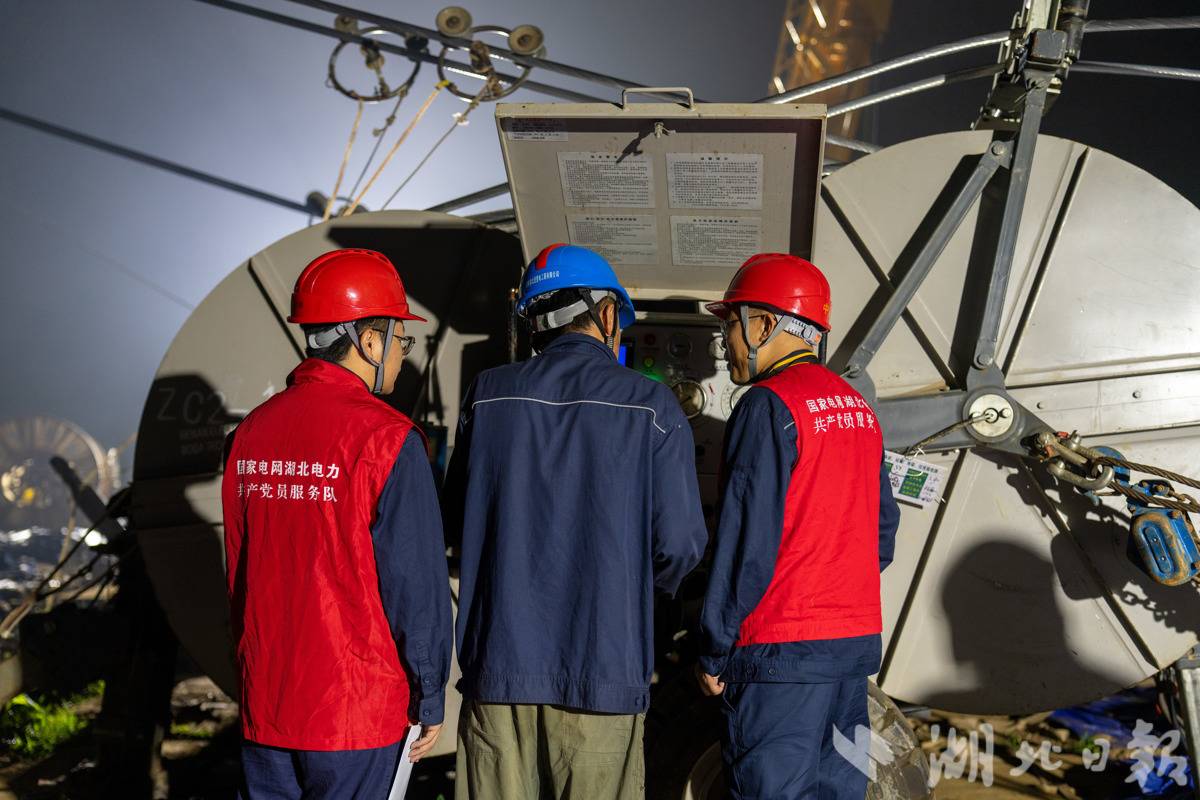

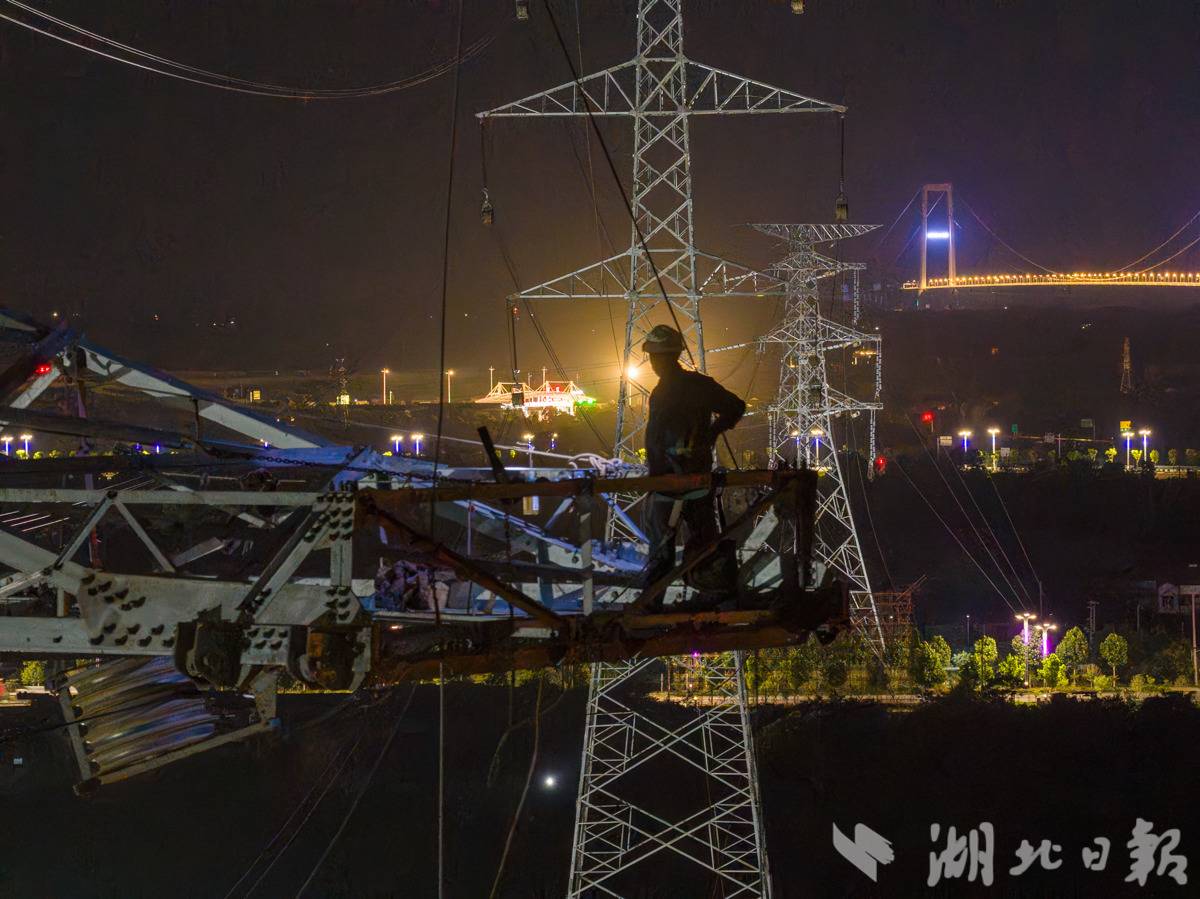

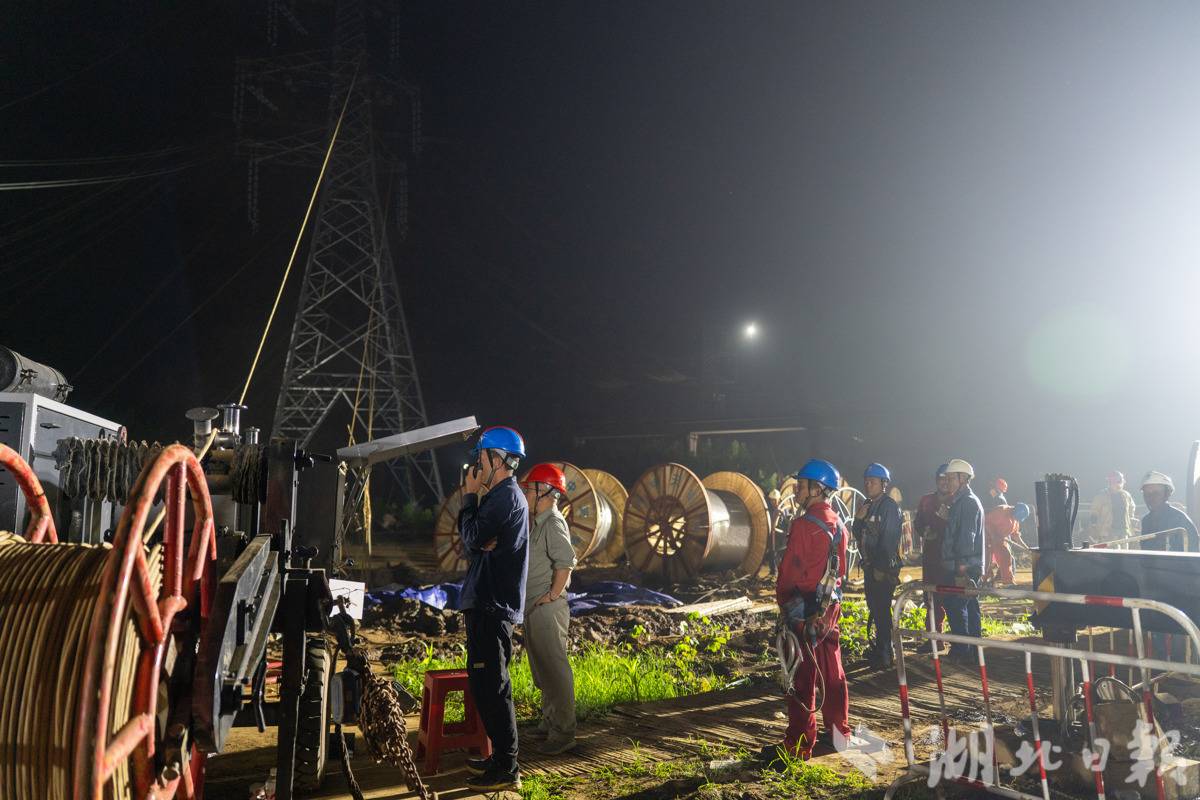

面对紧张工期,项目团队科学排布施工节奏,创新实行“分区错峰、昼夜接力”作业模式,最大化抢抓有效施工时间。其中,沪渝高速跨线段利用白天车流低谷平稳作业,两处高铁高危跨线段精准抢抓夜间铁路天窗窗口期通宵奋战。施工现场投入360余名建设力量全员在岗,业主项目部5名管理人员分片驻场、全程盯守,施工负责人、专职监理、现场干部全天候旁站督导,省电力公司领导不定期下沉一线督导调度,压紧压实各层级安全管控责任。
工程全程严把设备准入、现场管控两道关口,所有进场机具、机械设备逐一核验筛查,坚决杜绝带病设备、不合格器械上线作业。针对跨高铁、跨高速高危作业场景,项目精准启用系留无人机高空照明、智能集控张牵系统等智能化装备,在铁塔作业点、地面施工区、跨线防护关键点位实行24小时专人值守,实时监测导线张力、弧垂变化,动态微调施工参数,以精细化管控守住安全生产红线。
施工期间,项目直面高温酷暑、阴雨连绵、场地泥泞等复杂天气考验,因地制宜优化施工举措。通过“避高温、错时段”弹性施工,全线配齐防暑降温物资和应急救护装备;对泥泞软基路段铺设钢板硬化保通,遇暴雨、大风极端天气第一时间停工避险,坚决守住安全底线。针对铁路天窗计划临时调整等突发状况,现场即时联动、动态微调施工排布,严格规范班组轮休机制,严防疲劳作业,确保安全、质量、进度三线并行、全程可控。

自6月1日启动高危跨线攻坚以来,项目全程保持“零违章、零隐患、零事故”的良好安全态势。目前,主体架线施工已如期高质量收官,封网拆除、现场复原等收尾工作有序推进。此次多点位、高叠加、超难度跨线施工的圆满完成,既全力保障高铁、高速大动脉安全畅通,又为项目按期投产送电扫清全部障碍。随着这条鄂东关键能源通道加速成型,将进一步补强区域电网供电承载力,为今夏保民生、稳产业、护发展提供坚实可靠的电力支撑。
-
