一场“标准碰撞”催生的工地变革
湖北日报 2026-05-16 10:53:30

湖北日报讯 (通讯员钱琳运)一场原本计划一个小时的钻孔桩施工方案讨论会,整整开了四个多小时。争论从会议室蔓延到走廊,30多个问题被一一“拎”了出来。

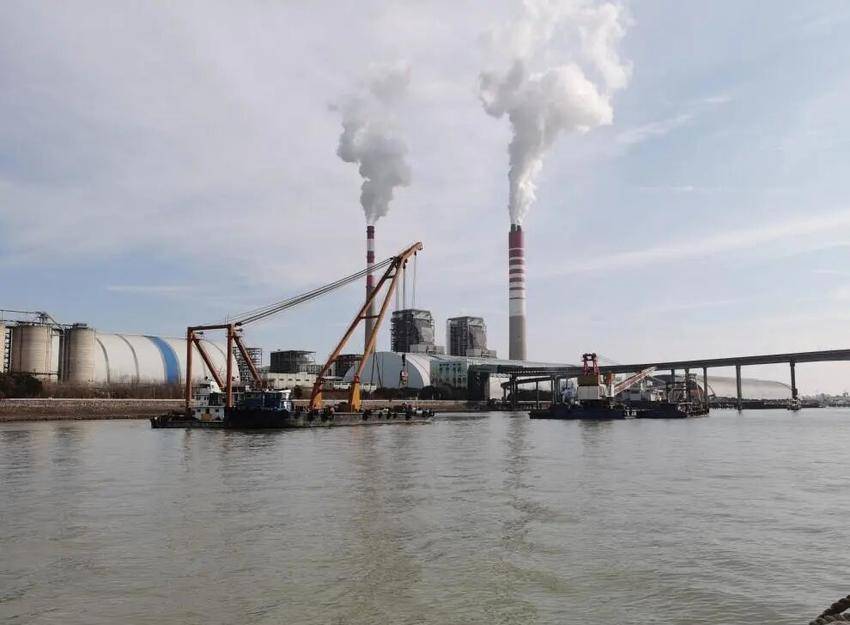

“这样干,蛮麻烦,有困难的,我觉得大丰港码头有一些措施可以借鉴。”会场上,班组长和劳务骨干直接对着项目负责人叶朝辉“开炮”。这不是一次寻常的技术交底,而是中交二航局南通天生港电厂码头项目团队用“组合拳”打通管理堵点、催生行业影响的缩影。

项目进场之初,建设方与施工方之间横着一道意想不到的鸿沟——一方执行《中华人民共和国电力法》,一方执行《中华人民共和国安全生产法》。门卫怎么管?作业工人怎么带?现场施工按谁的节奏走?双方标准不一,互不相让,矛盾一度卡住了进度。

“通融从了解开始。”项目负责人叶朝辉没有硬顶,而是主动打开了沟通的大门。一个叫“工地讲堂”的载体被推到了前台。原本只在项目部会议室里讲的课,被搬到了天生港电厂多功能会议室。副总工张洋讲解了钻孔灌注桩的工序流程、常见故障、预防措施,还播放了动画和案例视频。课后,叶朝辉用一个半小时回答了业主方近20个问题,并认真听取了业主、监理的好建议。

一来一往,两套法律体系下的管理要求,在一张桌子上找到了交集。项目部主动消化电力系统的特殊规范,同时将自身成熟的施工安全标准融入其中,最终实现了“同标准、同管理”。这一做法很快在周边涉电水工项目中传开,多家单位前来取经。

钢栈桥是水上材料运输的生命线,但天生港水域复杂、船舶通航繁忙,要求“边施工边通航”。技术团队编制的方案,在办公室看起来完美,一到现场就“水土不服”——信息不对称,有些人对变动不知情,方案里一些措施的可行性极差,停工、返工时有发生。

项目部决定不再闭门造车。他们把现场调度、作业班组长、工人师傅等请到推演桌前。原本以为走个程序的会,变成了持续四个多小时的“吵架会”。三十多个大大小小的问题暴露出来:管桩基础怎么打?结构拼装怎么避开船流?安全环保措施哪里还有漏洞?

“磨刀不误砍柴工。”管理层与司操层共商共谋,管理穿透到了最后一米。项目部承诺:三天整改,继续推演。经过这一轮“脱了一层皮”的桌面推演,钢栈桥方案终于落地生根。此后,该推演模式被当地交通主管部门作为典型案例,推荐给沿江多个在建码头项目。

工期紧、任务重,水上钻孔可能遇孤石,重大T梁运输与安装风险极高——摆在项目技术团队面前的,是一块块硬骨头。他们没有蛮干,而是系统性谋划:牵住施工难点“牛鼻子”,积极与设计院沟通,去周边项目学习取经,推动设备微改造。

技术骨干对钢管桩深水围堰施工、薄壁墩间系梁施工、钻孔桩桩头破碎料路基填筑等工法进行因地制宜的创新,还围绕钢护筒施打的可调整式导向架、移动式混凝土护栏模板拆装台车等开展“五小成果”活动。目标是明确的:把技术创新写在工地现场,降本增效,力争在国家专利、江苏省级以上工法上多出成果。

目前,已有两项微创新技术进入实质审查阶段。一旦获评,这不仅是项目自身的荣誉,更将为长江下游同类复杂水域码头施工提供可复用的技术范本。

时间沉淀细节,匠心锻造品质。南通天生港电厂码头项目团队用一场场“吵架式”推演、一次次跨标准融合、一项项小微创新,化解了矛盾,更塑造了影响力——对内,管理穿透到了每一个作业面;对外,为涉电水工项目如何打破行业壁垒、实现安全高效施工,提供了一份鲜活的“南通样本”。

项目负责人叶朝辉说:“我们做的不仅是一座码头,更是为南通‘最美岸线’添上一块坚实的基石。”而在这块基石上,已经刻下了“融合、突破、共享”六个字。

【特别策划】一场“标准碰撞”催生的工地变革.docx


责任编辑:戴辉
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
