施工高峰期8座铁塔将同步组立 电网主干道为交通大动脉让道
湖北日报 2026-05-08 19:54:37

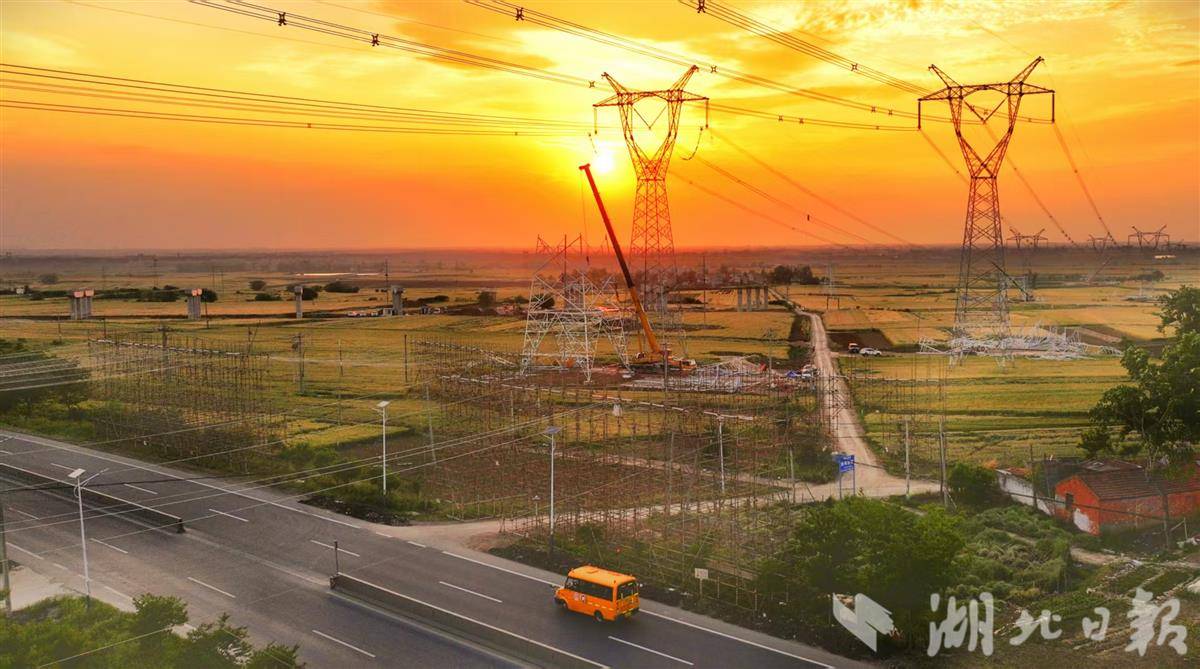

d8e518521565114797939cf18efe23b2.jpg5月6日,襄阳市襄州区八里岔村,国网湖北超高压公司鄂西北运维分部员工在500千伏樊卧一线99号至100号跨在建的襄阳至新野高速段开展迁改施工作业。(摄影:孔韬 )

5月6日,在位于湖北省襄阳市襄州区八里岔村的500千伏樊卧一线98号铁塔迁改工程现场,机械轰鸣、车辆穿梭,国网湖北超高压公司的施工人员正有序开展地锚埋设、塔材运输及组立吊装等工作,标志着这场跨越襄阳至新野高速、和县至襄阳高速的交通大动脉迁改工程正式拉开序幕。

500千伏樊卧一、二线是鄂西北电网核心主干通道,连接500千伏樊城变电站与500千伏卧龙变电站,承担襄阳、随州两市主供与互供的重要任务。在建的襄阳至新野高速、和县至襄阳高速为2026年湖北省省级重点项目,既是国家高速公路网重要组成路段,也是鄂豫两省省际互联互通关键通道,2028年建成通车后将大幅提升省际通行能力,为中部地区崛起提供有力交通支撑。因线路下方农田改建为高速公路路段,致使原线路存在对高速公路净空距离不足、非独立耐张段等安全隐患,已不符合电力安全运行相关规范要求,输电线路“礼让”重点工程建设迫在眉睫。

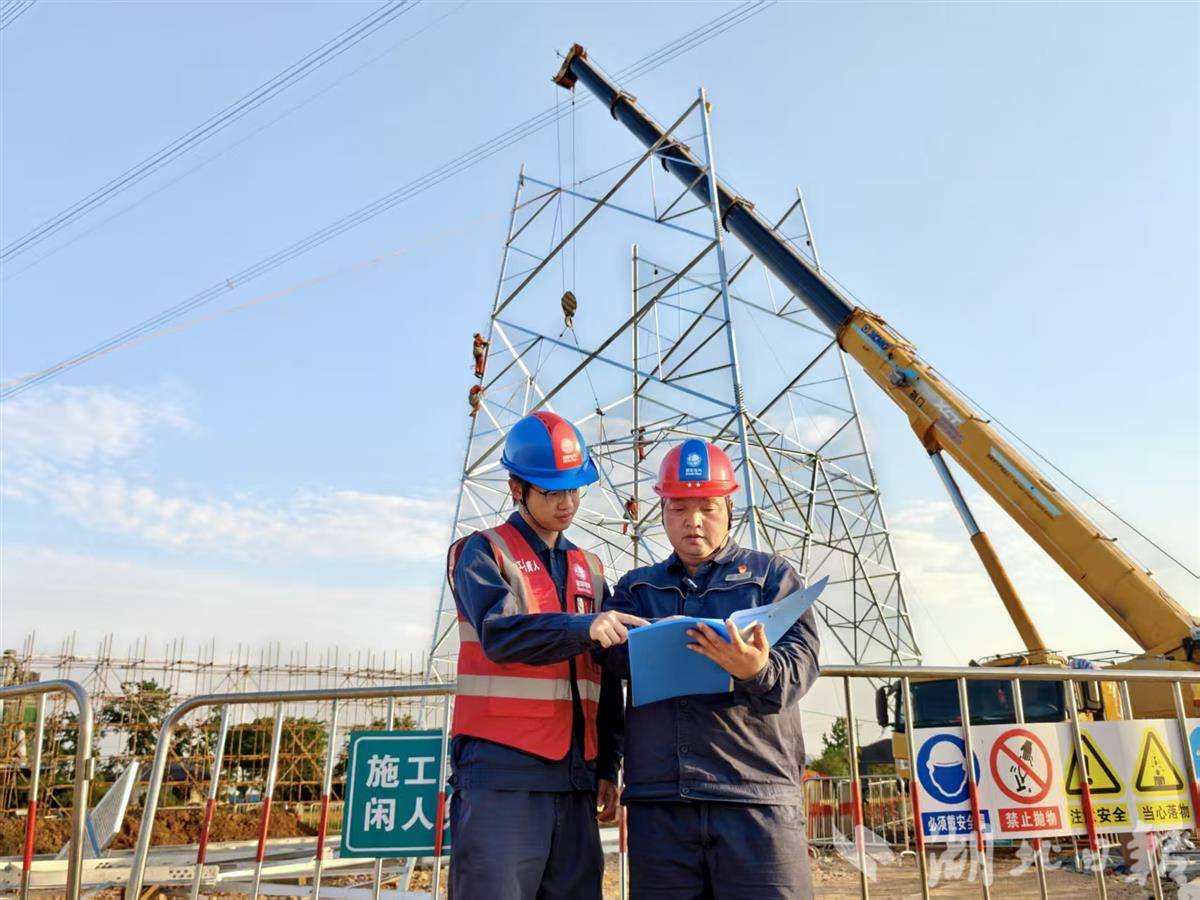

100c6d6f85f176f24d770e04b35b655e.jpg5月6日,襄阳市襄州区八里岔村,国网湖北超高压公司鄂西北运维分部安全稽查员张磊在500千伏樊卧一线99号立塔作业现场开展安全稽查工作。(摄影:汪明洋)

“工程分为樊卧一线、樊卧二线跨高速迁改两个阶段推进,第一阶段樊卧一线施工窗口期仅12天,迁改、定检作业点多面广。我们统筹调度145名施工及管理人员投入一线,划分10个作业组,实行‘一塔一策’精细化施工模式。”小组负责人罗刚介绍。整个500千伏樊卧一、二线跨高速迁改项目,自5月6日至5月29日,将新建16座铁塔、拆除13座铁塔、更换2.24公里导地线,作业战线总长近5.6公里,施工高峰期8座铁塔将同步组立。

“各小组负责人、监护人,立即再次核实现场每一位作业人员的身份信息与特种作业资质。工作票签字必须齐全、规范,严禁代签、漏签!同时全面检查工器具,确保合格且与方案要求一致,绝不允许‘以小代大’。”在开工前的班前会上,现场总负责人赵杰的指令清晰而坚定。随后,8个作业面依照预定流程有序展开立塔作业。为消除分散作业监管盲区,实现多点作业同部署、同监管、同落实,现场采用“挂图作战+分段包干”模式,每个作业面配备专业施工队、技术骨干及安全稽查员,明确责任人和完成时限,每日对照计划研判现场风险、协调施工难题,动态优化作业方案,确保各环节高效衔接、有效压缩工期。

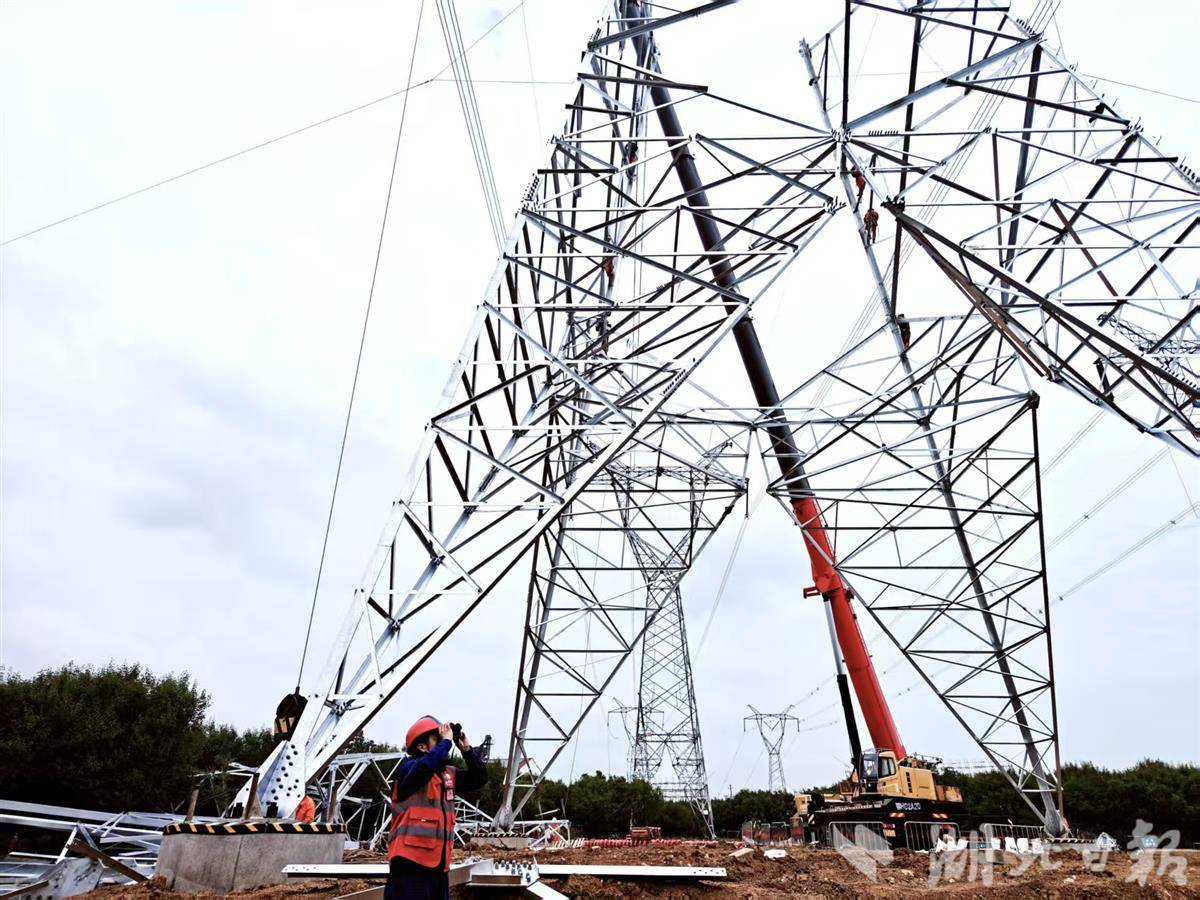

1b1ebb5c05d42455d621049393487bf6.jpg5月7日,襄阳市襄州区八里岔村,国网湖北超高压公司鄂西北运维分部工作负责人罗刚在500千伏樊卧一线98号立塔作业现场开展安全管控工作。(摄影:汪明洋)

目前,500千伏樊卧一线杆塔组立、定检消缺、合成绝缘子大修及防高坠隐患治理等工作正按计划节点有序推进。自今年3月以来,湖北电网进入用电负荷低谷施工窗口期,国网湖北超高压公司统筹开展全省超特高压铁塔迁改,累计出动1900人次、多线同步作业,全力抢在夏季用电高峰前完成途经武汉都市圈环线高速、硚孝高速、孝天高速、和襄高速、襄新高速、襄宜高速等重点交通工程的13条500千伏、±800千伏超特高压输电线路62座铁塔迁改,为服务地方高质量发展与中部地区崛起注入强劲电力动能。(通讯员汪明洋)

责任编辑:张爱虎
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
