16天精益检修 新技术加持保障光谷供电
湖北日报 2026-04-27 19:36:33

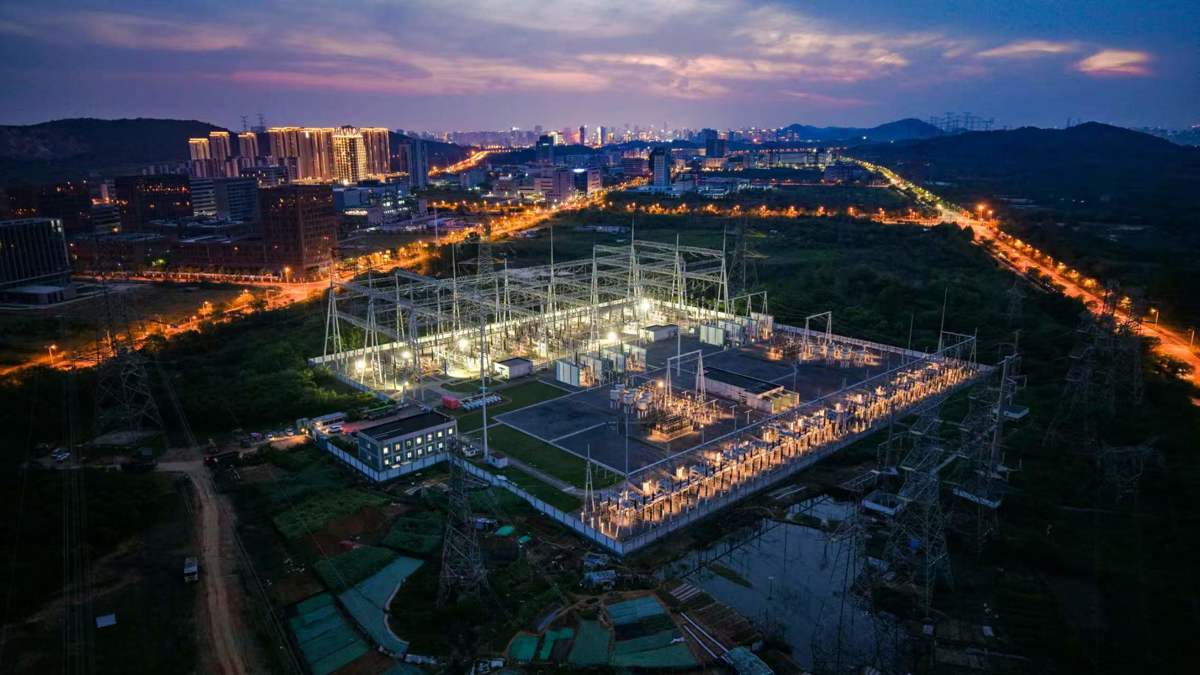

4月27日,500千伏光谷变电站光5021、5022、5023断路器顺利投运,标志着历时16天的断路器灭弧室隐患专项治理圆满收官。国网湖北超高压公司以下沉式更换、法兰面精处理、毫米级精准对接等创新工艺为核心,高质量完成3台断路器气室整体更换,同步消除4项设备缺陷,为光谷区域迎峰度夏与电网安全稳定运行筑牢硬核屏障。

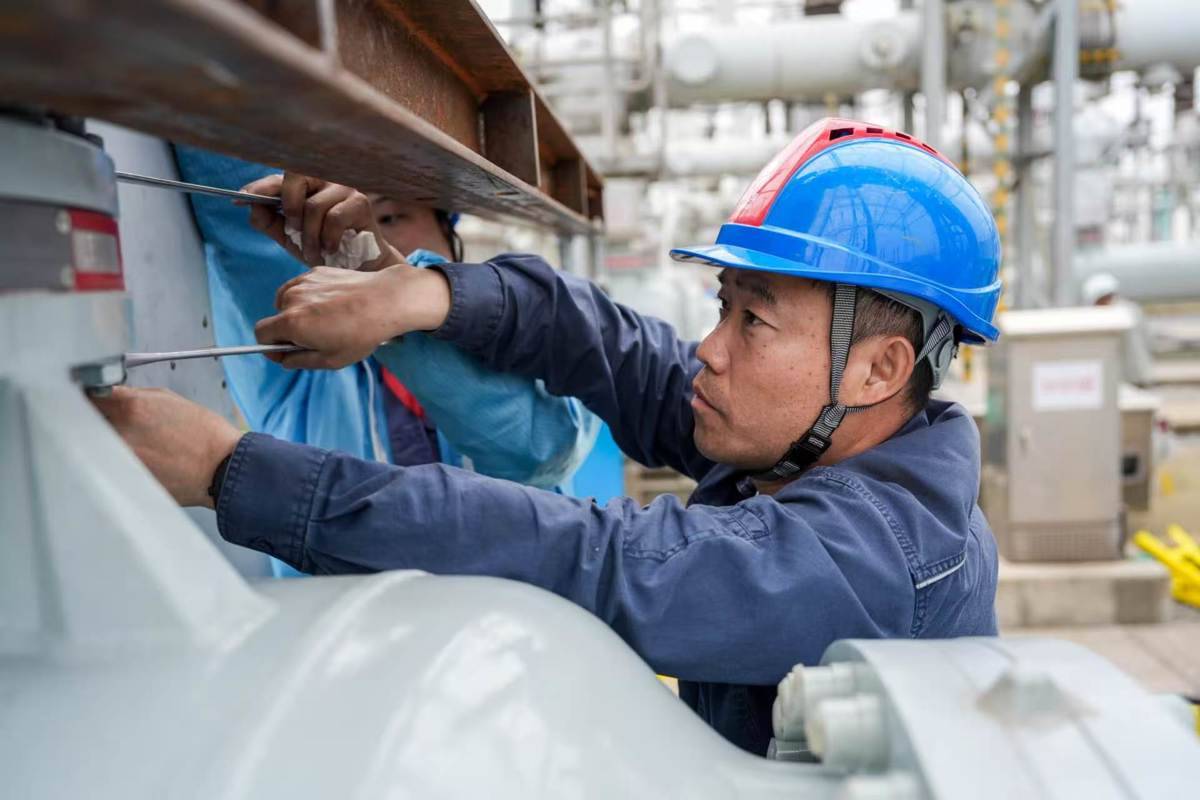

本次作业聚焦500千伏断路器灭弧室导向环松脱隐患,属于超高压电网关键设备隐患根治工程。项目团队摒弃传统高空大拆大装模式,创新采用“下沉法”更换断路器气室新工艺:先将断路器本体平稳下降约400毫米,安全取出内部导体并做好防尘防护,再分步完成机构拆解、气室置换、新件回装、回路复测等,全程实现“拆解可控、下降平稳、回装精准”,大幅降低高空作业风险,提升工序衔接效率。


检修现场如同精密装配车间,法兰面精细化处理成为质量管控核心。技术团队严格执行“一磨二吸三擦”标准化工艺:先用专用百洁布沿圆周方向精细修整密封面,消除毛刺与划痕;再用工业吸尘器对密封槽、螺栓孔进行3遍彻底除尘;最后用无水酒精配合无尘布反复擦拭,确保法兰面无油污、无粉尘、无金属微粒。所有密封部位统一更换高性能密封圈,均匀涂抹真空硅脂,实现气室密封“零泄漏、长寿命”。

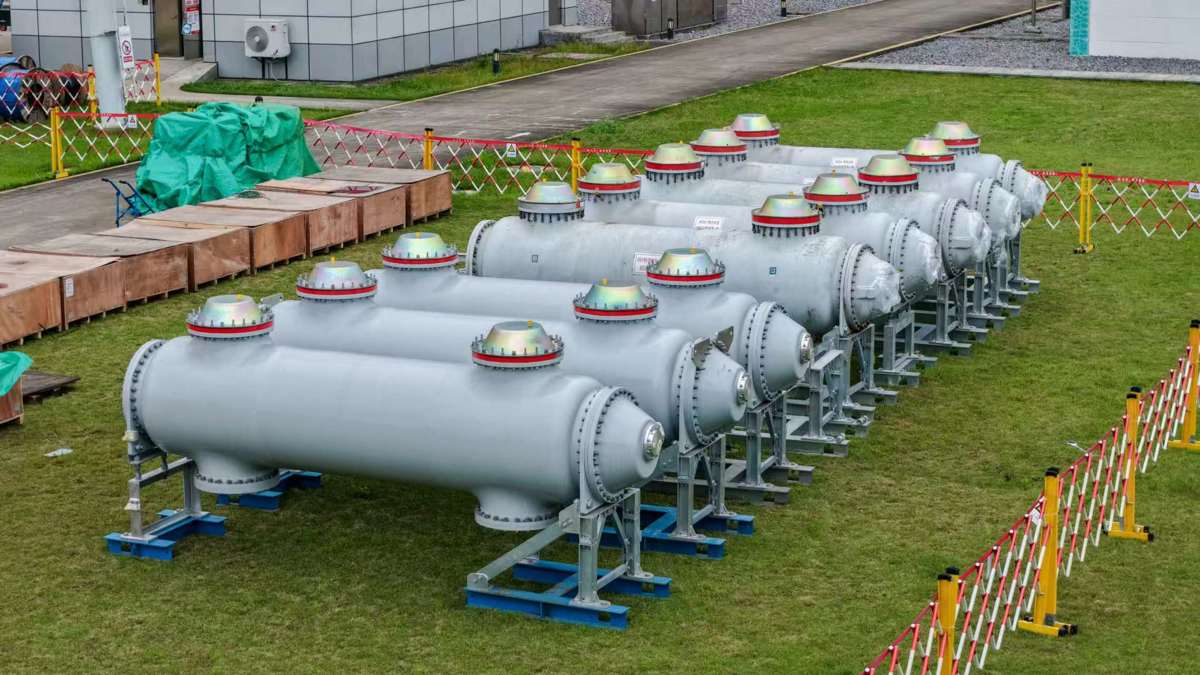

毫米级精准对接是本次作业的亮眼突破。面对单台重达2.3吨的断路器气室,现场采用2台25吨、1台8吨吊车协同配合,搭配柔性吊带、链条葫芦与专用定位工装,执行“试吊——核验——稳起——慢落——对位”五步流程,气室回落时离地100毫米即暂停校准姿态,确保导体插入、法兰贴合、螺栓紧固全流程精度控制在毫米级。回装后回路电阻复测差值控制在20%以内,完美满足HGIS设备装配标准。

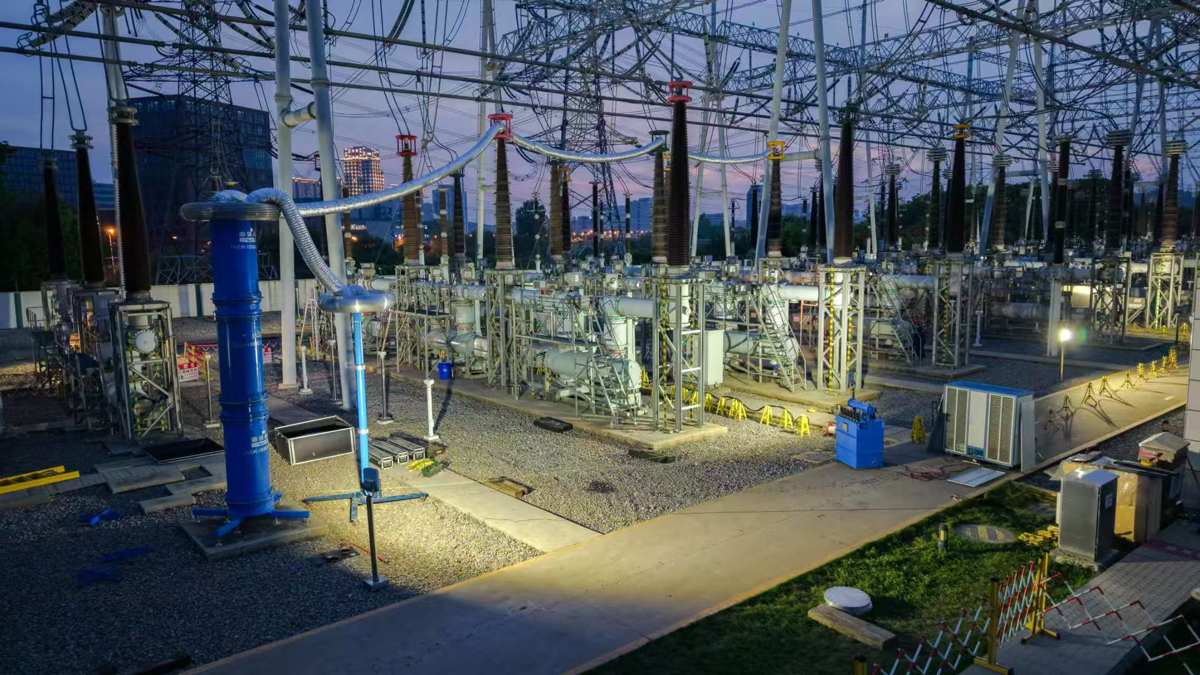

全过程绿色检修与智能管控同步落地。六氟化硫气体采用闭环回收再利用,气室开盖前强制通风30分钟,密闭空间严格执行“先通风、再检测、后作业”;真空处理环节精准把控133Pa高真空度,保压5小时泄漏值优于国标限值;高压试验采用变频串联谐振技术,完成592千伏耐压与局部放电同步检测,全面验证设备绝缘性能。

“从高空拆解转为地面精修,从经验操作转为标准管控,这次检修是超高压设备精益化治理的一次集中实践。”现场负责人李钟介绍,此次作业形成“下沉更换+法兰精处理+毫米对接”成套工法,可直接复制推广至同类型500千伏变电站检修。

此次精益化检修不仅彻底消除设备家族性隐患,更全面提升了光谷变电站设备健康水平与供电可靠性,为武汉光谷科创大走廊产业发展、民生用电提供更加安全、稳定、优质的电力保障。(通讯员倪周)

责任编辑:谢慧敏
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
