湖北日报讯 (通讯员何战胜)长江南通段天生港航道与主航道之间的那片浅水区,终于安静了下来。退潮时分,露出水面的滩涂上,几处钢管桩的桩头整齐排列,像一排沉默的哨兵。而在一年前,这片水域曾是整个输煤栈桥项目最让建设者头疼的“拦路虎”。
“这里要在浅水区打长桩,很棘手!”项目总工邸伟宾回忆起当时的困境,语气中仍带着几分感慨。
中交二航局承建的南通天生港电厂码头输煤栈桥,全长1426.2米,宽9.8米,跨越千吨级天生港航道,一直延伸到长江万吨级主航道。而在天生港航道与长江主航道之间,有一段500多米长的浅水区。涨潮时水深3-4米,退潮后则变成一片滩涂,露出泥沙和块石。
这片浅水区,成了施工的“卡脖子”节点。输煤栈桥需要在水上打设40米长、重10余吨的钢管桩。常规做法是用打桩船,但打桩船吃水深,根本进不了这片浅水区。另一种思路是抛填石块将浅水区变为陆域,或者挖泥沙疏浚——但长江严禁非法采砂,环保审批周期漫长,项目工期拖不起,而且成本高昂。
“我们就像被卡在中间,进退两难。”项目副总工张洋说。公司专家组对多个方案反复比选,最终决定:建一座钢栈桥作为施工通道。但问题又来了:栈桥的钢管桩怎么打?项目部决定用起重船搭配振动锤。但租用的150吨起重船,起重臂长度有限,除去振动锤5米的高度,无法直接起吊并施打40米长的钢管桩。
“能不能分两步走?”邸伟宾盯着图纸,脑子里闪过一个念头:先在起重船侧做一个辅助装置,起重船从平板驳上把钢管桩吊起来竖立,靠着辅助装置暂时固定;然后吊具上再挂振动锤,夹住钢管桩施打。
这个想法得到了团队认可。但辅助装置怎么做?项目技术团队没有闭门造车,而是邀请现场工长、劳务队班组长一起到现场看情况,大家群策群力。
最终,他们借鉴了打桩船靠桩的设计原理,将其倒过来设置——形状如同数字“1”上端焊接一个“口”。为了提升安全性,将原本计划用的钢板换成了钢管桩,焊接在起重船的甲板临水侧,还在旁边焊接一个梯笼,方便工人上下。整个装置由钢管桩、型钢和圆钢焊接而成,制作简单,成本低廉,“实际上就是花了一些电焊条和人工费”。

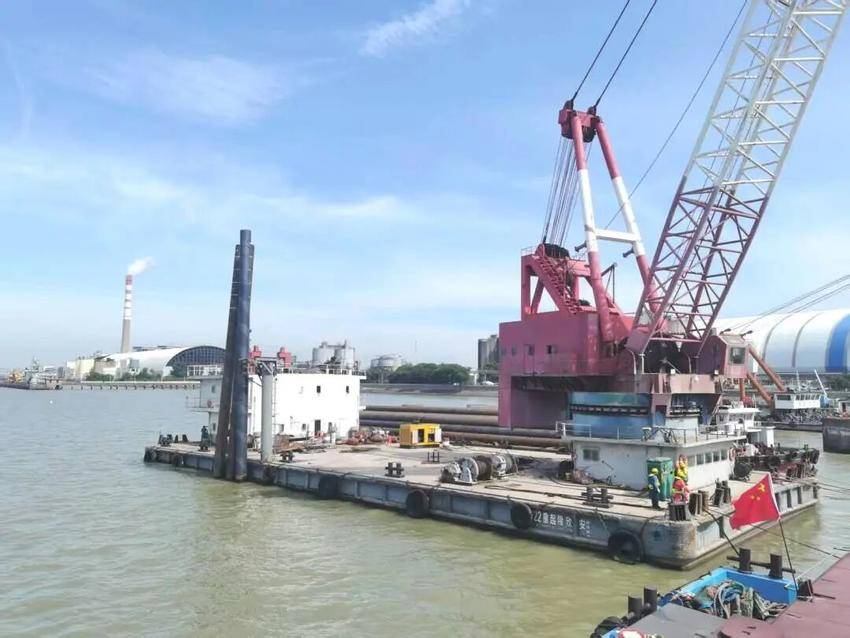

辅助装置投用那天,所有人都捏着一把汗。第一根钢管桩被起重船吊起,缓缓竖立,稳稳靠进装置的“口”中。随后,振动锤就位,夹住桩头,开始施打。整个过程一气呵成。“避开退潮低水位,正常情况下,起重船每天施工9小时,可打10根钢管桩,比我们想象的要好。”张洋说。
更令人惊喜的是,经过优化,辅助装置原本每次只能放置1根钢管桩,后来改进为可以同时放置3-4根,减少了吊具上安装振动锤的时间,施工工效大幅提升。
对南通天生港电厂而言,这座输煤栈桥的建成意味着电煤运输通道的彻底打通。电厂是苏中地区重要的电力支撑,过去煤炭靠船运至码头后再经陆路转运,效率低、成本高。栈桥建成后,煤炭可直接从码头通过栈桥输送至电厂,大幅降低物流成本,保障区域电力供应的稳定性。
而对整个水工行业来说,这个“小装置”的启示更为深远。长江沿线、沿海港口中,类似“浅水区打长桩”的工况并不少见。传统上要么等大潮、要么疏浚、要么填筑,代价高昂且受制于环保政策。天生港项目团队用一根钢管、几块型钢焊接而成的辅助装置,以极低的成本解决了大难题,且装置可拆卸、可重复使用。
“说到底,我们不是发明了什么高大上的东西,就是把打桩船上的靠桩原理倒过来用,因地制宜。”邸伟宾说,“但这个思路,可以复制到很多类似项目上。”
目前,这个辅助装置正在申报国家实用新型专利。而在项目现场,它已经默默完成了数百根钢管桩的施工任务,支撑起一座跨江越河的输煤栈桥。
-
