登录
第三方登录
二航天生港电厂码头攻坚者的答卷
湖北日报 2026-04-02 18:35:56

湖北日报讯通讯员何战胜、钱琳运

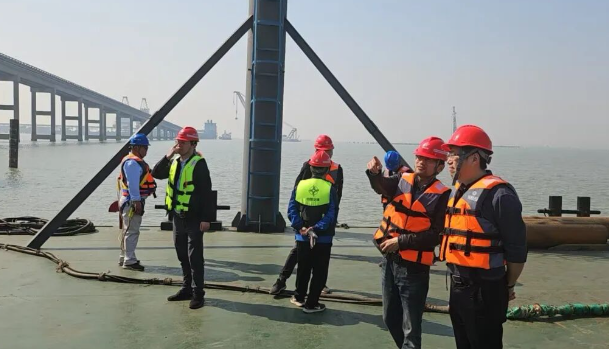

近日,长江南通段,中交二航局天生港电厂码头施工现场涨潮时江水漫过滩涂,退潮后裸露出大片淤泥。岸边,一艘起重船静静停泊,船侧一个不起眼的辅助装置,正托举着三根40米长的钢管桩——这个“小发明”,让原本举步维艰的浅水区打桩作业,硬生生撕开了一道口子。

想出这个点子的人,是项目副总工张洋。入职八年,他有一个执念:方案不能只写在纸上。

2024年10月,张洋接到天生港电厂码头投标前的技术方案编制任务。电厂管理森严,进出不易,他硬是去了两次现场,还专门用无人机飞了一遍施工水域。“不亲眼看看,心里没底。”他说。

2025年初项目正式开工,首个“拦路虎”就来了——勘探院提供的部分资料与现场实际不符,外部环境也发生了变化。最棘手的是浅水区打40米钢管桩:一半水域,涨潮时水深3到4米,退潮后直接变滩涂。打桩船进不来,项目部只能选用起重船加振动锤的组合。但问题接踵而至:振动锤没法直接起吊施打40米长的桩,工序被迫增加,工效低得让人心急。

张洋和技术骨干蹲在施工现场,盯着潮水涨了又退,退了又涨。“能不能让起重船多‘背’几根桩?”有人提出。张洋回去反复琢磨,最终在起重船侧设计制作了一个辅助装置,可同时放置3到4根钢管桩,大幅减少了吊具上安装振动锤的时间。工效提上来了,现场的气氛也热烈了。

更大的考验在2025年10月。输煤栈桥下构施工时,发现今年的潮汐比往年大,潮水直接漫过了下横梁的标高。原方案里的抱箍做法,在涨潮时根本没法作业。张洋综合考核对比后,果断将抱箍优化成焊牛腿。这一改,每个白天工人可增加约4个小时的作业时间。“在工地上,时间就是靠这样一点点抠出来的。”他说。

但张洋的“破局”能力,并非一蹴而就。

2017年7月,他刚入职时,还是个“职场小白”。在中交智能信息产业园项目S1路,面对沉井预制、下沉、封底等一系列工序,他一度“蒙了”。沉井下沉偏位较大、水下封底效果较差,问题一个接一个冒出来。他没躲,白天蹲现场,晚上翻文献,实在搞不懂就追着专家问。“老哥,这玩意儿怎么搞?”“师傅,这项工艺是怎么回事?”——这是他那段时间说得最多的话。

2018年,张洋去了新万福河项目,一待就是两年。深基坑开挖、变截面连续梁悬臂现浇施工工艺研究,他全程参与。编制方案时,他对托架做了优化,为项目节约成本20多万元。有人问他怎么做到的,他说:“越是不会越要去干,越是不懂越要去学。”

2020年起,张洋进入公司设计院,四年间参与了京台高速、泰州姜堰南绕城快速路、312国道改扩建、浙北航道等多个项目的方案编制。不同项目、不同工况,他见识了各式各样的施工工艺。但他始终记得一条底线:方案不能纸上谈兵。“没有任何指导意义的技术方案,对现场的施工毫无作用。方案与现场不能‘两张皮’,必须要落实到实处、落到细节上面。”

如今,在天生港电厂码头,张洋依然每天穿梭在工地。潮汐不会因为谁而改变,滩涂也不会自动变成深水区。但他总能在困局中找到那条别人没注意到的路。

“工地现场就是试金石。”张洋说这句话时,身后的起重船正将又一根钢管桩稳稳送入江底。潮水缓缓上涨,淹没了他来时的脚印。

【特别策划】二航攻坚者的答卷.docx


责任编辑:戴辉
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
