三峡南线船闸、葛洲坝二号船闸同步停航检修
湖北日报 2026-03-04 16:32:33

湖北日报讯(记者王哲、通讯员赵尊荣、蒋艳玲)3月4日从长江三峡通航管理局获悉,三峡南线船闸、葛洲坝二号船闸于即日8时起同步实施计划性停航检修(以下简称大修)。三峡南线船闸大修工期为45天,主要检修项目共41项;葛洲坝二号船闸大修工期为40天,主要检修项目共20项。

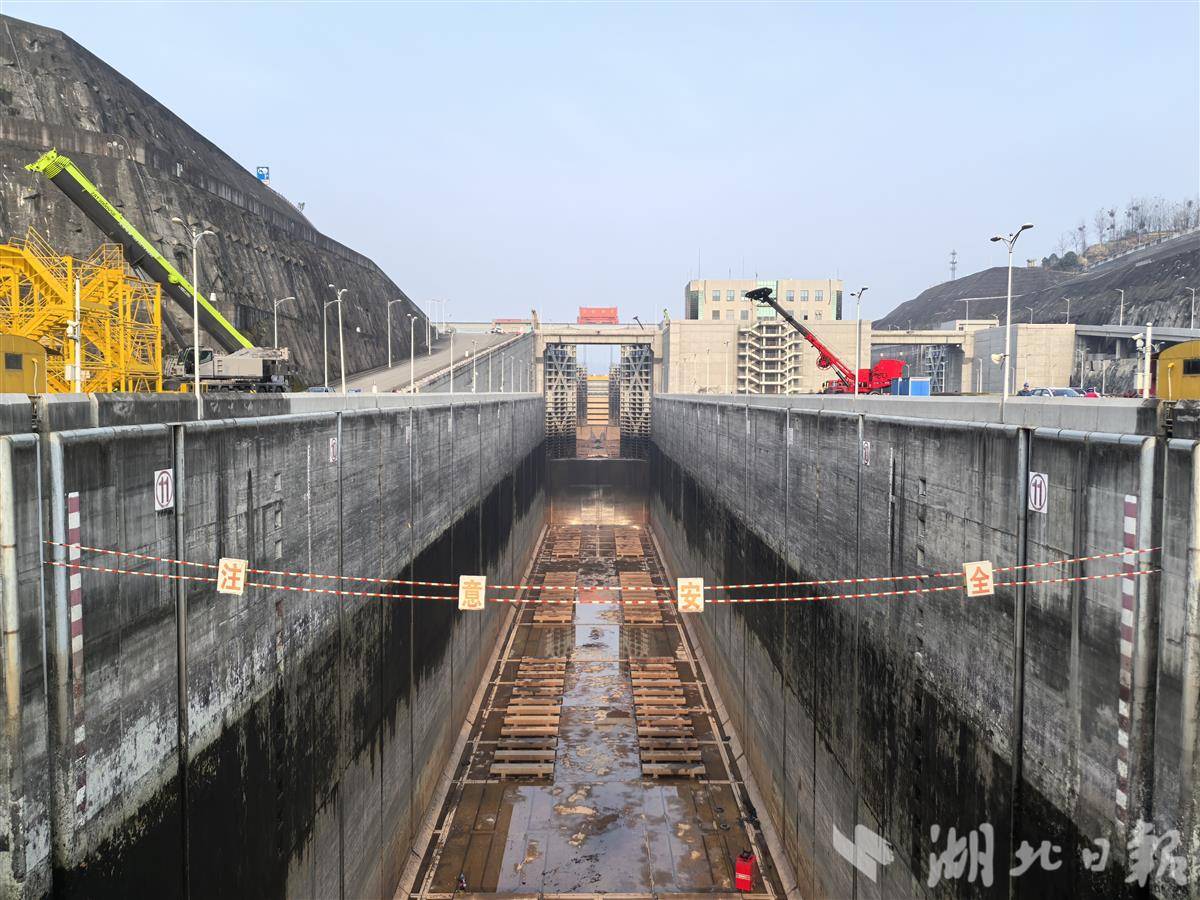

三峡南线船闸闸室排干

据悉,三峡船闸与葛洲坝船闸已分别安全稳定运行近23年和45年,大修是集中处理设备缺陷、优化设备性能、保障船闸长期安全稳定高效运行的有力举措。三峡南线船闸、葛洲坝二号船闸上一次大修分别是在2022年和2021年。

为应对此次大修,长江三峡通航管理局会同三峡集团流域枢纽运行管理中心、中国长江电力股份有限公司,制定详细的船闸大修工作实施方案和“1+10”通航保障方案,明确提出船闸检修“三零四达标”以及通航保障“三确保”“三稳定”的工作目标。

葛洲坝二号船闸计划性停航检修现场

据介绍,两坝船闸大修期间,三峡北线船闸匹配葛洲坝一号船闸实施单线(向)运行,定时换向;葛洲坝三号船闸匹配三峡升船机运行。重点急运物资船、粮食运输船、集装箱船、示范船型船舶、诚信船舶等重点船舶按照《长航局关于2026年三峡-葛洲坝船闸检修期船舶过闸调度分类安排的通告》执行分类调度。

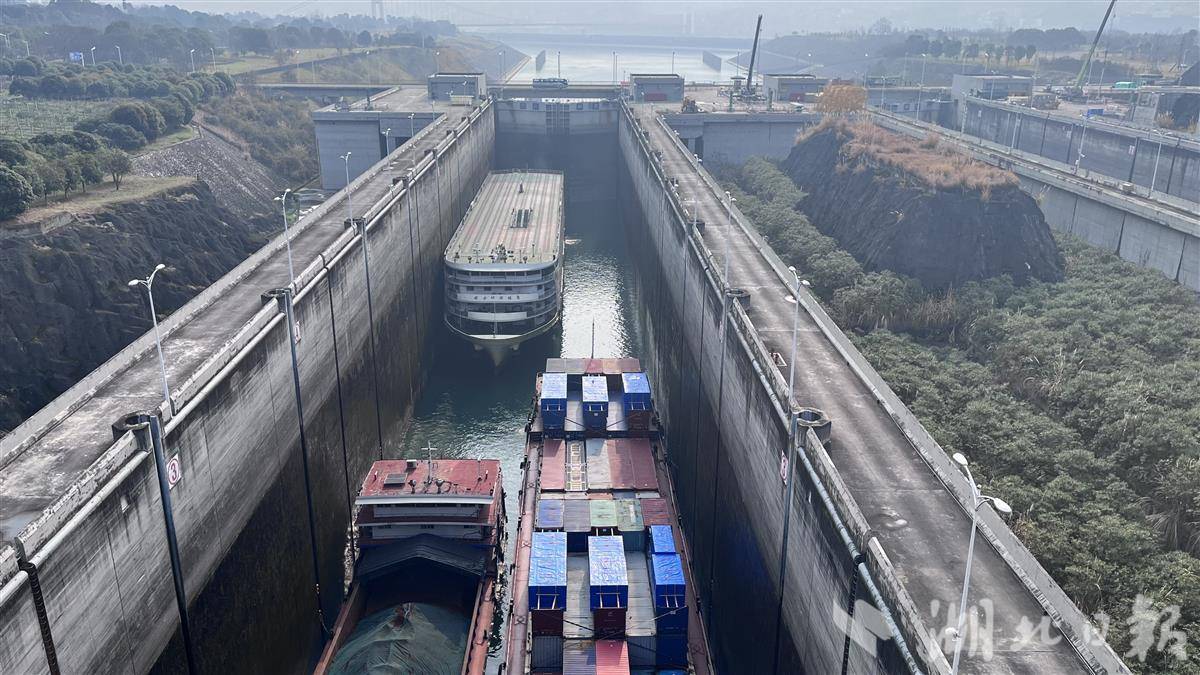

3月4日,三峡北线船闸运行实况

船闸大修期间,三峡局将有效控制三峡枢纽河段近坝水域待闸船舶总量,合理安排过坝船舶沿途分区有序锚泊待闸。同时重点做好过闸船舶安检、船闸换向运行、安全监管和锚泊管理等各项工作。优化船舶待闸服务,运行好三峡通航热线,全力保障三峡枢纽河段通航安全有序。
