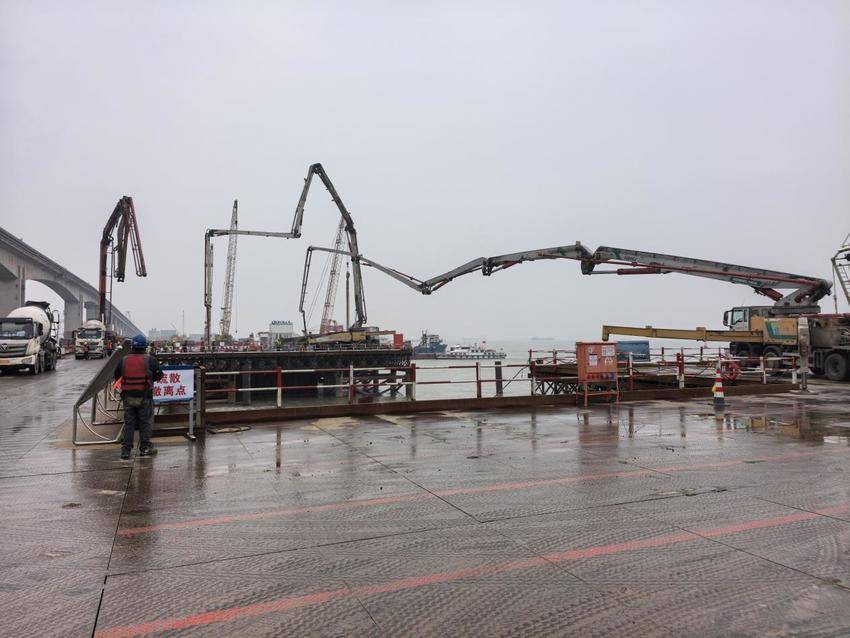

湖北日报讯 (通讯员何战胜、汪俊)近日,随着最后一方混凝土泵送到位,中交二航局承建的南通天生港电厂输煤栈桥12号主墩承台混凝土浇筑顺利完成。
天生港电厂码头项目是江苏省政府“水运江苏”的重点项目,输煤栈桥 长1426.23米,宽9.8 米,跨越天生港专用水道。输煤栈桥主桥为四跨预应力混凝土连续刚构,主墩承台浇筑是项目重要节点。

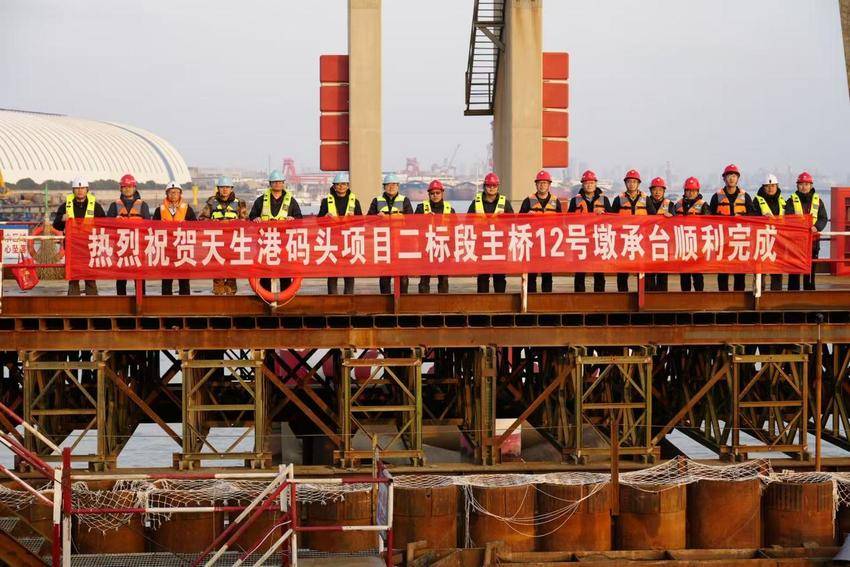

此次浇筑完成的12号主墩承台为埋入式承台,主墩承台平面尺寸为13.2米×13.2米,厚3.5米。承台采用锁口钢管桩围堰施工,浇筑混凝土为619立方米。
12号主墩承台处在繁忙的天生港黄金水道中间,该水道平均每天过往的万吨级货船超过30艘,千吨级的船舶川流不息,承台施工所处的环境复杂,安全生产形势十分严峻。承台施工中,项目部采用了“过桥梁防撞系统和海康监控系统”,对过往船舶进行提前预警提醒与全程视频监控,对长80米的大型船舶安排拖轮实施“一对一”的护航。并在承台靠江侧设置岗亭,安排两人两班倒,全天候值守瞭望。
为确保承台混凝土浇筑质量,项目部提前谋划,制定专项施工方案,对人员配备、机械配置、监控检测等方面做了周密安排。大体积混凝土水化热控制要求高、对温控的要求都比较高。在9个小时的混凝土浇筑中,项目部安排2人专门检查模板情况,观测混凝土内部水化热的降温情况,并做好动态记录。
此外,在浇筑过程中项目部引进智能温控系统、智能调节冷却水温和流量,使浇筑后混凝土内外温差控制在一定范围内,确保承台浇筑的外观与品质。
目前,输煤栈桥13号主墩钢围堰正在进行水下吸泥,准备封底;14号主墩钢围堰正在实施第五道围檩支撑。项目近200名建设者分两班倒,每天24小时作业,昼夜加班抢工期,加班加点赶进度,全力以赴推进项目建设。
