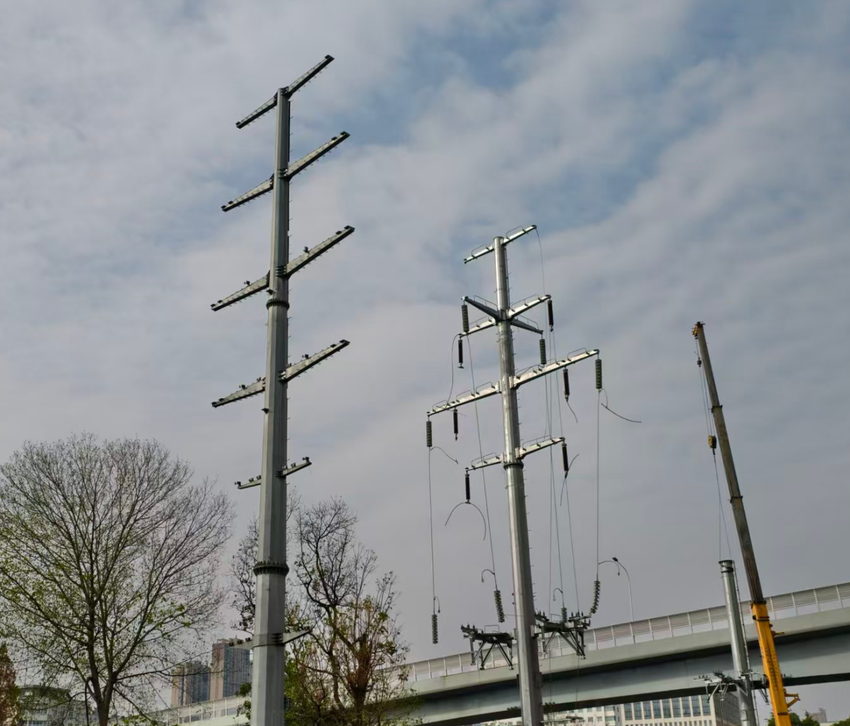

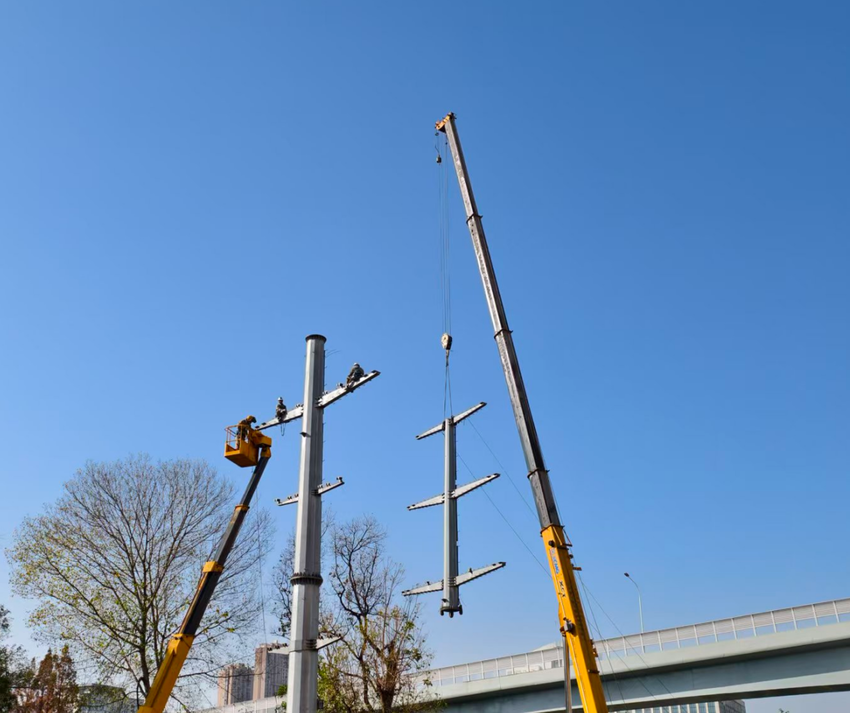

湖北日报讯 (通讯员林通、冯小海、钱琳运)近日,随着武汉市二七路110kV 高压电塔平稳落地,中交二航局武汉新港线西延线五标项目成功攻克了二七小路站110kV高压电力管线迁改的施工拦路虎,为2026年全面推动车站小端头基坑施工和竹二区间盾构施工打下了坚实基础。
二七小路站位于江岸区老城区,为地下三层岛式站台车站,沿二七路东西方向分布,两侧布设有110kV、10kV、通信、给排水、燃气等多类管线交错,严重影响车站基坑开挖及封闭施工。其中,9座110kV高压电塔正好矗立在二七小路站围护结构上方,迁改存在施工场地受限、产权单位多、迁改难度高、安全风险大等诸多不利因素,是制约项目乃至全线工期的关键因素。
面对挑战,项目部积极筹措,主动对接属地政府、业主、国网、周边社区等相关单位,搭建沟通平台,建立信息共享机制,排除一切外部干扰因素;同时,项目部积极配合迁改施工单位,提前规划迁改路径与施工时序,办理了占道、挖掘等系列行政许可证,确保迁改单位顺利进场施工;施工过程中,项目部投入12名交通协管员值守,保障社会车辆通行安全。管理人员全程现场跟班,确保周边3个居民小区生活用电不受影响,协调解决了迁改过程中的各类矛盾;最终,在各方的紧密配合下,110kV高压电塔顺利拆除,基坑西端头所有影响管线完成迁改,取得了关键节点成功突破的阶段性胜利,为企业树立了良好的信誉口碑。
目前,项目部已按照新的施工场地条件合理调整工序,增加资源投入,全力赶抢不延误工期。下一步,项目部将紧盯车站小端头基坑施工和竹二区间盾构施工目标,持续强化安全质量管控,助力武汉地铁新港线西延线早日贯通。
