11月15日早上7时许,当阳市半月镇的国网湖北超高压公司鄂西北运维分部500千伏三江线跨当枝松高速迁改施工现场一派火热……伴随着张力机的轰鸣,巨大的线盘缓缓转动,银白色的导线在牵引机的带动下,徐徐升空,精准地穿越铁塔间的滑车。这一“牵”,牵出的是绿色能源外送的新通途,也牵引着高速建设提速的快车道。

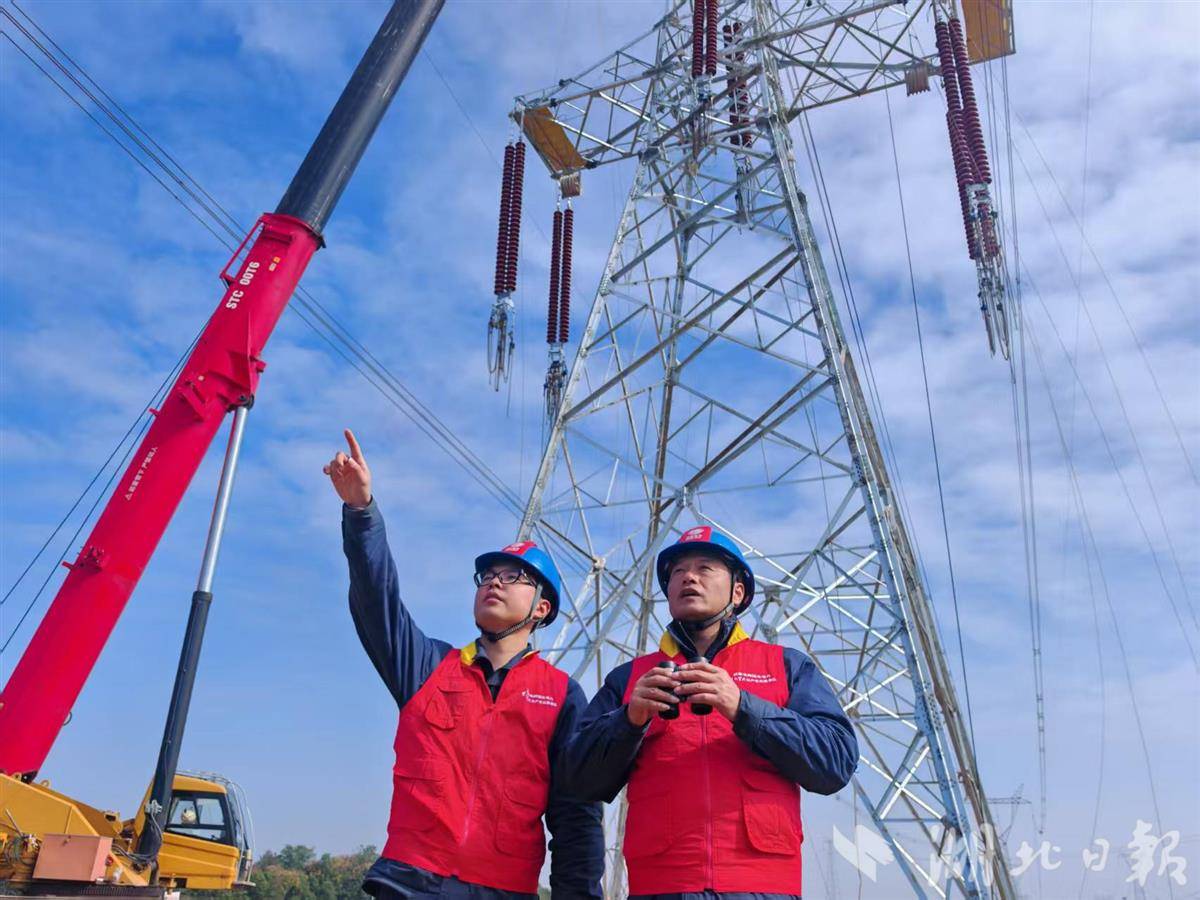

宜昌当阳市半月镇,国网湖北超高压公司鄂西北运维分部小组负责人汪建及稽查员冯铭在500千伏三江二回209+1号跨当枝松高速改造现场开展安全管控工作。
作为湖北省综合交通“十四五”规划重点项目,在建的当枝松高速不仅是拉近“两地四市”的“纽带”,更是推动湖北长江经济带快速发展、助力中部地区崛起的“动脉”。然而,该项目推进伊始,横跨其上的三峡水电外送通道——500千伏三江线却成了“拦路虎”,由于跨越处导线在高温大负荷下对高速路面净空距离不足,存在安全隐患,原有线路“礼让”重点工程迫在眉睫。
“我们要在23天的时间内,新立12基杆塔、拆除8基杆塔,展放3.3km导线及光缆,工作战线长达近6公里,高峰期8基杆塔同时组立、280余人同步作业。”工作负责人罗刚表示。本次迁改工程自10月29日开工,涉及500千伏三江一二三回线路,作业点多面广,叠加环境复杂、线路同停等因素,施工现场安全管控压力较大。既要保障高速施工进度,又要确保沿线居民安全用电,还要在有限的时间内啃下这块“硬骨头”,可以说这是该分部年末“收官战”的最大考验。
11月14日,湖北宜昌当阳市半月镇,国网湖北超高压公司鄂西北运维分部小组负责人朱雪冬及稽查员陈顺财在500千伏三江三回211+1号跨当枝松高速改造现场组织导线展放工作。
为保证工程顺利推进,该分部围绕杆塔组立拆除、安全稽查、项目管理三个关键点,划分了8个党员责任区,并设立了以“党员+群众”技术骨干为主体的“党群攻坚责任组”,将跨110千伏线路导地线开断压接、导地线光缆过渡等关键环节和高风险作业交给他们“项目化承包”。

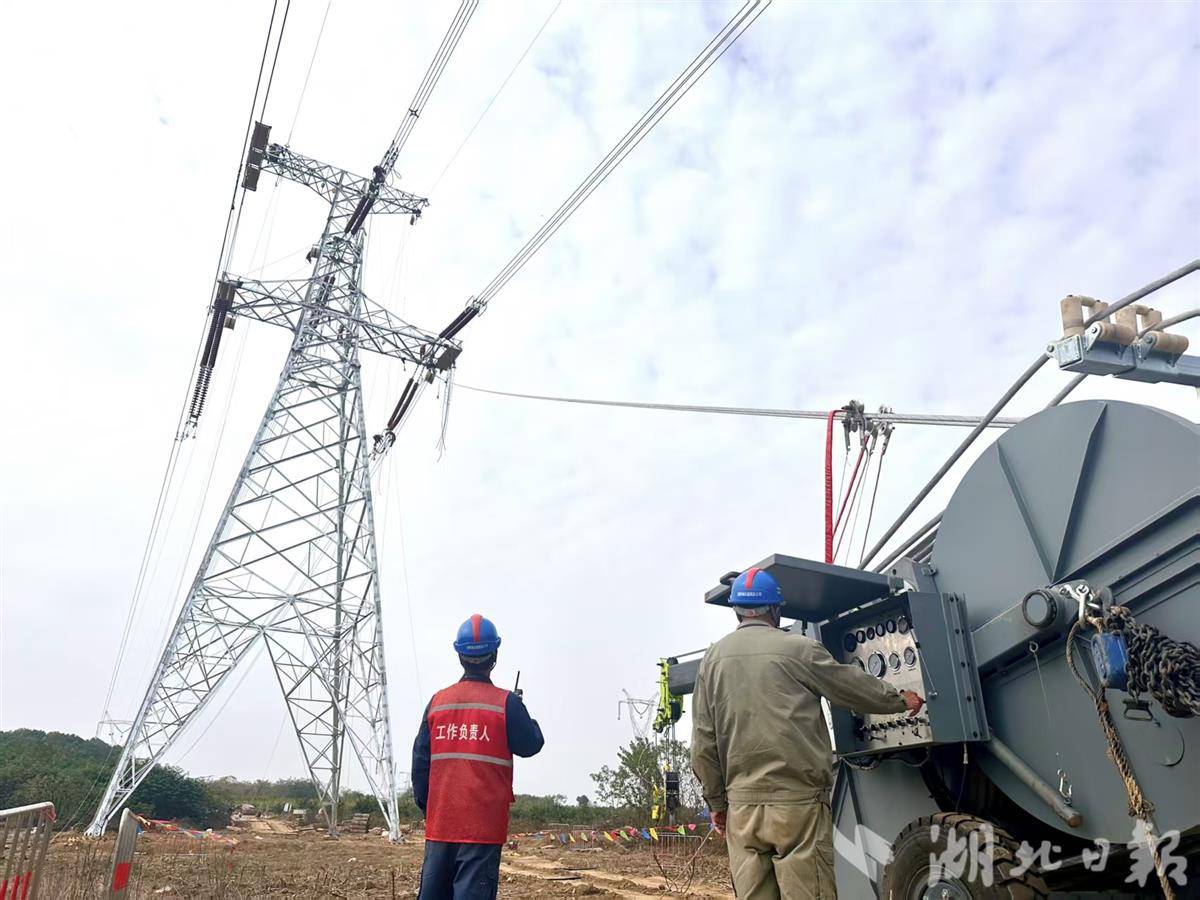

“保持匀速,注意防止导线跳槽!”党员突击队队长黄小懿紧盯着飞控屏幕指挥道,为确保导线展放万无一失,现场通过无人机及时发现并协调处理放线过程中的细微偏差。本次导线展放采用“一牵四”的技术方式,以1根直径16毫米的迪尼玛导引绳牵着直径24毫米的钢丝带着放线走板,通过5轮滑车完成4根导线展放,待新导线一就位,在铁塔横担处的高空人员将会迅速固定好导线,便于后续开展导线压接作业。

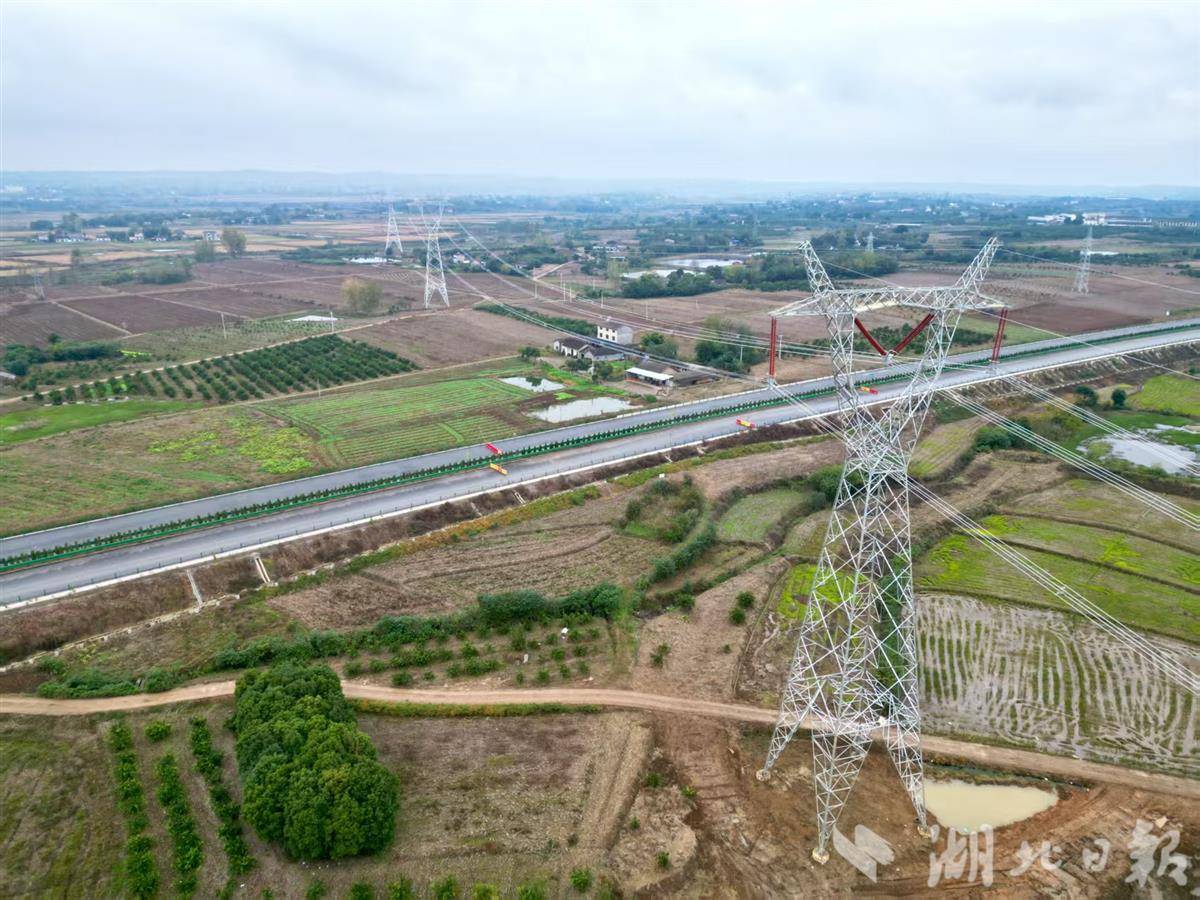

500千伏三江一回207号至208号跨当枝松高速改造段。
凭借着作业人员的娴熟技艺和对施工细节的严苛把控,条条银线在云端铁塔间舒展延伸、蔚然成型,为工程如期竣工提供有力保障。目前,三江线迁改工程剩余工序已全面转入导线光缆展放、附件安装的最后冲刺阶段。(通讯员汪明洋)
-
