2025年4月18日,由宜昌三峡送变电工程有限责任公司枝江分公司承建的110kV顾姚线、顾港线电力迁建工程,正在如火如荼地进行中。当前开展的是#10塔至#15塔之间导线展放工作,预计该工作本周完成,为下一步110kV顾姚线、顾港线电力迁建工程高效完工奠定了基础。
110kV顾姚线、顾港线电力迁建工程,是为姚港化工园精制磷酸项目建设“让道”。迁改工程建设于去年8月正式启动,将跨越姚清线、顾蒋线和新资源等3条输电线路,需新建输变电塔24基,新建线路8公里。

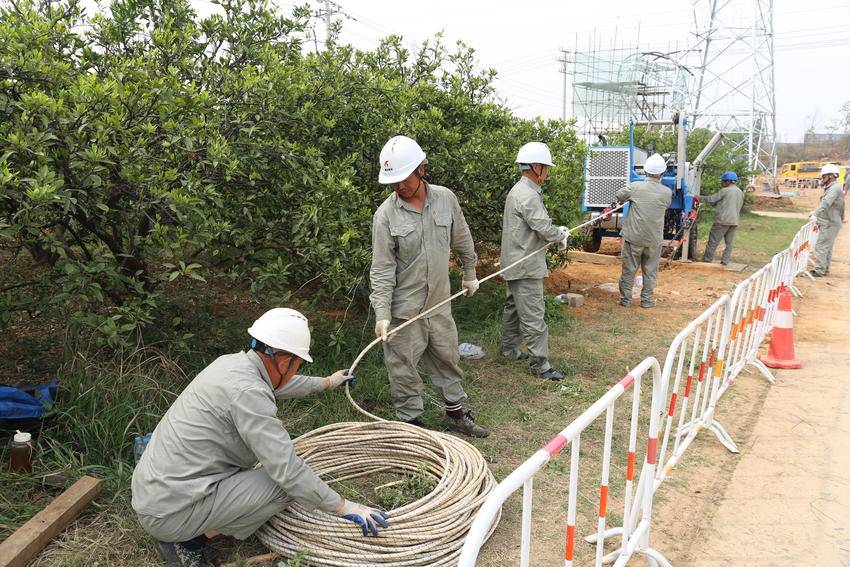

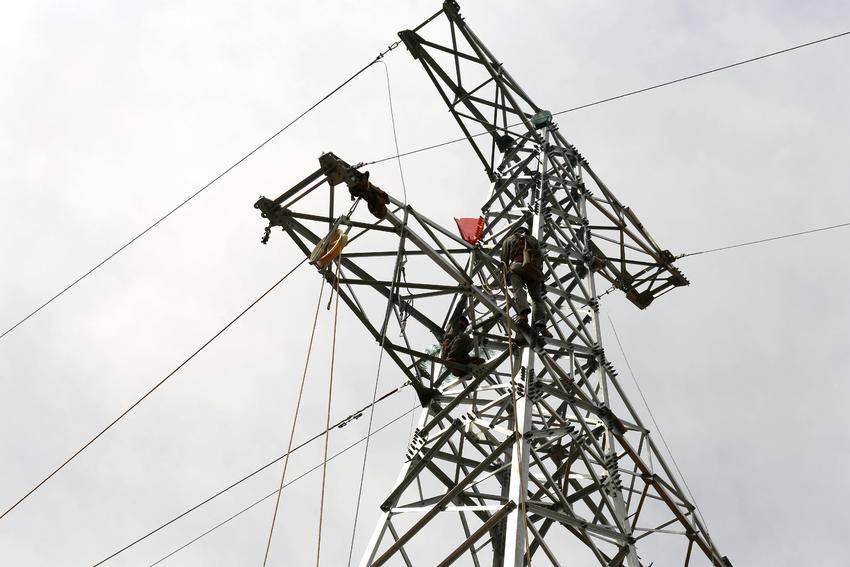

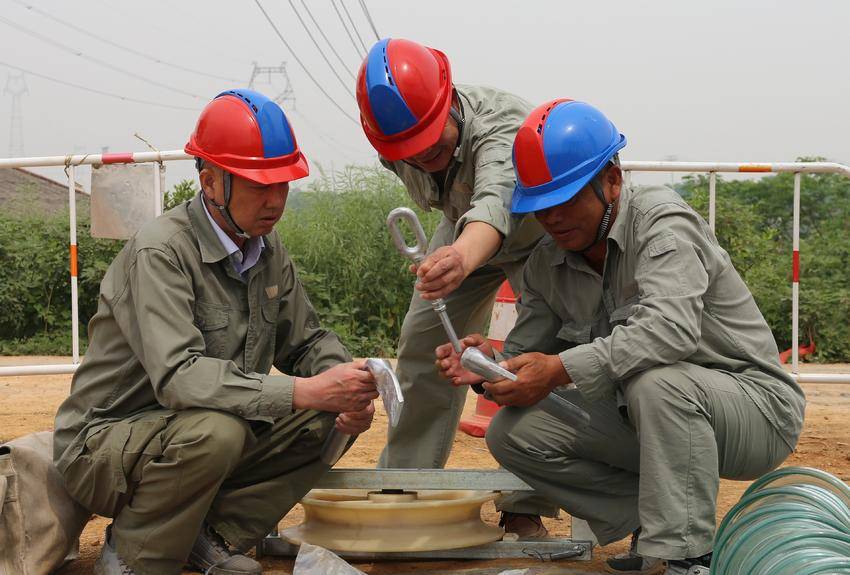

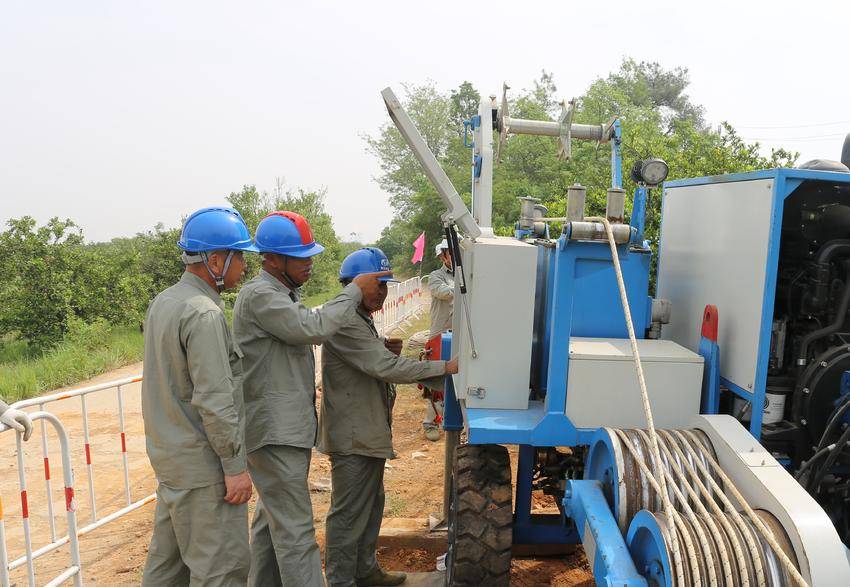

在施工现场,宜昌三峡送变电工程有限责任公司枝江分公司施工人员头戴安全帽,身着工装,有条不紊地开展作业。工人们熟练地操作着机器,张力车、牵引车平稳地带动导线向前推进,吊车挥舞着巨臂不停地吊装着导线盘,一根根导线就这样从地面起升至铁塔,塔上人员按施工规范将导线悬挂。为加快施工进度,宜昌三峡送变电工程有限责任公司枝江分公司抽调了38名技术精湛的电力工人,分成两个作业小组同步施工。
由于迁改作业范围覆盖周围3个村,涉及面积较大,如何降低施工过程中对当地企业、居民日常生产生活用电需求的影响、保障电网稳定成为一大挑战。宜昌三峡送变电工程有限责任公司枝江分公司多次召开会议,商讨制定迁改最优方式,科学规划部署,研究优化施工方案和负荷转供电时机,把对客户用电的影响降到最低。
据了解,110kV化工园电力设施迁改项目,自2024年8月土建进场施工以来,已取得阶段性成果。目前已完成杆塔组立21基、导地线展放9档。整个工程预计在今年5月底可完工,届时24座铁塔将顺利“搬家”到新的位置,为湖北宁磷新材料有限公司建设腾出空间。宜昌三峡送变电工程有限责任公司枝江分公司110kV顾姚线、顾港线电力迁建工程施工项目部相关负责人表示,公司将在保障安全的前提下,继续争分夺秒加快施工进度,确保工程按时保质完工,为化工园建设和当地经济发展贡献力量。
通讯员赵梅
-
