湖北日报讯(通讯员李广彦、文中才)10月2日下午5时24分,湖北省碾盘山水利水电枢纽工程最后一台机组顺利完成72小时试运行,各项性能指标均达到规程规范标准,标志着该工程6台水轮发电机组全面投产发电。
碾盘山水利水电枢纽工程位于荆门市钟祥境内,是国务院确定的172项节水供水重大水利工程之一,是汉江梯级开发的重要组成部分。建设任务以发电、航运为主,兼顾灌溉、供水,电站为径流式水电站,设计安装6台灯泡贯流式水轮发电机组,单机容量30兆瓦,总装机容量18万千瓦。

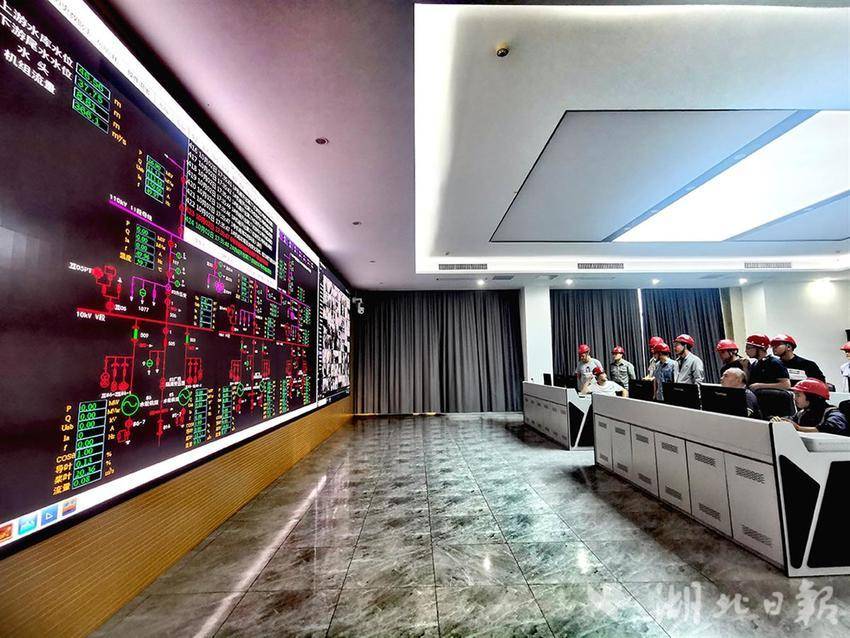

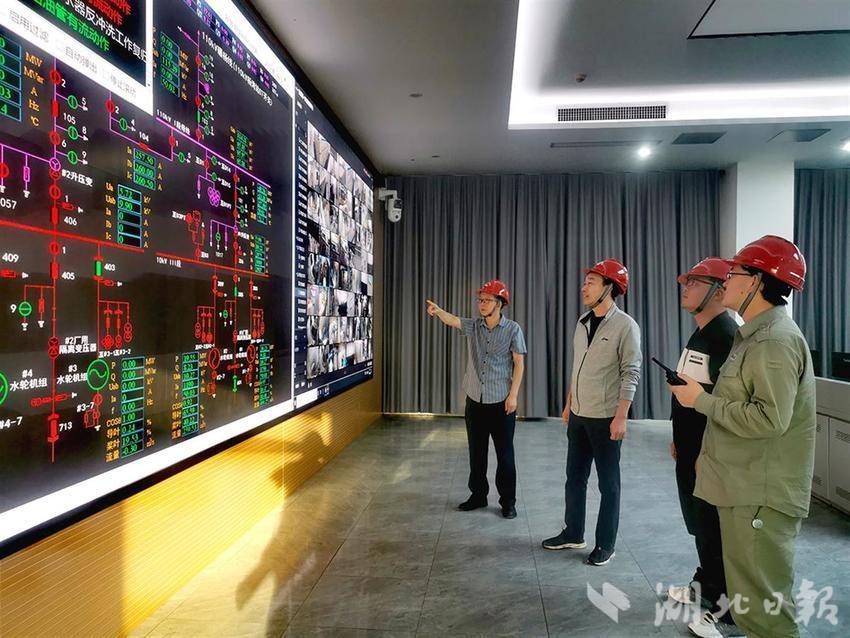

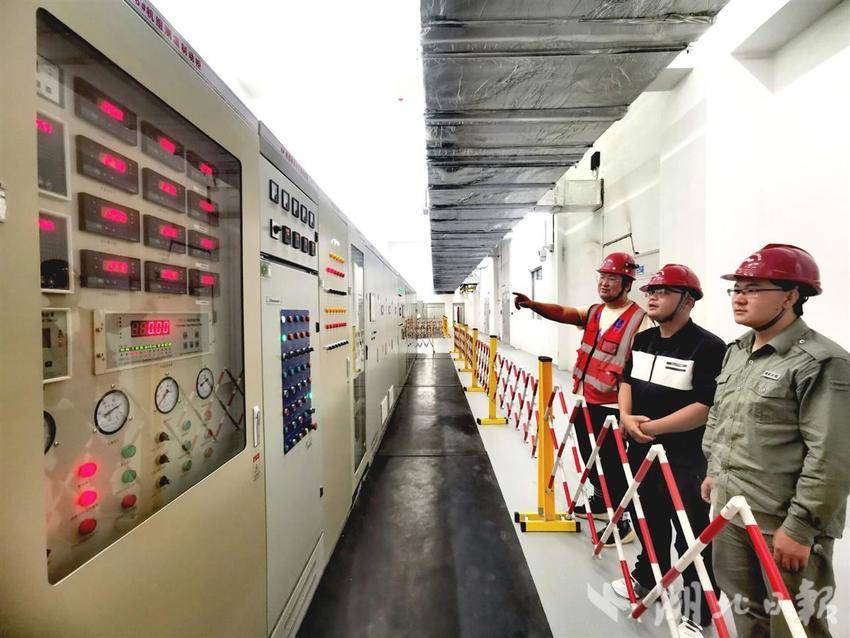

工程自下闸蓄水以来,发电机组安装紧锣密鼓,2023年6月26日首台(6#)机组发电。随后5#、4#、3#、2#机组相继完成安装并上网发电。今年入夏以来,碾盘山局组织各参建单位克服长时间高温酷暑和交叉作业等不利影响,统筹尾工建设和运行管理,在确保安全的前提下,优质高效地完成了最后一台机组(1#机)导水机构、主轴、定子、转子等多个重要安装节点。9月25日,枢纽工程电站中心严格按照省电调批复的标准和程序精细操作,严密监测机组各部位运行情况,及时解决试验过程中遇到的技术问题,确保末台机组安全、稳定试运行,一次试验成功。
碾盘山水利水电枢纽工程自2023年6月26日以来,电站已累计安全运行464天,累计发电量突破5亿度。工程设计年可发电6.16亿千瓦时,相当于每年可节约近80万吨标准煤消耗,减少二氧化碳排放196.5万吨。
