大冶特高压项目加快建设
湖北日报客户端 2024-09-11 13:20:56

湖北日报讯(通讯员 万嘉良)大冶是全国县域经济百强之一,发展势头强劲,工业用电年年攀升。随着国家西电东输工程布局中部,大冶成为湖北省特高压建设的主战场。

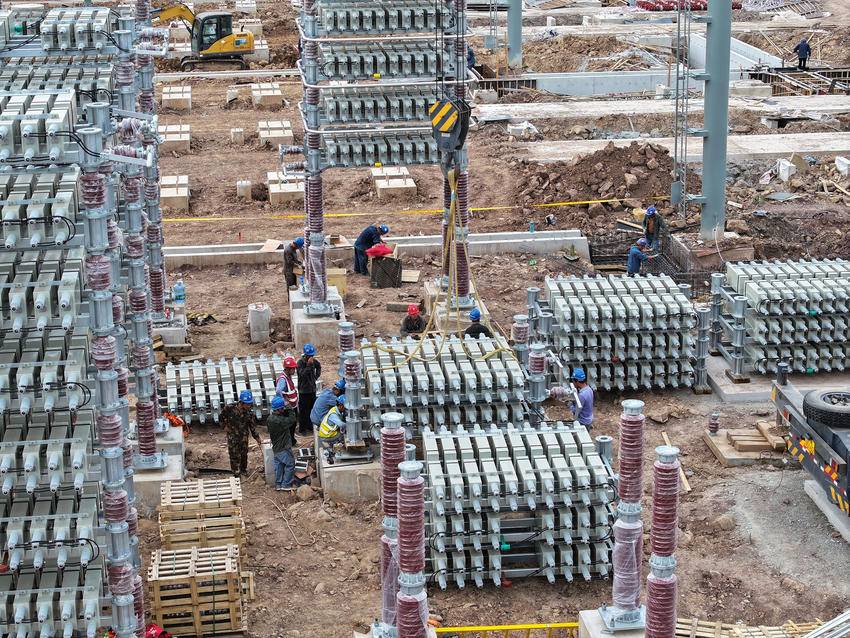

如火如荼的特高压建设工地

9月10日,走进茗山乡洋湖村,在蜿蜒起伏的山峦之间,一条雄壮的银色巨龙初见雏形,这里是金上—湖北±800千伏特高压直流工程换流站建设现场,2000余名施工人员正有序开展电气安装工作,首台换流变压器将于10月上旬安装落地。

自2023年2月开工建设以来,大冶市第一时间成立特高压工程指挥部,全力做好属地协调配合工作,国网大冶市供电公司深入实施“党建+基建”工程,真正将“支部建在工地上”,发挥基层党支部战斗堡垒作用,快速、高效完成土地征用迁移、青赔、采伐证办理等各项前期工作,推动工程建设“一路绿灯”。

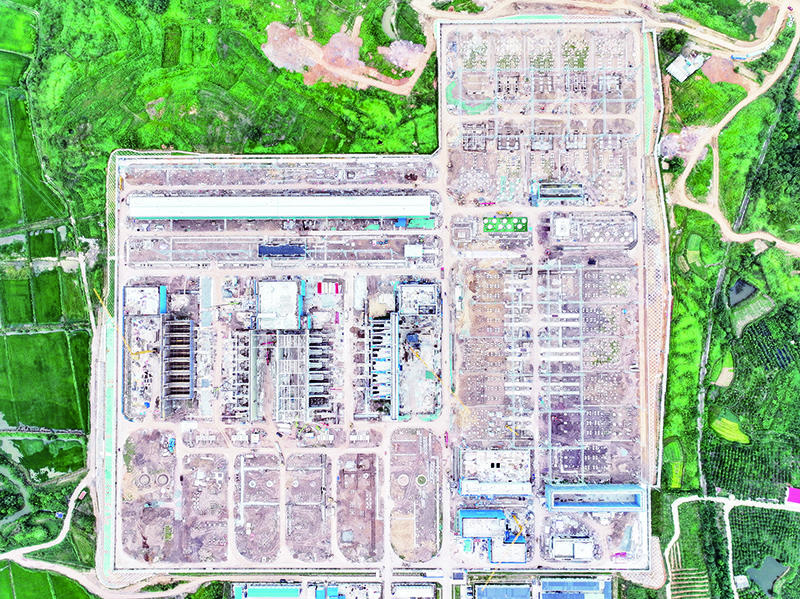

俯瞰大冶特高压换流站建设

特高压工程在大冶境内涉及重要厂矿先签后建、林场林木采伐等关键问题。若无法尽快理顺林地征占、林木采伐、线路跨越停电等工作,线路的建设将被搁置。为此,国网大冶市供电公司积极协同相关部门工作人员深入征迁一线,加强周协调、日管控,坚持“一问题一方案”,逐项分析研判、协调解决。征迁补偿走在项目实施前,保证手续按时批复,真正做到了“无障碍施工”,同时,大冶市还成立特高压换流站工程专用警务室,确保工程安全、优质、高效推进。

如果将特高压建设比作电力系统的“主动脉”,那么配网项目建设则是“毛细血管”,是电力供应的“最后一公里”。过去,配网建设是为了让千家万户“用好电”。而今,在特高压即将汇流大冶之际,配网改造是为了让千家万企“好用电”。

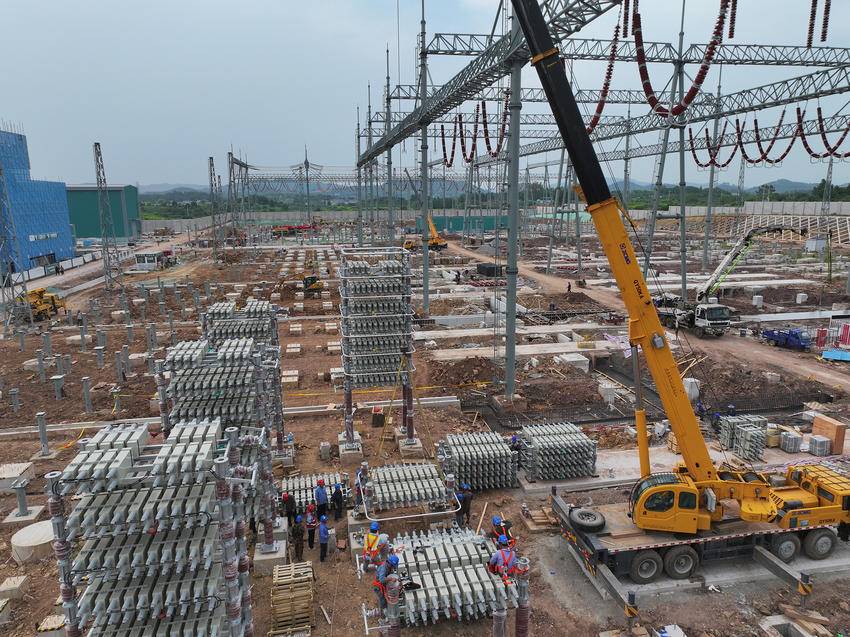

工地建设繁忙有序

今年以来,国网大冶市供电公司累计下达配网投资4638.34万元,推动线路“手拉手”联络建设,成功打通余东线、土库线等4条单辐射线路负荷转供通道,聚焦解决设备“卡脖子”问题,完成谷东线、大泉线等4条线路卡口导线更换及34台重过载配变轮换增容,满足全市经济发展电力供应需求。此外,该公司始终坚持卓越服务理念,推行带电作业和自动化改造,累计开展带电作业601次,同比上升53.7%,新建自动化开关32台,供电可靠性提升至99.96%。

当前,金上—湖北±800千伏特高压直流工程换流站土建工程已完成77%,电气安装进度10%。整个工程预计2025年12月底建成投产后,届时每年可向华中地区输送电量近400亿千瓦时,同时每年可替代燃煤超1700万吨、减少二氧化碳排放约3400万吨,大幅提高华中地区绿电比例,对大冶市加快建成武汉都市圈重要节点城市、冲刺全国五十强具有重大意义。

责任编辑:彭磊
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
