-
- 查看全部{{ item.replyCount }}条回复> 查看更多回复>
- 查看更多回复>
开工现场。湖北日报全媒记者 汪洋 摄
湖北日报讯(记者汪洋、通讯员徐大发、唐成)2月16日上午,通山抽水蓄能电站在通山县黄沙铺镇开工。这是今年以来,国家电网和我省首个开工的抽水蓄能电站,也是省内距离负荷中心最近的抽水蓄能电站。
至此,咸宁市和通山县谋划、跟进、期盼多年的巨无霸“充电宝”项目终于尘埃落定,进入实质性建设新阶段。
上水库库址
开工现场,电站设计方中南勘测设计研究院副总经理吕新建动情地说:“工程终于开工了,我和通山人民一样高兴!”因为该电站缘故,中南勘测设计研究院就因该电站项目与通山县结缘,十多年来双方持续推动项目设计、申报立项。
据了解,该电站是国家《抽水蓄能中长期发展规划(2020-2035年)》“十四五”重点实施项目,位于大幕山深处咸宁市通山县黄沙铺镇,总装机容量140万千瓦,安装4台35万千瓦可逆式机组,设计年发电量15.6亿千瓦时,年抽水电量20.8亿千瓦时。电站枢纽工程包括上水库、下水库、输水系统、地下厂房等,额定水头494米,上水库调节库容776.3万立方米,下水库调节库容786.9万立方米,输水系统采用两洞四机布置,地下厂房开挖尺寸为长171.25米,宽26.5米,高62.5米。

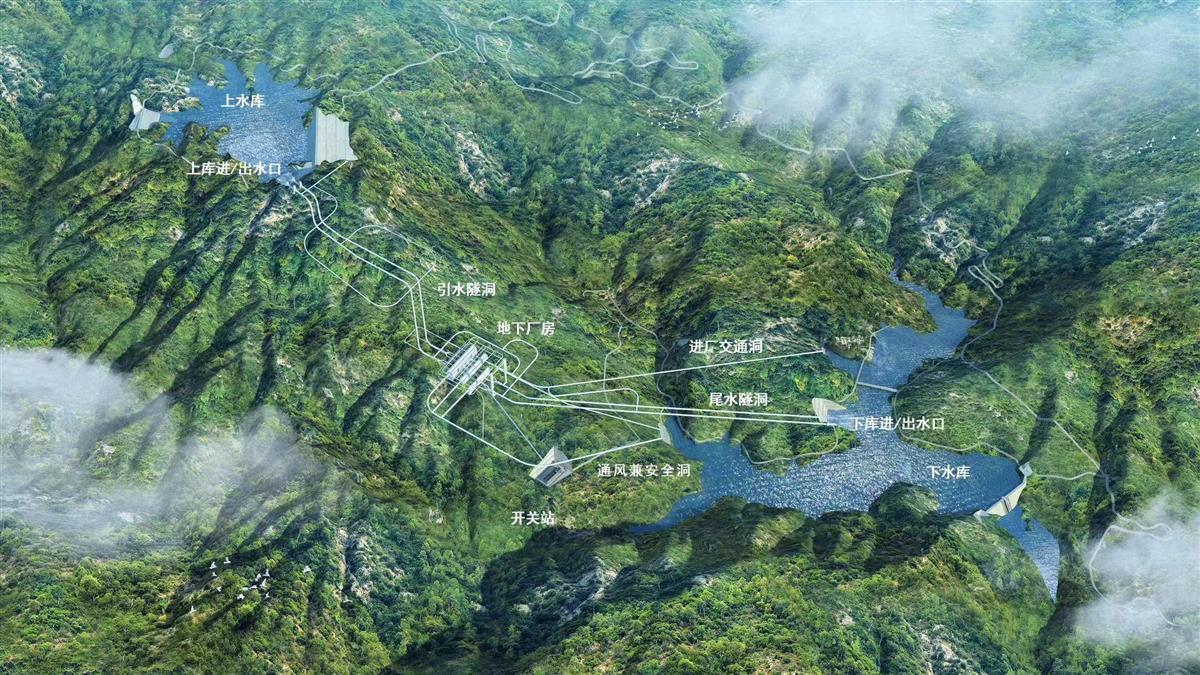

通山抽水蓄能电站示意图
该项目2022年12月由省发改委核准,总投资93.52亿元,由国网新源控股、国网湖北电力公司、中广核湖北公司、中建二局、通山城发集团分别按41%、10%、30%、14%、5%比例共同出资建设,筹建期24个月,主体工程施工期76个月,预计2030年3月,首台机组并网发电,当年12月全部机组投产发电。

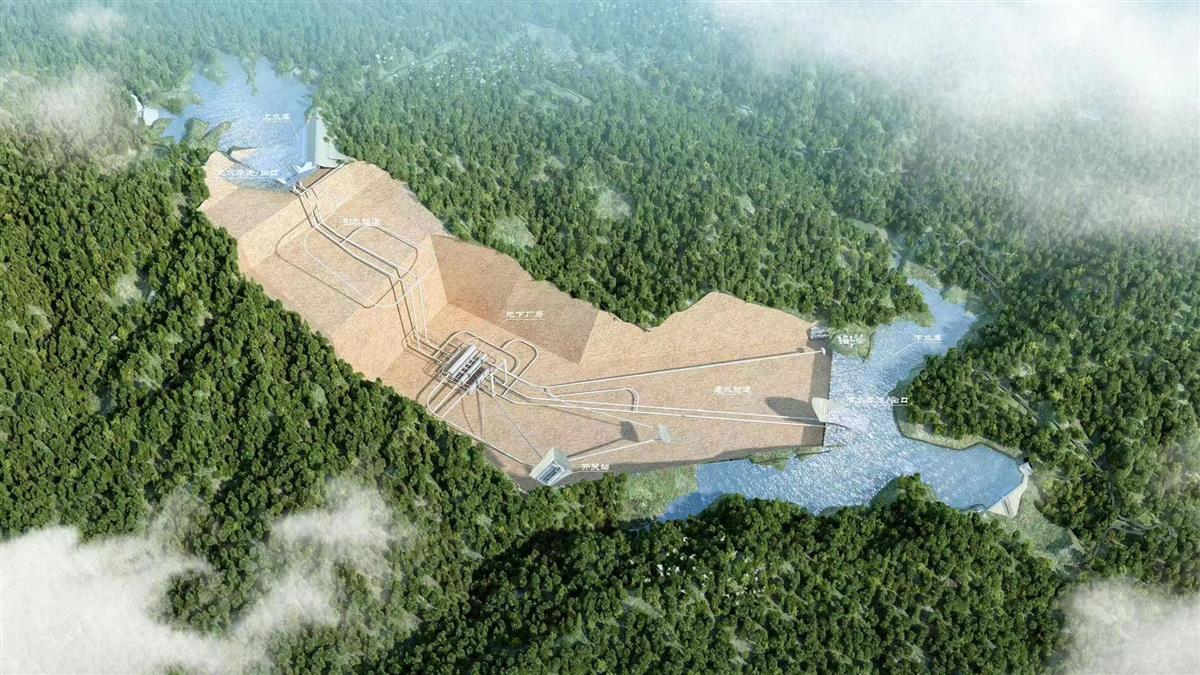

通山抽水蓄能电站示意图
电站建成后,双倍调节能力280万千瓦,可充分发挥调峰、填谷、调频、调相和事故备用等重要作用,有效增强电网顶峰保供能力,保障华中和湖北电网安全稳定运行;可有效平抑新能源随机性、波动性影响,促进清洁能源消纳,每年可减少标煤消耗53万吨,减排二氧化碳139.8万吨,助推能源绿色转型。
电站建设可带动当地基础设施建设和电工装备、水泥建材等相关产业发展。据测算,可拉动GDP增长超过180亿元,建设期平均每年增加地方财政收入约0.4亿元,提供各类就业岗位约4000个;运行期每年可增加地方财政收入约1.5亿元,助力地方经济高质量发展。
-
回复
