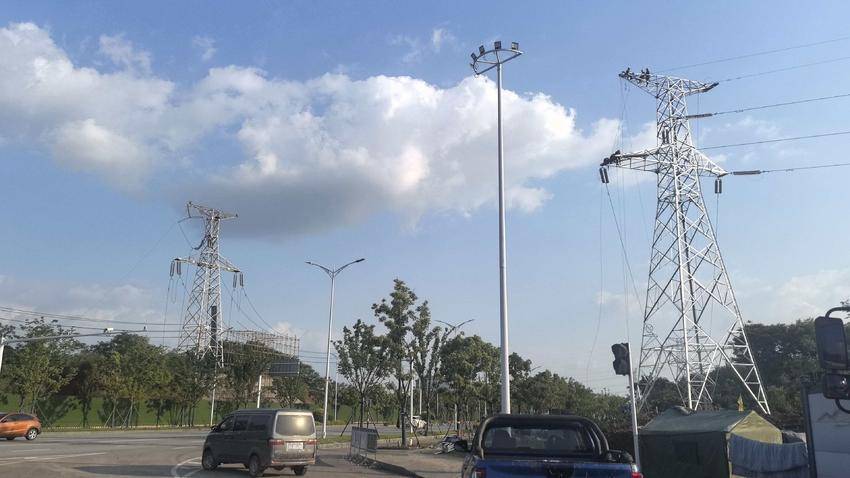

湖北日报客户端讯(通讯员 陈丽)4月30日,220千伏鄂临线迁改工程顺利完成所有施工任务,成功送电。该项目经过23天持续奋战,比原计划提前一个月竣工,为电厂四期500千伏送出工程顺利推进、武重集团新厂扩建保驾护航。

该工程于4月7日开工,主要任务包括修整施工便道、组立新铁塔5基、拆除旧塔2基。工程现场地形复杂,新旧塔均位于公路、农田旁,涉及多处电力线路、天然气管道交叉跨越,存在触电、高坠、交通中断等多重安全风险。

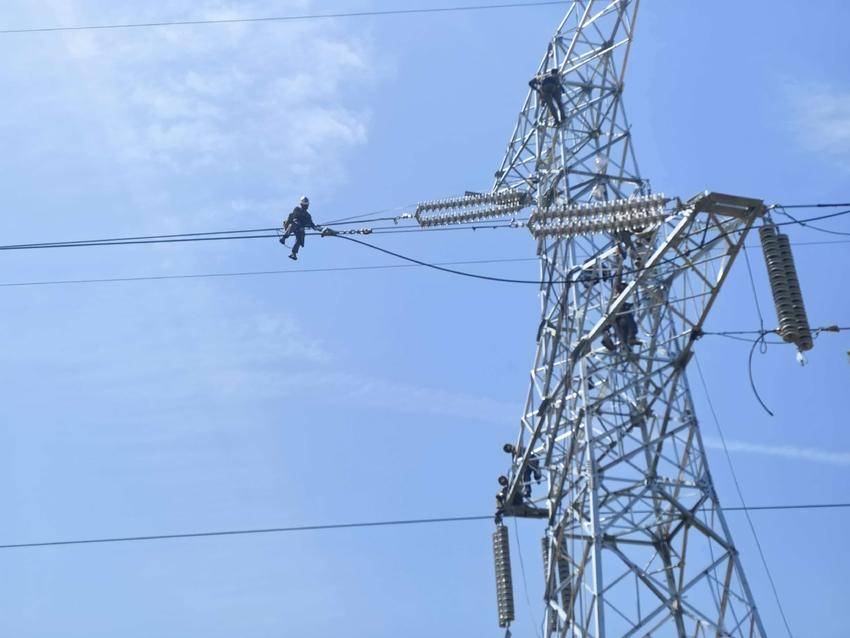

为筑牢施工安全防线,项目严格执行“班组自验收+指挥部验收+领导小组验收”三级验收模式,全程落实“三算四验”管理要求,针对触电、高坠等多重风险,精准采取搭设跨越架、设置反向临时拉线、规范高处作业防护等专项措施,严控机械操作流程,全方位防范安全隐患。60名施工队伍主动扛起责任,顶烈日、战风雨,放弃休息时间,不分昼夜坚守4个作业面,克服地形复杂、交叉跨越等诸多难题,以严谨态度和务实作风,全力以赴推进施工进度。
此次220千伏鄂临线迁改工程的顺利送电,不仅按时满足了电厂四期500千伏送出工程的送电前置要求,更彻底清除了原线路对武重集团新厂扩建的阻碍,有效优化了区域电网布局,进一步提升了电网供电的稳定性和可靠性,为地方企业高质量发展、民生用电安全提供了坚实有力的电力支撑。
