鏖战二级近电高风险 护航鄂州电厂四期按期投运
湖北日报客户端 2026-05-01 21:02:18

湖北日报客户端讯(通讯员 陈丽)4月30日,鄂州电厂四期 500 千伏送出工程220 千伏线路改造工程安全高效啃下全线风险最高、难度最大、管控最严的关键硬骨头,顺利完成临电二级风险作业,为鄂州电厂四期按期投运、筑牢鄂东能源保供屏障夯实关键根基。

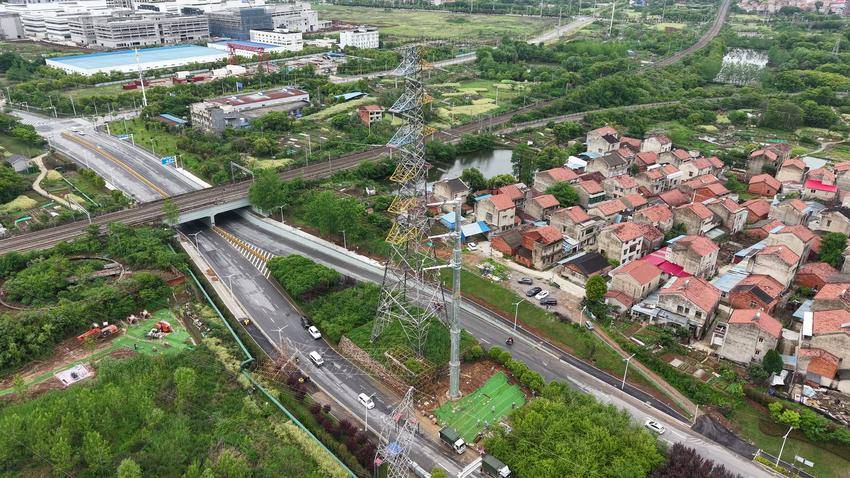

鄂州电厂四期是湖北省重点能源保障工程,配套 500 千伏送出工程分为π接段与吴都段,是百万千瓦机组电能外送的关键通道,也是完善武汉新城、鄂州区域电网布局的重要枢纽。本次二级风险作业压缩施工窗口期,于4月29日至30日集中攻坚,顺利完成新建线路架设、旧引流线拆除、新导线挂接、跳线改接及附件安装等关键工序,作业成效直接决定电厂四期并网时序,对区域能源安全稳定运行意义重大。

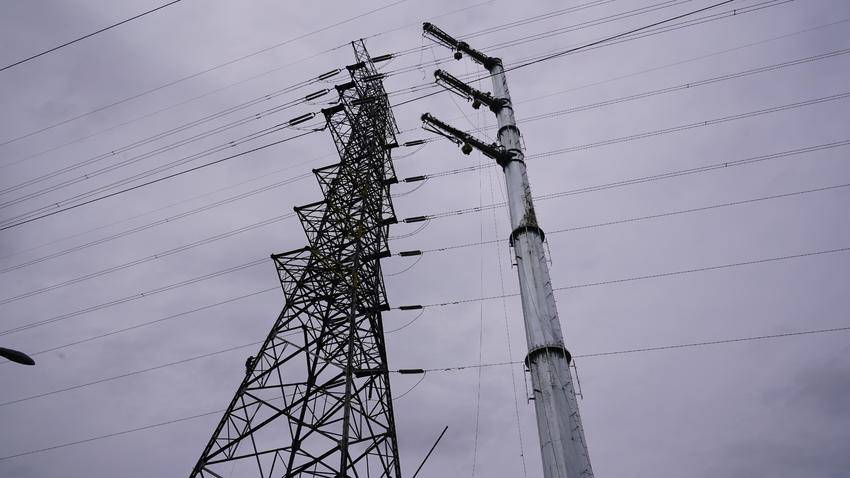

本次改造属于固有风险清册中的二级风险作业,施工条件极为复杂。作业区段多线路同塔架设,两条220千伏线路全程带电运行;作业铁塔均超 60 米,与带电体最小距离仅8米,叠加高空交叉作业密集、感应电风险突出、施工流程繁琐等难题,作业标准和安全防护要求远超常规施工。

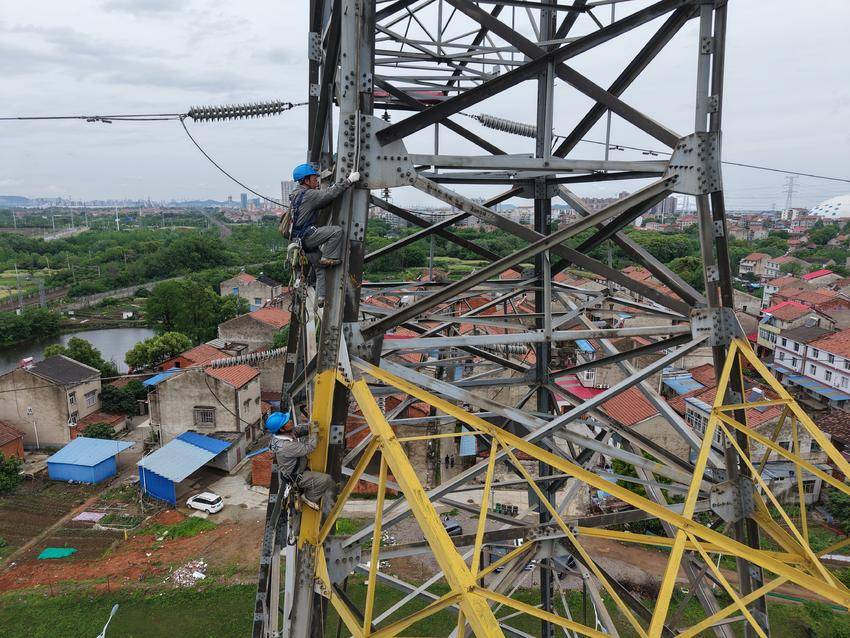

为平稳推进高危作业,国网鄂州供电公司紧密联动、科学统筹,项目前期严格完成方案报审、风险评估、人员审核、工器具排查等工作,组织专家开展专项论证,细化近电防护、高空作业、应急处置等管控措施。施工现场搭建全方位安全屏障,作业人员配齐防静电、绝缘防护装备,加装接地线消除感应电,采用绝缘绳索传递物料,严格划定隔离警戒区域。施工期间严格执行塔上与地面双监护制度,全流程闭环管控,全程实现零违章、零隐患、零事故。

此次二级风险施工顺利完工,标志着鄂州电厂四期至吴都线路重难点施工全面突破,工程正式进入收尾冲刺阶段。目前,π接段已完成送电,即将按期投产,吴都段各项建设任务正按计划稳步推进。

工程全面建成后,将大幅提升鄂东地区电源送出能力,优化省内电网电源布局与新能源消纳水平,为武汉都市圈、鄂州花湖机场、武汉新城产业发展提供持续稳定的电力支撑,为湖北经济高质量发展注入强劲能源动力。

责任编辑:刘映阳
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
