4月29日22时48分,历经21 天昼夜攻坚改造,110千伏吴王变电站I 段母线顺利合闸、一次送电成功,为工程的整体送电筑牢了坚实根基。
这座已投运23年的老站是一座常规综自站,近年来“毛病”缠身:保护测控装置CPU等插件多次损坏,设备通信中断、后台监控频繁“失联”,且二次设备产品系列早已停产,备品备件无处可寻,运维人员只能“望站兴叹”。整个站的监控系统如同一座“信息孤岛”,完全达不到无人值守的要求。

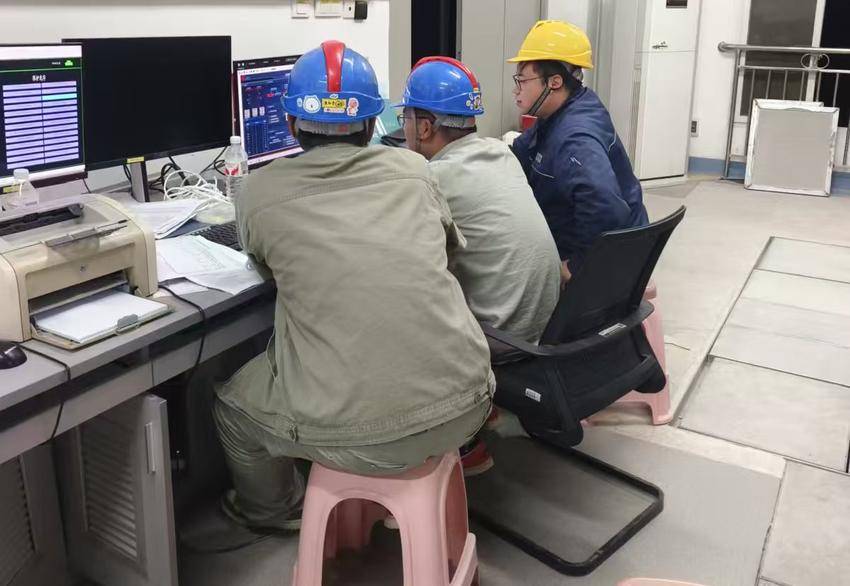

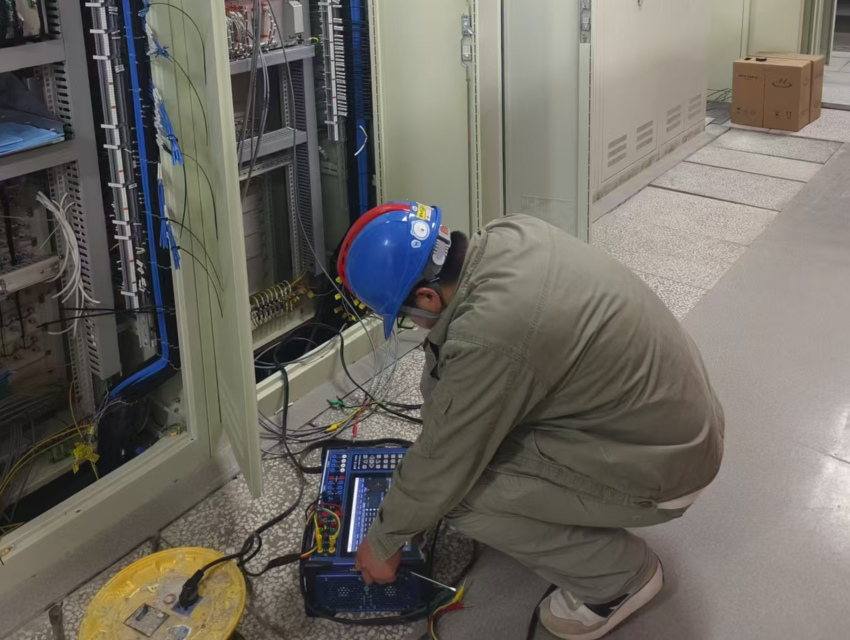

此次改造,相当于给老站动一场“神经中枢”全移植手术——全站的监控系统、五防系统、一体化电源等二次装置全部换新。项目自4月1日起开工,4月7日进入停电施工阶段。在仅仅21天的停电窗口期内,建设者们完成了15个新保护屏、8面一体化电源的安装调试,完成了超过2000个点的“三遥”(遥测、遥信、遥控)信号核对。最紧张的阶段,连续8天加班至深夜10点。

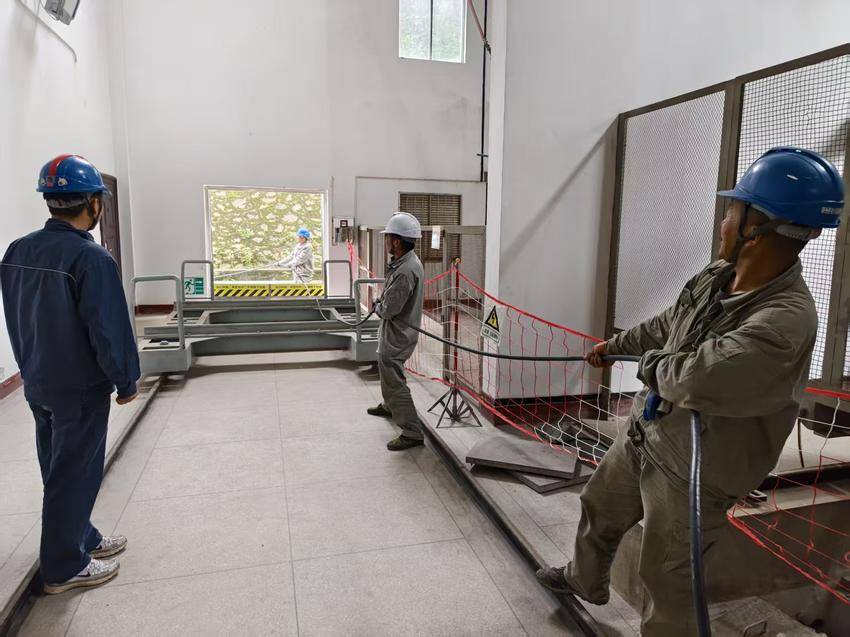

施工中最“硬核”的难点在于:550根电缆需要在宽度不足1米的电缆沟内敷设。带电电缆与新敷设电缆同沟“挤在一起”,稍有不慎就会误碰带电设备,每一步操作都必须如“心脏搭桥”般精确谨慎。截至送电前,已安全敷设260根电缆,工程整体进度完成50%。最终,I段母线送电比原计划提前了10天,整站改造预计在5月底前全部完工。
