72.8米高空“接力”,为机场通道优化建设“让道”
湖北日报客户端 2026-03-27 13:30:10

3月19日,在湖北省孝感市孝南区,国网湖北超高压公司圆满完成孝天高速、陈天大道穿越±500千伏葛南/林枫直流线路改造工程。新建的SGV5B-54型直线塔伫立于农田与水塘之间,与原塔精准“接力”,为优化机场通道布局“让道”,推动汉孝一体化发展按下“加速键”。

±500千伏葛南/林枫直流线路是跨区电网的重要输电通道。因原线位与规划中的孝天高速、陈天大道交叉跨越距离不足,需对不满足安全要求的区段进行迁改。工程涉及新建耐张塔1基、直线塔2基、拆除旧塔3基,更换导线、光缆区段长度1.555km,并对0.726公里导地线进行利旧调整,同步开展接头补强、X光探伤、避雷器安装等综合检修。

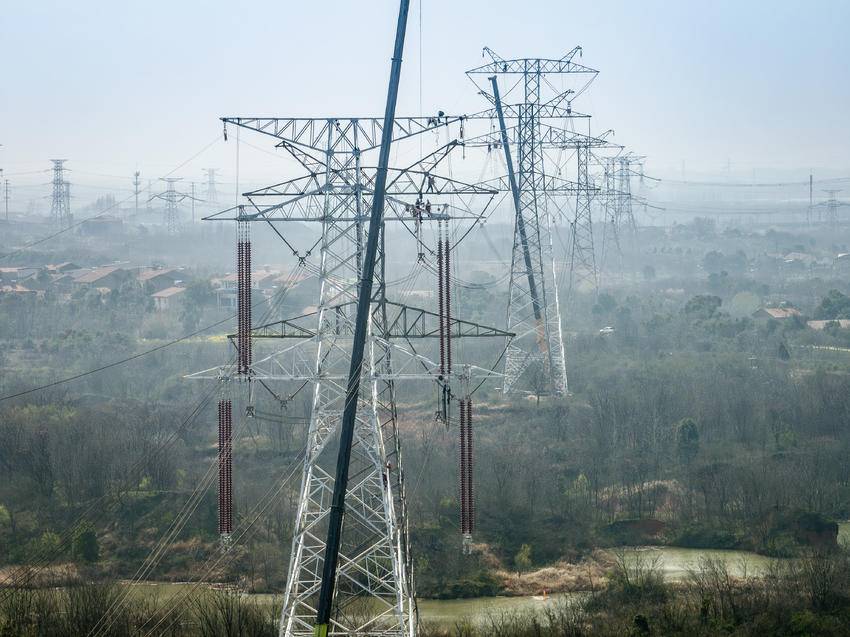

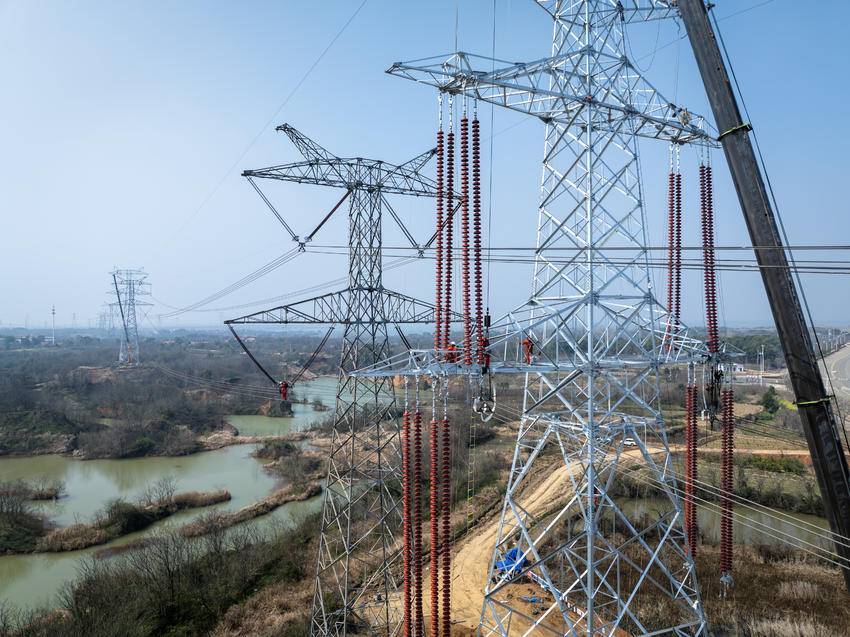

其中新建直线塔选址三面环水,地质条件复杂,72.8米高的塔身、78.275吨的总重,给组立施工带来不小挑战。现场采用240吨大型吊车分段吊装,施工前对支腿地基进行钢板铺垫加固,确保吊装稳定。吊装过程中,指挥人员紧盯出臂高度与作业半径,严格控制吊件摆动范围,保障高空作业精准安全。

“塔上人员注意速差器高挂低用,移位时不得失去保护。”工作负责人周俊虎时刻关注高空作业动态。安全监护人王朝海穿梭于作业面之间,逐一检查安全带、速差器、延长绳等防护装备,“防坠器具必须完好,绝不能带‘病’使用。”

在旧塔拆除及导地线调整环节,作业人员先打好临时拉线,对导线进行锚固并加装二道保护。高空人员与吊车密切配合,将旧塔分段拆除、安全落地。与此同时,接头补强、间隔棒更换等作业同步推进,弧垂控制严格对照设计数据反复校核。

“线上作业后备保护必须打在整相导线上,过间隔棒时要先挂后过。”监护人的提醒声不时在对讲机中响起。针对邻近带电区域的风险,现场严格落实接地保护措施,机械设备外壳均可靠接地,构建起严密的安全防线。

施工期间,公司组建党员突击队靠前指挥,作业面小组全程驻守。从新塔组立到旧塔拆除,从导地线调整到附件安装,每一道关键工序均按预案有序推进。3月20日,随着两条线路相继送电成功,±500千伏葛南/林枫直流线路孝天高速、陈天大道改造工程圆满收官,为后续机场通道建设及区域交通网络优化奠定了坚实基础。(通讯员吕品)

责任编辑:祝华
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
