雨中“闯关” 助力绿色电能通达300万用户
湖北日报客户端 2026-03-23 16:04:33

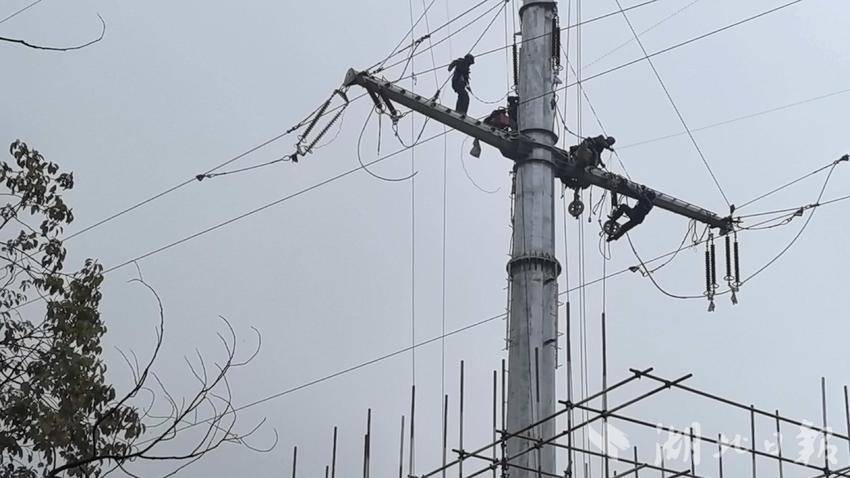

湖北日报客户端讯(通讯员 陈丽)3月17日傍晚,鄂州电厂四期施工现场,一场特殊的“闯关”在蒙蒙细雨中拉开帷幕。铁塔下,现场工作负责人仰着头,目光一刻不敢离开高空作业人员的身影。雨水顺着安全帽边缘不断滴落,灌进衣领,他却浑然不觉,只是攥紧对讲机,随时准备发出指令。塔顶下方,9条10千伏带电线路如“电网丛林”般纵横交错,而新建的110千伏线路,正等待从这片密不透风的“网”上跨越。

这是鄂州电厂四期500千伏送出工程的配套工程——鄂州电厂三期~光谷Ⅳ回π入鄂州四期500千伏线路工程施工现场。作为湖北省“十五五”重点能源项目,鄂州电厂四期规划建设2×100万千瓦超超临界机组,年发电量超90亿千瓦时,可满足300万户家庭用电需求。而要将这股清洁电能送往武汉光谷、鄂东负荷中心,必须先为500千伏线路“腾”出一条空中走廊。

其中的一条“拦路虎”是原鄂州葛店二路沿线110千伏姚葛线(17#塔~22#塔)、110千伏花甲线(52#塔~54#塔),下方还密布着12条10千伏带电线路。它们像一道密不透风的网,挡住了送出工程的去路。

“必须赶在3条10千伏线路停电窗口期内完成迁改,否则整个工期都要往后延。”该工程项目经理汤威说。但天公不作美,连绵雨天让本就高危的作业雪上加霜。雨天道路湿滑,高空坠落风险增加。下方是城市道路,交通不能完全中断,来往车辆给地面作业增添了更多变数。

“硬骨头也要啃下来,这道关必须闯过去。”国网鄂州供电公司调集近70人队伍,兵分三路,冒雨出征。

作业现场,监护人员踩着厚厚的泥泞辗转奔波,高空作业人员用绝缘遮蔽套将临近带电线路层层包裹,像在给“电网”穿上防护服:三台移动跨越架在穿越路口时撑起“保护伞”,隔离带电线路的同时保障下方车辆行人安全。技术层面采取停用沿线所有重合闸措施,为现场施工筑起最后一道安全防线。

48小时雨中鏖战,近70人连续接力,终于在停电窗口期内啃下了这块硬骨头,这道“关”,闯过去了。鄂州电厂四期500千伏线路送出工程完工后将与吴都变电站形成协同支撑,将鄂州电厂四期的绿色电能送往光谷的芯片生产线、武汉新城的科创园区和鄂东区域的千家万户,为300万用户,1000万人口的用电需求筑起坚实屏障。

责任编辑:周鹏
点赞 0
收藏
已输入0个字
全部评论
  • 回复
    • 查看全部{{ item.replyCount }}条回复> 查看更多回复>
    • 查看更多回复>
查看更多评论 没有更多评论了
电子报
  • 湖北日报
  • 楚天都市报
  • 农村新报
政情
精彩推荐
  • 湖北日报客户端
  • 湖北日报官方微信
  • 湖北日报官方微博
