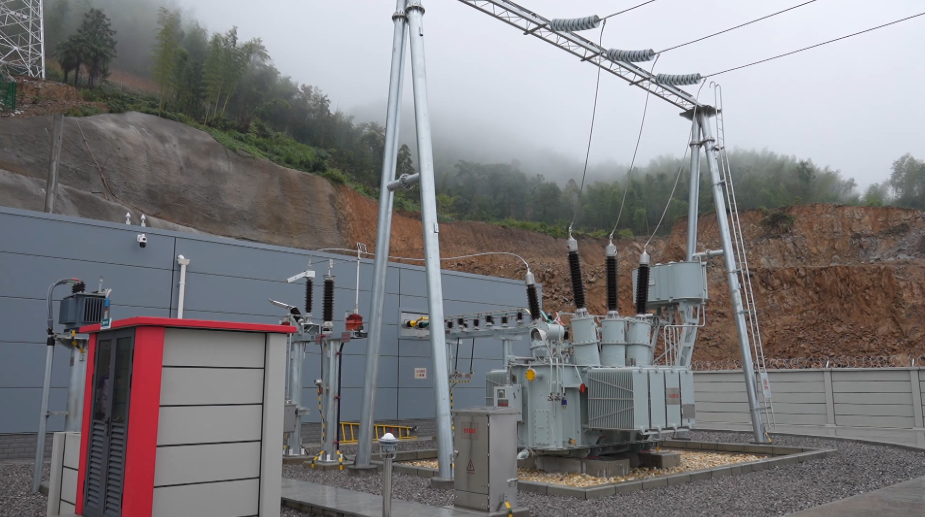

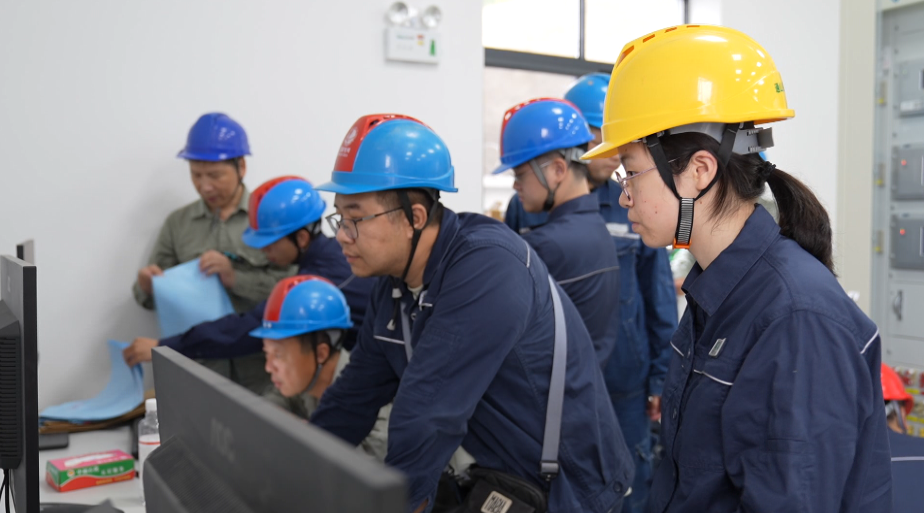

湖北日报客户端讯(通讯员 袁诚 李志伟)10 月 16 日 17 时 18 分,通山大幕山抽水蓄能电站项目建设现场内,随着国网电力技术工人在控制台电脑上轻轻一点鼠标,项目电力主变刀闸缓缓启动、正式合拢。刀闸闭合的瞬间,现场顿时响起热烈欢呼,这一关键操作不仅标志着 110kV 源头变电站电力网正式投入运行,更意味着该变电站送电工作已全面完成、顺利实现竣工投产,为项目后续施工的有序推进筑牢了坚实的电力保障基础。
通山抽水蓄能电站是省级重点能源项目,电站施工期间需要大量重型机械和持续电力供应。110kV源头变电站项目于2024年8月30日正式开工,历时11个月,面对30%山地、65%丘陵复杂地形、物资运输困难、有效施工周期紧张以及夏季高温等多重挑战。
国网咸宁市供电公司输变电工程分公司主任工程师龚旭说:“因为整个这个项目在山上面,这个路是非常非常难走的,包括我们的主变,变压器还有这个GS的这个进场,我们都是提前很久进行路探,还有些地方修了路,确保了这些设备能顺利地进场,包括山上面施工用电,我们的用水都是准备了很多的工作。”

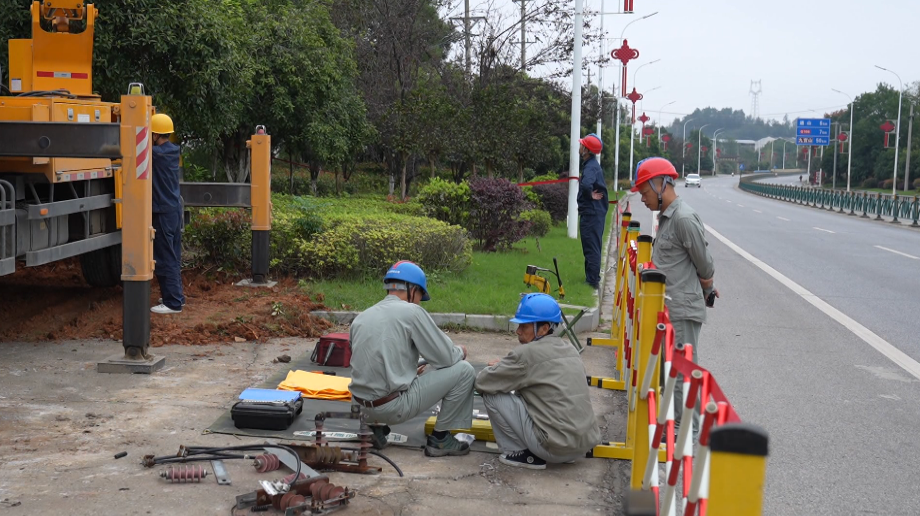

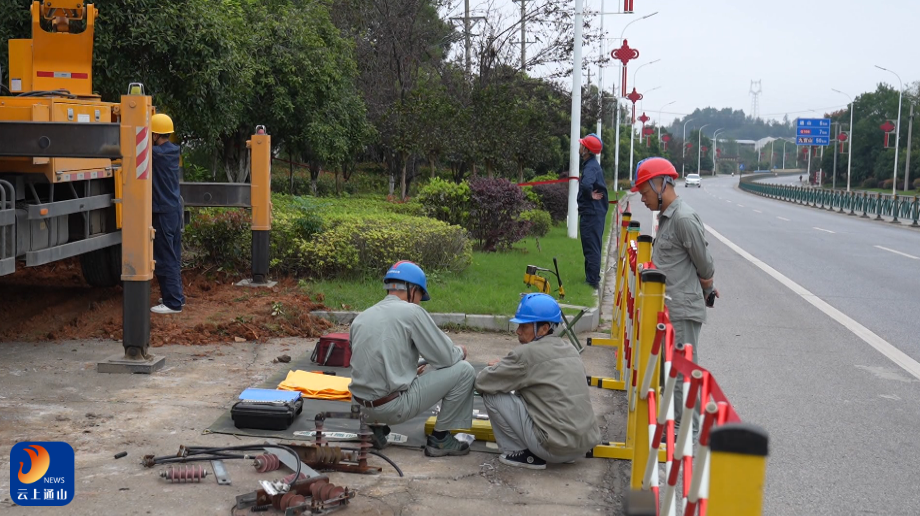

面对多重压力,输变电工程分公司制定专项施工方案,科学安排施工计划,打通资源调配堵点,强化现场安全管控,严守质量底线,为大幕山抽水蓄能电站建设项目提供了可靠的“电力生命线”。
国网新源集团有限公司湖北分公司通山抽水蓄能项目部机电部负责人李杨松说:“110千伏施工变电站,为(抽水蓄能)电站工程建设期提供施工电源,变电站的投运将为电站建设提供坚强的电力保障,为电站主体工程建设打下坚实基础。”
围绕“节能、节地、节水、节材和环境保护的‘四节一环保’”绿色建设目标,项目团队经实地勘察,制定“阶梯式场地平整+依山就势布局”方案,同步优化人员设备配置与施工便道,分区域完成164米装配式围墙作业与质量抽检,并推广应用移动式伞型跨越架等新技术。工程累计投入施工机械320个台班,施工人员5000人次,施工高峰期人员90余人,机械化施工率提升29%,2基青石基底杆塔施工提前5天完成,变电站工程实现一次验收合格。
国网新源集团有限公司湖北分公司通山抽水蓄能项目部机电部负责人李杨松说:“下一步,我们将组织好变电站运行维护工作,确保施工用电安全可靠。”
-
