国庆假期期间,国网湖北省电力有限公司合理统筹施工作业计划,全省274个电网工程项目建设现场“不打烊”,3600余人坚守电网建设一线,全力推进重点工程建设。
10月1日,在赤壁——江夏500千伏输电线路工程现场,只见施工车辆来回穿梭,建设人员相互协作,集控室内操作人员操控集控可视化牵张设备,一根根导线缓缓通过G94号塔至G108号塔之间,架线施工高效开展。
“假期,我们将坚守岗位,开展组立铁塔、导地线架设等工作,力促项目早日竣工。”国网湖北中超公司项目管理二部副主任曾祥海介绍,目前项目已经完成总进度的50%。
此间,该工程现场施工人员达450余人,投入机械20余台。工程建成后,将有效解决咸宁至凤凰山、咸宁至武汉东湖新技术开发区的送电压力,提升咸宁和武汉地区供电能力180万千瓦,有效保障区域电网安全稳定运行。
10月2日清晨,咸宁市通山县的深山还笼罩在一片雾气中,500千伏咸梦一回线抗冰改造工程施工正酣,施工人员各司其职,吊装机械臂精准作业,设备安装环节紧凑衔接。

500千伏咸梦一回线是联络江西与湖北电网的重要省际联络线,更是三峡电站向江西及华中地区电网输电的“主动脉”。近年来,咸宁地区多次遭遇连续冻雨及间断性暴雪、雨夹雪等极端天气,导致500千伏蒲咸一二回、咸梦一二回线路出现严重导线覆冰情况,对线路安全稳定运行构成隐患。为加快提升电网线路抗冰雪能力,国网湖北电力对冰区及微气象区的超高压线路开展重点改造施工。

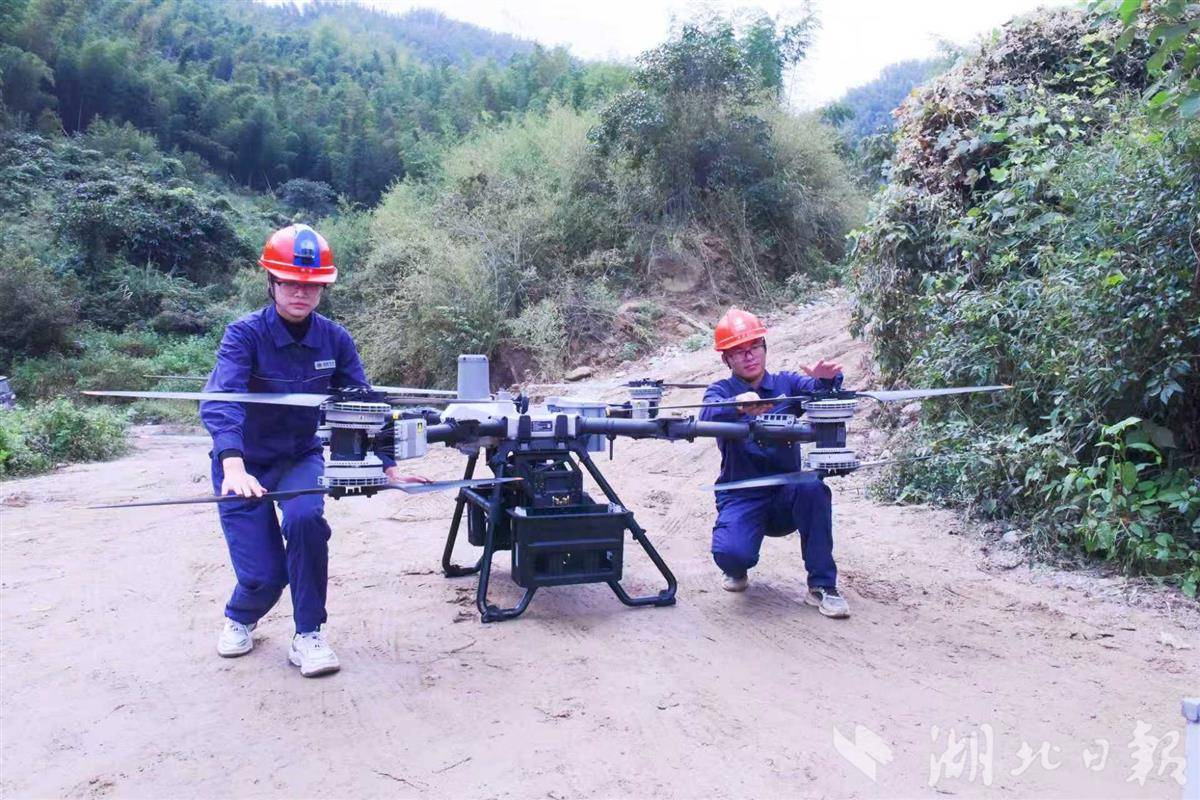

为确保工程按节点工期稳步推进,国网湖北送变电公司工作负责人胡细娟与同事一道,携带专业重载无人机来到500千伏咸梦一回线139号塔山脚下。当天,他们通过重载无人机将施工工器具运输至杆塔作业现场。
以往采用索道运输、马帮驮运等方式,不仅耗时费力,且运输效率较低;如今重载无人机单次最大吊装重量可达80公斤,既有效降低安全风险,还将运输效率提升3倍以上。当天,这架“电力飞侠”往返作业点25次,完成近2吨施工物资的吊装任务。
据了解,500千伏咸梦一、二回线改造后,线路抗冰能力大幅跃升,可抵御覆冰厚度由原来的20毫米提升至40毫米,显著增强区域电网在冰雪极端天气下的安全韧性。(通讯员刘帮、谢烨、郭晖)
-
