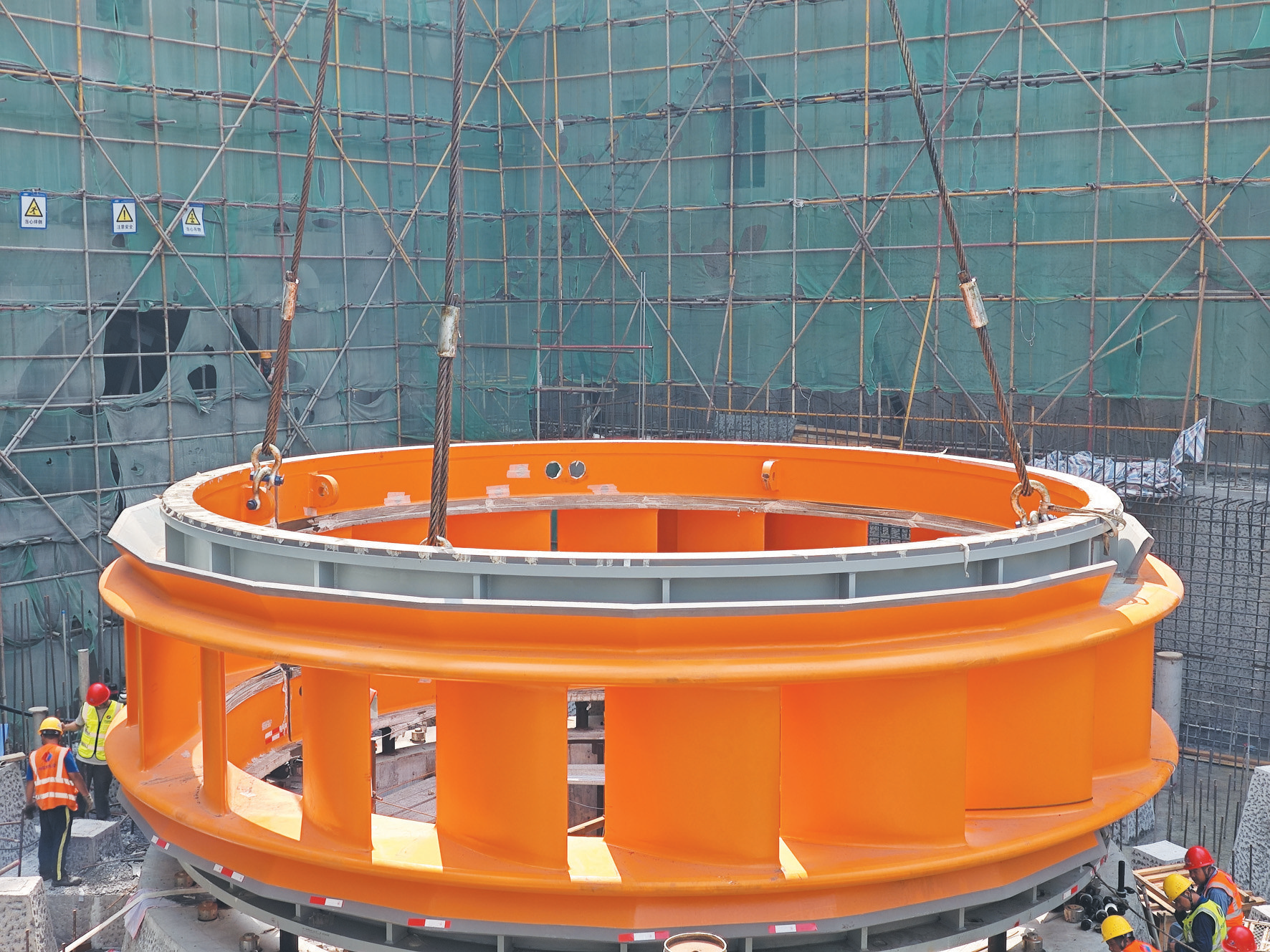

潘口抽水蓄能电站两台机组座环顺利安装到位。受访单位供图。
湖北日报讯(记者余宽宏、通讯员陈宝林、左钰灵)从潘口抽水蓄能电站获悉,7月16日,在450吨履带吊的精准牵引下,该电站1号机机组座环从数十米高空平缓吊入机坑就位。至此,潘口抽水蓄能电站两台机组座环吊装任务收官,成功实现又一关键施工节点目标。据悉,本次吊装的座环最大回转直径超过13米,是目前国内最大的抽水蓄能机组座环。
作为水轮机埋件的核心部件,座环在整个机组中发挥骨架作用,承受着随工况变化的水压分布载荷及顶盖传导作用力,其安装质量直接影响整机运行效率与稳定。潘口抽水蓄能电站共安装两台机组,每台机组座环分两瓣运输至现场,单瓣重约92吨和85吨,单机总重177吨。

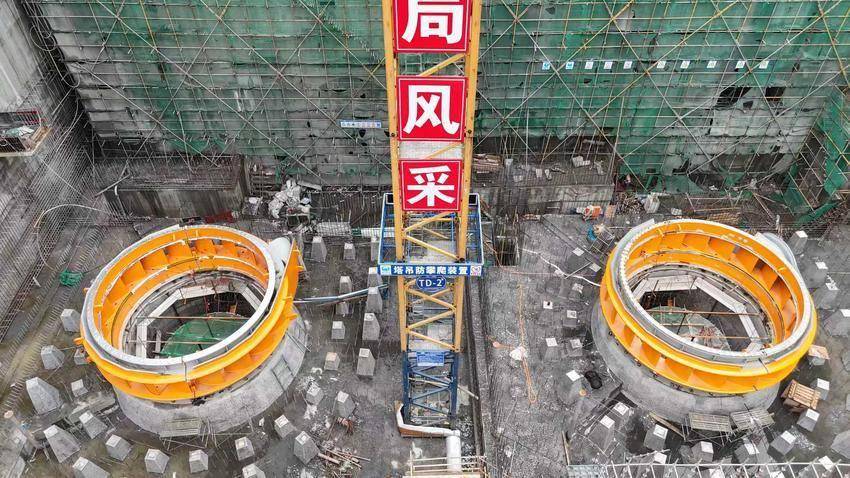

正在进行吊装作业的座环。受访单位供图。
面对如此庞然大物,加之厂房狭窄、场地受限以及吊装交叉作业带来的风险,如何将座环以毫米级精准地安全吊装至既定机坑,对潘口项目建设者来说是个不小的挑战。项目承建方中国水电五局介绍,不同于其他抽水蓄能电站采用桥机进行座环蜗壳等大型机电大件安装,潘口混合式抽水蓄能电站厂房是地面式厂房结构,因设计原因现阶段不具备桥机安装条件。
为确保在狭窄空间吊装顺利,该局项目部提前研究吊装方案,最终选定450吨履带吊这一“钢铁巨臂”担当重任。自7月14日开始,该局进行首台机组座环吊装,仅用三天便完成两台机组座环吊装任务,为后续两台座环蜗壳的安装筑牢了坚实根基。
潘口抽水蓄能电站施工现场。受访单位供图。
位于竹山县潘口乡的潘口抽水蓄能电站是国家抽水蓄能中长期发展规划重点项目,也是湖北省“十四五”规划重点实施项目。电站总装机容量29.8万千瓦,装设2台单机容量14.9万千瓦的可逆式水泵水轮机组,是目前国内在建水头变幅最大、转轮直径最大的超低水头抽水蓄能工程。
