国网新源湖北紫云山抽水蓄能电站是国家抽水蓄能中长期发展规划“十四五”重点工程,也是黄梅县建国以来单体投资最大的工业项目。
中建三局湖北紫云山抽水蓄能电站筹建项目负责人 陈玉争:项目筹建期工程自2023年10月份开工以来,在县紫云山抽水蓄能电站建设指挥部的大力支持下,业主、勘察、设计、监理、施工等参建方通力合作,截至目前,筹建期道路工程已完成80%,通风兼安全洞隧道工程已完成70%,预计10月份可陆续为主标单位提供作业面。
通风兼安全洞隧道,温度28°,相对湿度80%。近日,记者在国网新源湖北紫云山抽水蓄能电站体验了一次“天然空调房”。
据了解,通风兼安全洞作为发电厂房的首层开挖通道,是整个筹建期项目的关键线路,隧道全长945米,已施工660余米,目前隧道开挖24小时不间断作业,施工单位中建三局正全力以赴冲刺隧道完工节点。

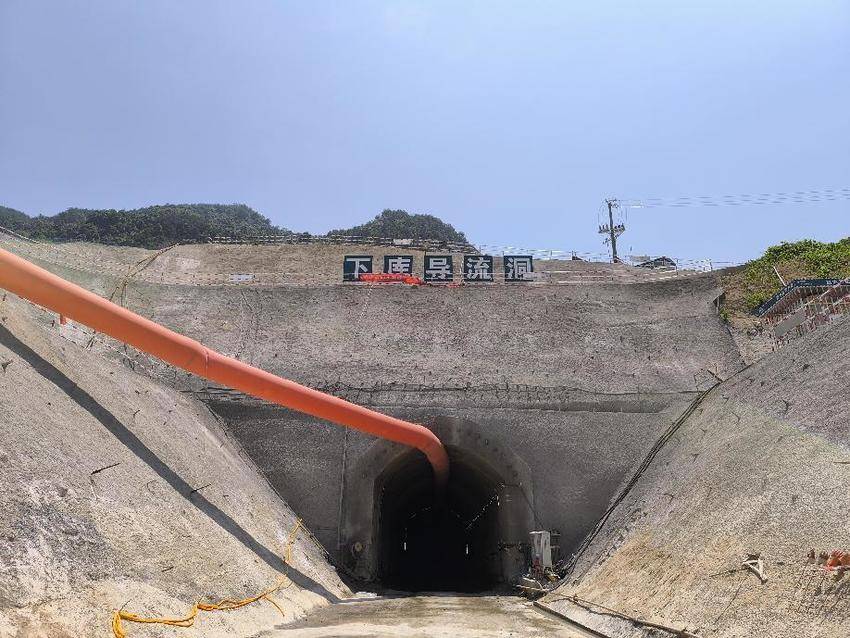

中建三局湖北紫云山抽水蓄能电站筹建项目副经理 李阳坤:我们现在所在的位置是下水库导流洞,目前洞内正在紧张有序的进行钢拱架施工。导流洞是水库大坝施工期的泄洪通道,是保证大坝主体工程施工期间安全度汛的前置工程,加快导流洞的施工,可以为后续截流施工和大坝主体施工打好提前量。目前导流洞还处于IV类围岩段,岩体较破碎,稳定性较差,我们也采取了一系列技术措施推进施工进度,预计2个月内可实现贯通。
中建三局湖北紫云山抽水蓄能电站筹建项目党支部副书记 甘波:国网新源湖北紫云山抽水蓄能电站是2024年湖北省“百千万”劳动竞赛引领性竞赛项目。项目部在稳步推进工程建设的同时,以“劳动竞赛+”为抓手,通过“劳动竞赛+党建共建”,凝聚多方共识;“劳动竞赛+技能培训”,激发内生动能;“劳动竞赛+品质履约”,打造精品项目;“劳动竞赛+科技创新”,助力提速创效。多渠道、多角度开展劳动竞赛活动,有力地促进了施工生产,擦亮了项目高质量发展名片。

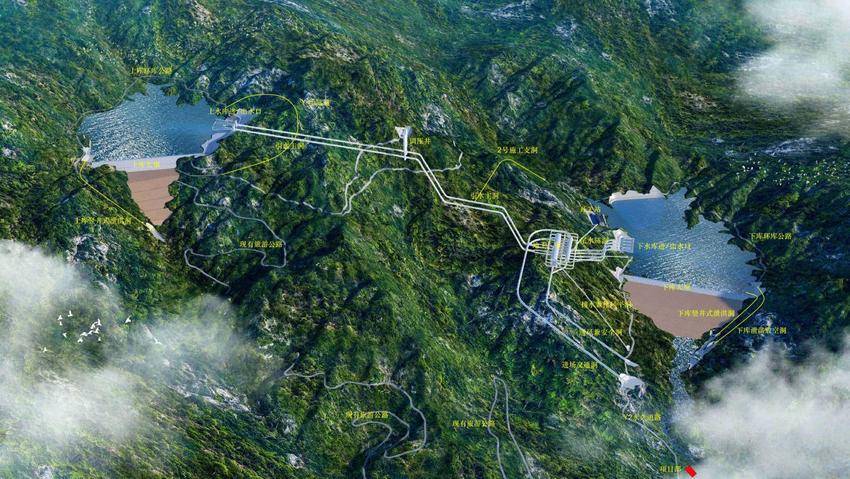

据介绍,国网新源湖北紫云山抽水蓄能电站筹建期洞室及道路工程位于湖北省黄冈市黄梅县苦竹乡和五祖镇境内,包括上水库、下水库、输水系统、地下厂房系统、地面开关站等,主要永久建筑物按1级建筑物设计。电站建成后主要承担湖北省电力系统调峰、填谷、储能、调频、调相、备用等任务,对确保能源安全助力清洁能源生产和消纳,服务国家“双碳”目标具有重要意义。
-
