湖北日报全媒记者 熊星星 通讯员 李程 钟超仁
“请高空作业人员转位时慢一点,注意打好后备保护绳,坚决杜绝高空失保(失去保护)!”
金沙江上游-湖北±800千伏特高压直流输电线路工程(以下简称“金上-湖北特高压工程”),国网湖北中超公司业主执行经理杨俊,在咸宁长江大跨越8302号铁塔的安全集控平台,用对讲机大声喊道。

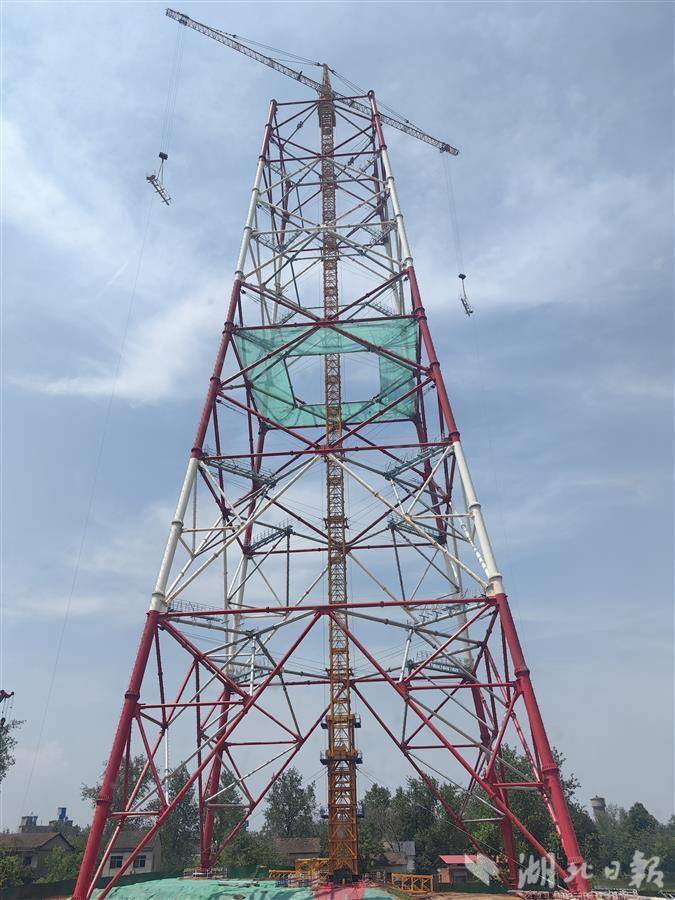

8月5日,位于咸宁市嘉鱼县石矶头村的8302号铁塔,正在进行最后一段塔材起吊组装作业。
傍晚18时26分,随着该铁塔最后一根螺栓完成紧固,至此,金上特高压线路工程首个长江大跨越铁塔组立完成。
“巨龙”完成过江,清洁电能不久将源源不断输入华中。
国之重器 首跨长江
金上-湖北特高压工程,起于四川省甘孜州白玉县盖玉镇的帮果换流站,止于湖北省大冶市茗山乡的湖北换流站,线路全长约1784.1千米。工程将金沙江上游川藏段水电外送至华中腹地,是落实国家能源战略、推进能源转型,缓解四川“丰余枯缺”结构矛盾,支持藏区经济社会发展,解决西藏清洁能源消纳问题,满足华中特别是湖北电力负荷增长需求,实现更大范围清洁能源优化配置的国家重点工程。
我国特高压架空输电线路由于线路长、距离远,常需跨越通航大江河、湖泊或海峡等,大跨越对安全的要求比一般线路高,导线选型和铁塔设计需特殊考虑,不仅工程量大、单位投资高、且施工技术复杂、施工周期长。
金上线路工程咸宁长江大跨越,起自长江北岸洪湖市龙口镇,止于长江南岸嘉鱼县鱼岳镇。长江大跨越段线路大体为南北走向,两岸跨越档距约1800米,实施操作的铁塔距地面高度为227米。“金上线将在这两座有70多层楼高的铁塔上,一举跨越长江,这也是该工程施工难度最大的部分。”现场人士介绍。
提前介入 未雨绸缪
“这个抱杆目前全国仅有两套,我们提前锁定,确保了工程按期推进。”
该工程业主执行副经理粱益嘉向湖北日报全媒记者介绍到。
工欲善其事、必先利其器。长江大跨越由于铁塔较高,需要特殊的超长抱杆进行施工。T2T480双平臂落地抱杆,全高309米,最快起吊速度达每分钟33米,最大自由高度28米。全国仅有的这两套,在各个大跨越施工作业轮流使用。
各单位之间加强协同。施工单位山东送变电公司提前协调,将该抱杆调配至工程项目现场;工程业主项目部未雨绸缪,提前调配资源锁定重要施工工具,确保施工队伍机械进场时间;互相之间会加强作业计划部署管控,保障施工安全与质量工艺,确保了基础浇制在5-10月长江汛期前提前完工。目前,铁塔组立提前完成,为下一步放线施工做好充足准备,确保了工程项目顺利有序稳步推进。
联心属地 密切协同
长江大跨越不仅工程技术复杂、施工难度大、安全管控压力大,而且工期紧、任务重。南岸跨越塔所在位置的嘉鱼县石矶头村共涉及拆房22户,其中主体房2359.7平方米、附属房2719.85平方米。
面对各类复杂难题,特别是大量房屋拆迁产生的民事协调问题,国网湖北中超公司该工程业主项目部提前谋划、积极协调,积极组织施工单位山东送变电公司及时向属地咸宁供电公司和嘉鱼县政府汇报工程协调进展情况,并邀请各级政府领导实地协助协调工作。
嘉鱼县领导多次组织县、镇、村各级干部,组织公安、司法、城管等多部门召开现场研讨会研究解决方案,成功地解决各类村民诉求。最终,施工单位密切联系属地供电公司和属地政府,于4月8日开展公安、司法、城管等多部门联合执法,仅用22天完成施工铁塔全部基础开挖浇制,用时94天完成大跨越铁塔全部组立任务。
目前,金上工程湖北段共1483基杆塔已完成全部基础浇制,9月份将正式开展架线施工作业,预计于12月底全线贯通,2025年5月份具备带电条件。该工程建成后,预计每年可将金沙江上游的水、风、光等约400亿千瓦时的清洁电能输送至我国华中等地。
-
