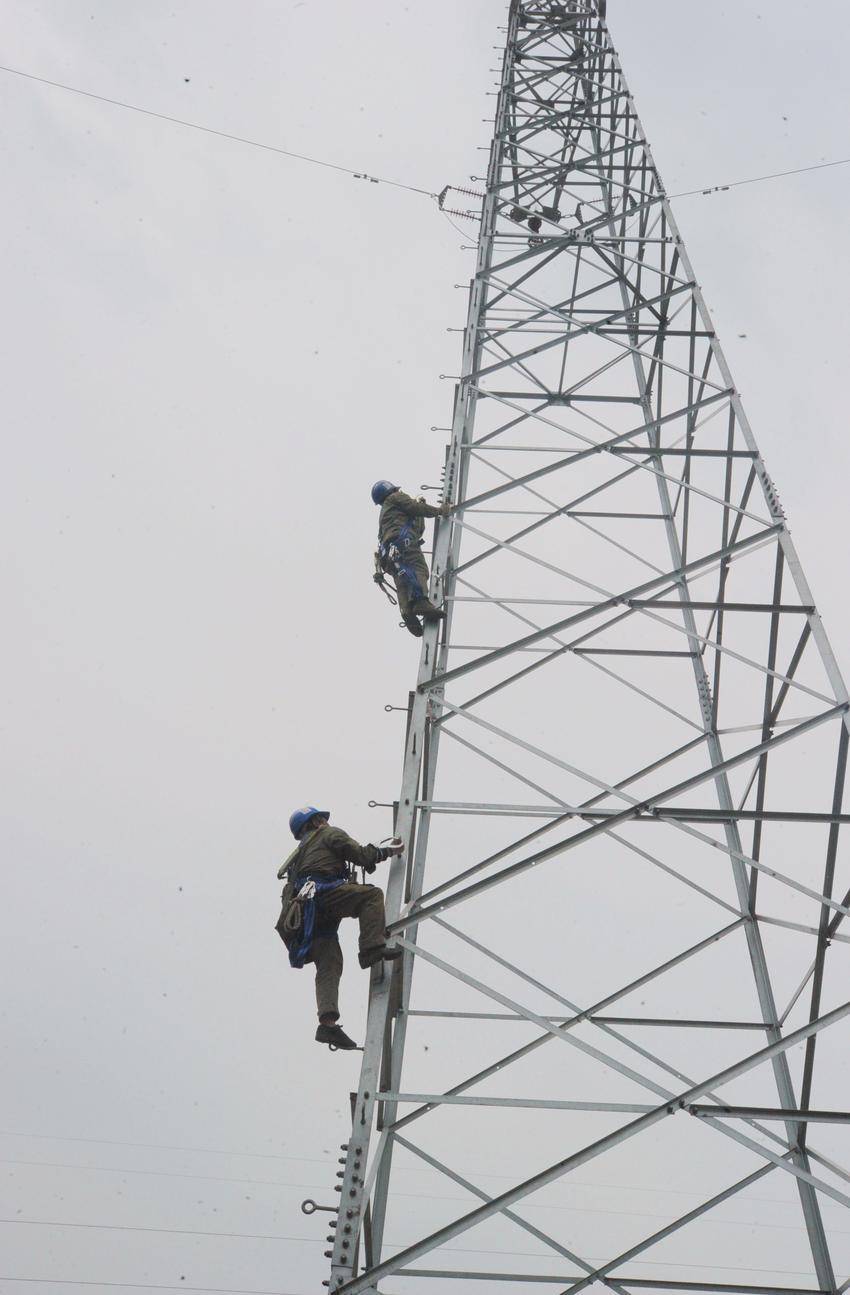

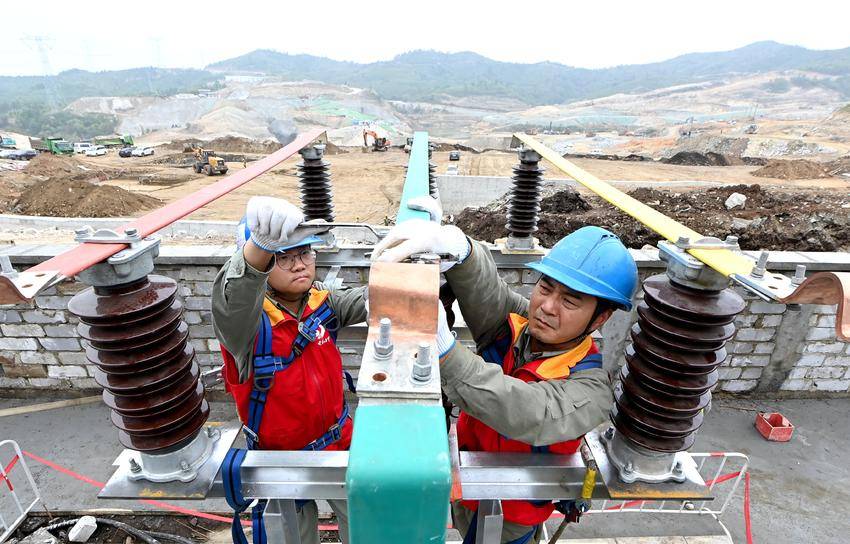

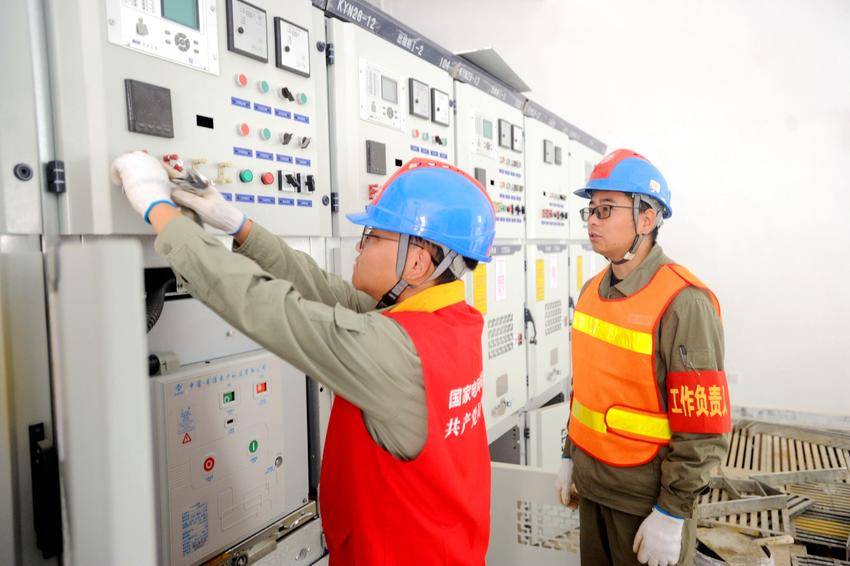

湖北日报客户端讯(通讯员余健兵、何瑶、李鹏飞)4月11日,在孝感市大悟县抽水蓄能电站35千伏变电站建设现场,国网孝感供电公司的30名施工人员分为5个小组正在加紧作业,同步开展钢构安装、设备调试、线路勘察等电力施工任务。
大悟县抽水蓄能电站是国家能源局“十四五”重点实施项目,也是湖北省省级重点项目、孝感市首个核准的抽水蓄能电站项目。总投资28.1亿元、总装机容量30万千瓦。作为大悟县百万千瓦新能源基地项目的重要组成部分,抽水蓄能电站在促进新能源消纳、改善电网结构,推进能源清洁低碳转型方面具有重要意义。
该电站建成后,将承担电网调峰、填谷、储能、调频、调相、紧急事故备用等任务,既能让电网安全平稳运行,还可以解决风光电消纳和不稳定问题,提高大悟新能源经济效益和发电效率。每年可减少新能源弃电量3.95亿千瓦时,可节约标煤约11.4万吨,减少二氧化碳排放29.9万吨。
为服务好该工程建设,国网孝感供电公司提前对接部署,对项目用电需求积极施策、主动服务,开通“绿色通道”,不断跟踪项目用电需求,按照该项目投产的目标,倒排工期、分组施工,全力保障电站建设用电,助力清洁能源发展。
“为满足项目用电需求,孝感供电公司新建一座35千伏变电站和8.87公里配套线路工程、37基铁塔,预计4月底完成变电站送电。”国网孝感供电公司现场负责人贺伟介绍,每天100多名作业人员分20个小组同步建设变电站和架设线路。
该电站项目建设周期长,阶段性供电任务重。国网孝感供电公司将持续密切跟踪项目建设进度,及时把握用电需求,主动靠前服务,全力保障该电站早日建成投入使用。
