通讯员 林苗
500千伏广济变电站位于武穴,于2019年3月17日正式投运,主要承载黄冈东部地区电力负荷,是黄石、黄冈地区新的负荷“心脏”。11月1日下午4点,国网湖北超高压公司鄂东运维分部运维人员在设备巡视过程中发现广济变电站内组合电器高压套管发出异响。当时正值1000千伏武汉-南昌特高压线路施工,黄石-黄冈电网之间的联系减弱,供电能力均不同程度下降,如果异响设备出现故障跳闸,将导致广济变电站全站500千伏设备非计划停运,黄冈供区8座220千伏变电站的供电可靠性和供电能力将大幅下降,对黄冈地区的电网稳定性产生冲击,可能造成重大电网事件发生。
为迅速隔离异响设备,运维人员果断汇报调度部门紧急断开广5051开关,断开后异响消失。国网湖北电力组织相关部门及单位积极沟通协调,在不扩大电网风险的前提下安排了6天分阶段停电的检修窗口期。
“正值秋检高峰期,接到抢修任务后,我们第一时间组织检修人员做好方案编制、标准化作业指导卡准备、施工器具准备等,协调厂家连夜运输备件,11月1日当夜就做好全部准备工作。”国网湖北超高压公司副总经理李俊芬介绍。

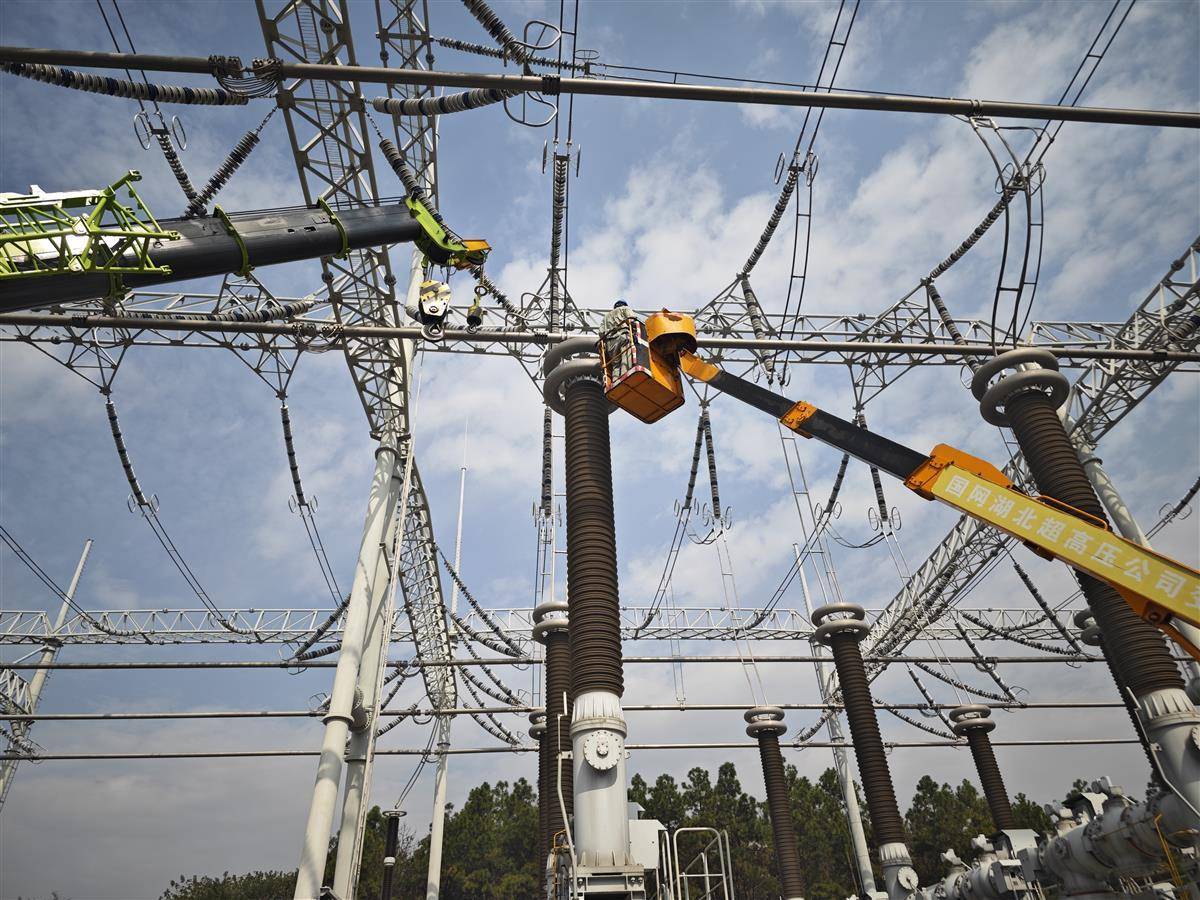

11月2日15时,现场完成了广5051单元C相母线侧套管引线拆除和检修隔离,于晚高峰前恢复500千伏吉广Ⅰ线及主变运行,确保电网运行、电力供应不受影响。11月3日上午10时,本次检修的“重头戏”——套管吊装工作拉开帷幕,在套管拆除过程中,检修人员需进行全面细致的检查,以排查设备异响原因。

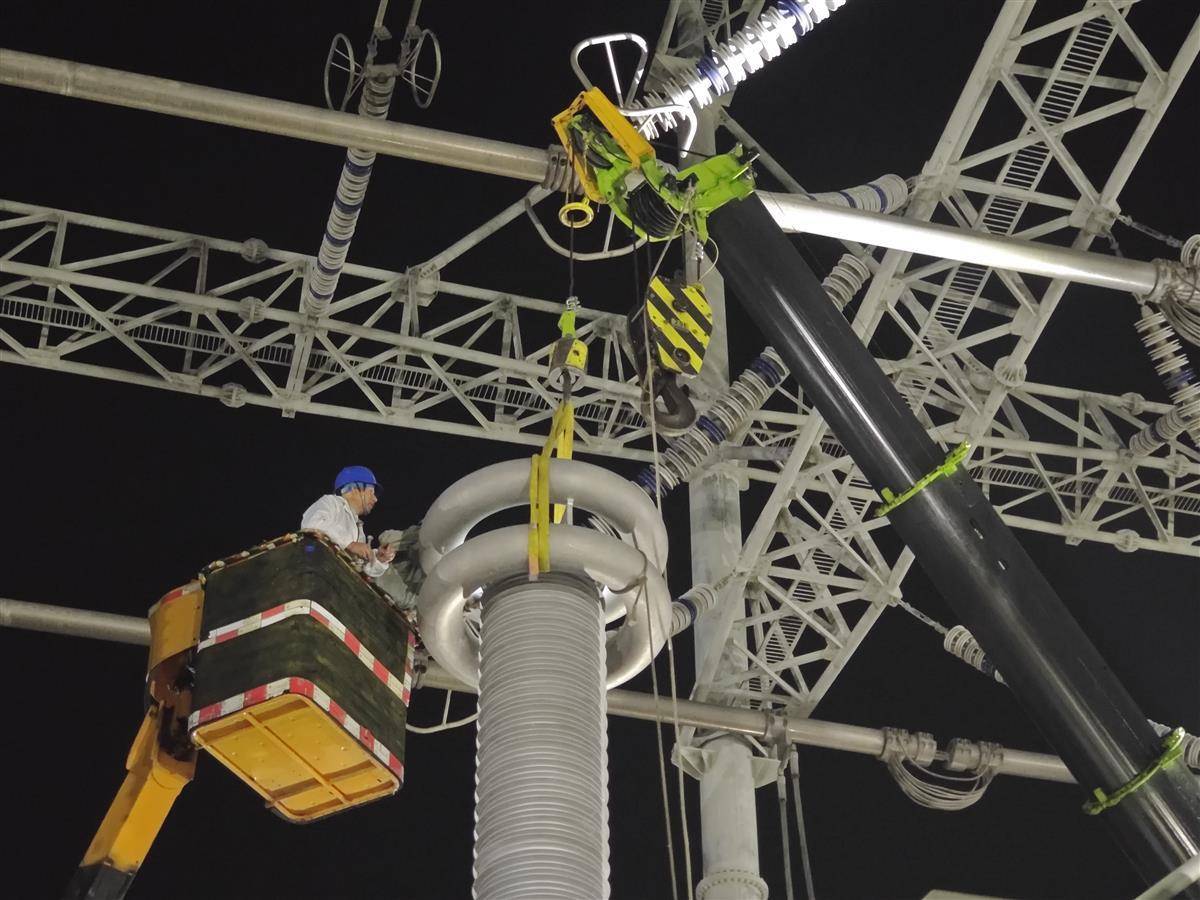

此次500千伏广济变电站套管异响处理共涉及六氟化硫气体回收、旧套管拆除、新套管安装、抽真空、六氟化硫气体回充等16项工序,为充分发挥党组织的红色引领和政治保障作用,公司特组织党员服务队集中攻关,现场将套管更换作业按小时级进行精确管控,采取“白+黑”轮班制,24小时不停工,对设备吊装、高空作业及耐压试验等高风险作业制定了专项管控措施。
“各项电气试验数据合格,可以投运。”11月7日11时,国网湖北超高压公司变电检修中心电气试验一班班长罗浪向上级汇报。经过65小时鏖战,500千伏广5051单元交流耐压工作完成,试验数据合格,异响设备安全隐患得到了彻底消除。“本次交流耐压试验时间比以往快了近1个小时,离不开党员同志们平时‘打硬仗’的积累和提前布置,也为后续抢修工作积累了宝贵经验。”罗浪感慨道。
-
